Перепланировка влияет на конструктивные слои перекрытий, когда работы меняют пирог пола, нагрузку на плиту или ее целостность: перенос мокрых зон с новой гидроизоляцией, перегородки из тяжелых материалов, антресоль на стойках, проем в перекрытии под лестницу. Несущая способность плиты при перепланировке должна остаться прежней. Проектировщик подтверждает это техническим заключением, а при новых нагрузках и проемах еще и расчетом в разделе КР. Если после работ появляется новое перекрытие или меняются несущие характеристики существующего, это уже реконструкция с разрешением на строительство. Разберем, какие работы с перекрытием Мосжилинспекция требует согласовать заранее, откуда брать допустимую нагрузку и как оформлять проем в несущей стене. Образцы документов, типовые ошибки проектировщиков и стоимость работ на 2026 год собраны во второй половине статьи.
Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.
Несущая плита и пирог пола: что именно в перекрытии затрагивает перепланировка
В проекте перепланировки перекрытие состоит из двух частей с разным правовым статусом. Первая — несущая плита: монолитная или сборная железобетонная, пустотная или сплошная, в старом фонде деревянные балки. Вторая — конструктивные слои пола над ней: основание, стяжка, звукоизоляция, гидроизоляция в мокрых зонах, покрытие. Слои пола меняются почти при любом ремонте. Несущую плиту перепланировка трогать не должна: ее разрушение, срезка или новая несущая плита выводят работы за пределы перепланировки.
Граница проходит по нагрузке и по целостности плиты. Замена покрытия и стяжки той же массы сама по себе ни на что не влияет. Более толстая стяжка, тяжелые перегородки, антресоль или оборудование добавляют нагрузку на плиту, а проем под лестницу меняет саму плиту. В проектах для нежилых помещений в многоквартирных домах мы расписываем пирог пола целиком, от основания и стяжки до звукоизоляции, гидроизоляции и покрытия: на эти узлы потом ссылаются акты скрытых работ.

В таблице ниже собраны работы, которые затрагивают перекрытие, с их статусом для Москвы и документами, которые готовит проектировщик.
| Работа | Что затрагивает | Статус в Москве | Что готовит проектировщик |
|---|---|---|---|
| Замена стяжки и покрытия в доме с железобетонными перекрытиями без переноса мокрых зон и без новых нагрузок | Слои пола | В перечне работ, требующих предварительного согласования с Мосжилинспекцией, не названа | При звукоизоляции пола — акт освидетельствования скрытых работ |
| Изменение конструкции или устройство полов в доме с деревянными перекрытиями | Слои пола и балки | Предварительное согласование МЖИ; проект разрабатывает автор проекта дома или организация, отобранная Мосжилинспекцией | Исходные данные, сопровождение проекта, акты скрытых работ |
| Перегородки из материалов, создающих нагрузку более 150 кг/м² | Нагрузка на плиту | Предварительное согласование МЖИ | Проверка нагрузки в составе проекта |
| Устройство или перенос санузлов, ванных, кухонь | Гидроизоляция, стяжка, подводки | Предварительное согласование МЖИ; над жилыми комнатами и кухнями нижерасположенных квартир не допускается | Раздел ВК, узел пирога пола, акты скрытых работ по гидроизоляции |
| Антресоль площадью не более 40% площади помещения | Сосредоточенная нагрузка от стоек | Предварительное согласование МЖИ; в нежилом здании перепланировка по 432-ПП в этом перечне не названа | Раздел АР, раздел КР с расчетом нагрузок, техническое заключение |
| Проем в перекрытии под внутреннюю лестницу | Несущая плита | В МКД — предварительное согласование МЖИ; в нежилом здании без разрешения на строительство по 432-ПП при сохранении прочностных характеристик | Раздел КР на проем и усиление |
| Новое перекрытие, например разделение высокого этажа на два | Новая несущая конструкция, нагрузка на стены и колонны | Реконструкция | Проектная документация для разрешения на строительство |
Без предварительного согласования обходится только первая строка. Последняя строка перепланировкой не является: новое перекрытие передает нагрузку на наружные стены и колонны, которую при строительстве здания никто не закладывал.
Даже когда плита не затронута, этот факт нужно подтвердить документом. Росреестр и Мосжилинспекция видят на планах только перегородки. О сохранности несущих конструкций они узнают из технического заключения, которое прикладывается к проекту.
Константин М, кадастровый инженер: «Если мы делаем перепланировку, мы обязательно сделаем ТЗК о том, что мы не тронули никакие колонны, ни перекрытия, ни несущие стены, никакие пилоны. Антресоль мы подтверждаем разделом КР и обеспечиваем сохранность по нагрузкам, то есть именно по перекрытиям.»
Какие работы с перекрытием Мосжилинспекция требует согласовать заранее
В многоквартирных домах Москвы перепланировку регулирует постановление Правительства Москвы от 25.10.2011 № 508-ПП, в практике просто 508-ПП. Оно действует в редакции постановления от 18.04.2025 № 841-ПП и распространяется на жилые и нежилые помещения. Мосжилинспекция опубликовала перечень работ, которые нужно согласовать до начала ремонта. Для перекрытия в нем важны семь позиций:
- устройство проемов в перекрытиях;
- заделка проемов в перекрытиях;
- изменение конструкции и устройство полов в домах с деревянными перекрытиями;
- устройство перегородок, создающих сверхнормативные нагрузки на перекрытия, то есть из материалов с нагрузкой более 150 кг/м²;
- устройство и разборка перегородок в домах с деревянными перекрытиями;
- устройство, перенос и изменение границ санузлов, ванных, кухонь и кухонь-ниш;
- устройство антресоли площадью не более 40% площади помещения, изменение ее границ и демонтаж.
Работы из перечня выполняются по проекту проектной организации — члена СРО. Решение о согласовании Мосжилинспекция готовит за 20 рабочих дней, действует оно 18 месяцев. Если работы затрагивают несущие конструкции, ведется журнал производства работ. Акты на скрытые работы подписывают проектная организация и организация, которая выполняла работы. Представитель проектной организации входит в приемочную комиссию. Доступ в помещение для комиссии нужно дать в течение 5 рабочих дней после подачи заявления на акт, иначе оформляется отказ. Срок оформления акта — 10 рабочих дней.
Факт: после постановления № 841-ПП от 18.04.2025 проект при затрагивании несущих конструкций, устройстве антресоли, демонтаже участков стеновых панелей в панельных домах и перепланировке в домах с деревянными перекрытиями разрабатывает автор проекта дома или проектная организация, отобранная Мосжилинспекцией. На практике это ГБУ «Экспертный центр».
Для проектировщика отсюда следует ограничение: в таких случаях он готовит исходные данные, обмеры и сопровождает проект, но выпустить проект от своего имени не может. Мы в таких проектах сверяем документацию ГБУ с поэтажными планами БТИ и выпиской ЕГРН до выдачи, чтобы расхождения не всплыли на приемке.
Кейс из практики: торговое помещение 1 441,1 м² на первом этаже жилого дома готовили под аренду. Документацию выпустили за 5 рабочих дней, весь цикл с согласованием в Мосжилинспекции занял 55 дней.
Сверьте площадь и этаж помещения по данным ЕГРН перед расчетом нагрузок
Что-то пошло не так...
Выберите адрес из списка
Получите выписку из ЕГРН и о кадастровой стоимости
| Вид объекта недвижимости | |
| Кадастровый номер | |
| Местоположение | |
| Кадастровая стоимость по состоянию на 07.10.2026 | |
| Дата утверждения кадастровой стоимости | в Едином государственном реестре недвижимости сведения отсутствуют |
| Дата определения кадастровой стоимости | |
| Дата внесения сведений о кадастровой стоимости в Единый государственный реестр недвижимости | |
| Дата подачи заявления о пересмотре кадастровой стоимости | данные отсутствуют |
| Площадь объекта | |
| Особые отметки | данные отсутствуют |
This site is protected by reCAPTCHA and the Google Privacy Policy and Terms of Service apply.
Перепланировка, реконструкция или капитальный ремонт: где граница для работ с перекрытиями и стенами
Вопрос о том, перепланировка это, реконструкция или капитальный ремонт, решается по тому, что происходит с несущими конструкциями и параметрами здания. Жилищный кодекс называет перепланировкой работы, результат которых отражается в техническом паспорте помещения и требует изменений в ЕГРН. Реконструкция по п. 14 ст. 1 Градостроительного кодекса — это изменение высоты, этажности, площади и объема объекта, а также замена и восстановление несущих строительных конструкций. Исключение — замена отдельных элементов несущих конструкций на аналогичные или улучшающие их показатели. По п. 14.2 той же статьи такая замена относится к капитальному ремонту.
Для перекрытия граница выглядит так. Перегородки, проемы в ненесущих стенах, новая стяжка и перенос сантехники — перепланировка и переустройство. Замена отдельного элемента плиты или балки на аналогичный — капитальный ремонт. Новое перекрытие, частичная срезка колонны, изменение лестничной клетки — реконструкция. Так же капитальным ремонтом считается замена кровельного материала без изменения высоты и конфигурации крыши.
В отдельно стоящих нежилых зданиях Москвы действует 432-ПП — перечень работ, для которых разрешение на строительство не требуется. После изменений мая 2025 года в пп. 2.8 и 3.8 прямо названы устройство проемов в несущих стенах, устройство проемов в перекрытиях, монтаж и демонтаж внутренних лестниц с маршами. Условие для всех этих работ одно: прочностные характеристики здания не нарушаются. Колонны, пилоны и диафрагмы жесткости под стыками плит перекрытия остаются под запретом: их демонтаж и изменение считаются реконструкцией. Декоративные колонны, которые ничего не несут, под этот запрет не попадают.
Константин М, инженер-проектировщик: «Разрешили делать проем, но говорят: прочностные характеристики у вас не должны измениться. Единственное, что здесь спасает, — это разработка раздела КР по усилению. Точно такая же история с проемом в перекрытии: перекрытие — это изменение несущей способности, поэтому сюда тоже подкрепляется КР.»
Антресоль в перечне 432-ПП прямо не названа. В нашей практике антресоль в нежилом здании оформляют как перепланировку: раздел АР, раздел КР с расчетом и техническое заключение входят в состав технического плана и подаются в Росреестр. Мосжилинспекция в этом случае не участвует. В Москве Росреестр читает проект: если в перечне работ есть позиция, которой нет в 432-ПП, приходит приостановка со ссылкой на реконструкцию.
Порядок согласования зависит от типа объекта и региона. Для работ с перекрытием и несущими стенами различия такие:
| Сценарий | Кто разрабатывает конструктивную часть | Куда подаются документы | Что критично |
|---|---|---|---|
| Помещение в МКД Москвы, работы затрагивают несущие конструкции, антресоль или деревянные перекрытия | Автор проекта дома или организация, отобранная Мосжилинспекцией (ГБУ «Экспертный центр») | Мосжилинспекция через mos.ru; технический план подается вместе с заявлением на акт | Допустимая нагрузка из заключения; работы строго по распоряжению МЖИ |
| Помещение в панельном МКД Москвы | Заключение автора проекта дома; для большинства панельных серий это МНИИТЭП | Мосжилинспекция | Какие стены несущие, определяют по документации серии, а не на выезде |
| Отдельно стоящее нежилое здание в Москве | Проектная организация — член СРО, раздел КР | Технический план с проектом в Росреестр | Каждая позиция перечня работ должна быть в 432-ПП |
| Помещение в МКД Санкт-Петербурга | Проектная организация; техническое заключение — специализированная организация | Межведомственная комиссия района по распоряжению 735-р | Раздел КР обязателен при затрагивании капитальных стен и перекрытий |
| Новое перекрытие, изменение объема или этажности | Проектная документация для разрешения на строительство | Процедура реконструкции; для выполненных работ — суд | Перепланировкой это не оформить |
Одинаковое вмешательство в перекрытие в МКД и в нежилом здании идет разными путями: в первом случае конструктивную часть выпускает уполномоченная организация, во втором ее делает проектировщик заказчика.
Региональная специфика: в Санкт-Петербурге техническое заключение о состоянии строительных конструкций по 735-р включает схемы расположения элементов перекрытия над и под помещением. К проекту прикладываются планы выше- и нижерасположенных помещений и акт обследования вентиляционных каналов. Раздел ПБ по квартирам в Петроградском, Центральном и Калининском районах запрашивали, хотя 735-р его не требует. В Москве техническое заключение готовят о возможности перепланировки, в Петербурге — о состоянии несущих конструкций.
Нагрузка на перекрытие: откуда проектировщик берет исходные данные
Расчет любой дополнительной нагрузки начинается с характеристик плиты: тип перекрытия, марка бетона, диаметр и схема армирования. На выезде их не определить. Марка на бетоне не написана, арматуру сквозь бетон не видно, поэтому данные берутся из документов или из вскрытия.
Для помещений в МКД Москвы допустимую нагрузку указывает ГБУ «Экспертный центр» в заключении. На одном из наших объектов заключение установило полезную расчетную нагрузку на железобетонную плиту над подземной парковкой 800 кг/м². Эту величину конструктор принимает как исходную, пересчитывать ее он не вправе. Для отдельно стоящих нежилых зданий есть три источника:
- Проектная документация на здание у управляющей компании или застройщика: раздел КР, в котором указаны армирование и класс бетона.
- Вскрытие перекрытия в одном месте до арматуры. Способ точный, но требует разрешения арендодателя и восстановления отделки.
- Значения, которые предоставляет заказчик, или типовые значения, которые предлагает проектировщик. В обоих случаях заказчик подтверждает их письменно и принимает ответственность за исходные данные на себя.
Константин М, кадастровый инженер: «Если антресоль не на первом этаже и под нами не земля, не фундамент, добавляется квест для заказчика: ему нужно сообщить, какое перекрытие под нами. Железобетонное, пустотное или не пустотное, монолитное или нет, какая арматура уложена, какой толщины и какая увязка. Прийти и посмотреть марку бетона физически невозможно: на бетоне не написано, что это за марка.»
Все исходные данные о перекрытии, которые передает заказчик, мы фиксируем в электронной переписке до начала расчета. Устная договоренность по телефону не дает конструктору обоснования принятых значений, если проект потом проверяет управляющая компания или эксперт.
Расчет антресоли: почему антресольного этажа нет в документах
Запрос «расчет антресольного этажа» по сути означает расчет антресоли. В классификаторе, который используется в технических планах, антресольного этажа нет. Антресоль всегда относится к этажу, в объеме которого устроена, и в документах называется «антресоль первого этажа» или «антресоль второго этажа». На поэтажном плане ее контур показывают сплошной линией в границах этажа. Требования к антресоли:
- высота исходного помещения не менее 4,5 м;
- лестница находится внутри того же помещения, выход на общую лестничную клетку превращает антресоль в отдельный уровень;
- площадь не превышает 40% площади помещения, в котором антресоль устроена;
- опирание на собственные металлические стойки, которые передают нагрузку на перекрытие пола.
Внимание: антресоль площадью от 40,1% площади помещения квалифицируется как новый этаж, то есть реконструкция с разрешением на строительство. В помещении 100 м² максимум 40 м² антресоли, проектируем с запасом 38-39% на погрешность монтажа.
Крепление балок антресоли в несущие или наружные стены враспор дает дополнительную нагрузку на конструктив здания и переводит работы в реконструкцию. Такой вариант требует технического обследования стены, поэтому мы работаем с антресолями на стойках.
Раздел КР на антресоль включает расстановку балок и стоек, узлы крепления, лестницу, спецификацию металла и статический расчет, который выполняется в расчетной программе. Нагрузки задаются по назначению. Для кафе считают посадочные места, для офиса — людей и мебель, для оборудования — массу по паспорту изделия. Если заказчик просит убрать часть стоек из прохода, нагрузку перераспределяют: растут сечения балок и стоек или толщина перекрытия антресоли, в спецификации прибавляется металл, конструкция дорожает.

Константин М, инженер-эксперт: «На антресоль в кафе посадили только столики, люди поднялись, три столика — это одно. Иногда на антресоль заводится оборудование: промышленные очистители, КИП, цистерны. И они могут весить уже не как три столика, а пять тонн. С учетом всей нагрузки подбираются и металл, и стойки, и балки.»
Если под антресолью подвал или нижний этаж, нагрузка от стоек проверяется на плите перекрытия. Если антресоль на первом этаже без подвала, большая антресоль с оборудованием дает нагрузку на фундамент, которую при строительстве здания не закладывали.
Мокрые зоны и гидроизоляция: как перенос санузла меняет пирог пола
Перенос санузла, душевой или кухни меняет слои пола сильнее, чем любая другая работа из перепланировки. Появляются новые подводки в стяжке, гидроизоляционный слой, иногда подъем уровня пола. В нежилом помещении на первом этаже новые мокрые точки размещаются где угодно. Выше первого этажа их нельзя располагать над жилыми комнатами и кухнями нижерасположенных квартир. Над коридорами, кладовыми и санузлами можно.

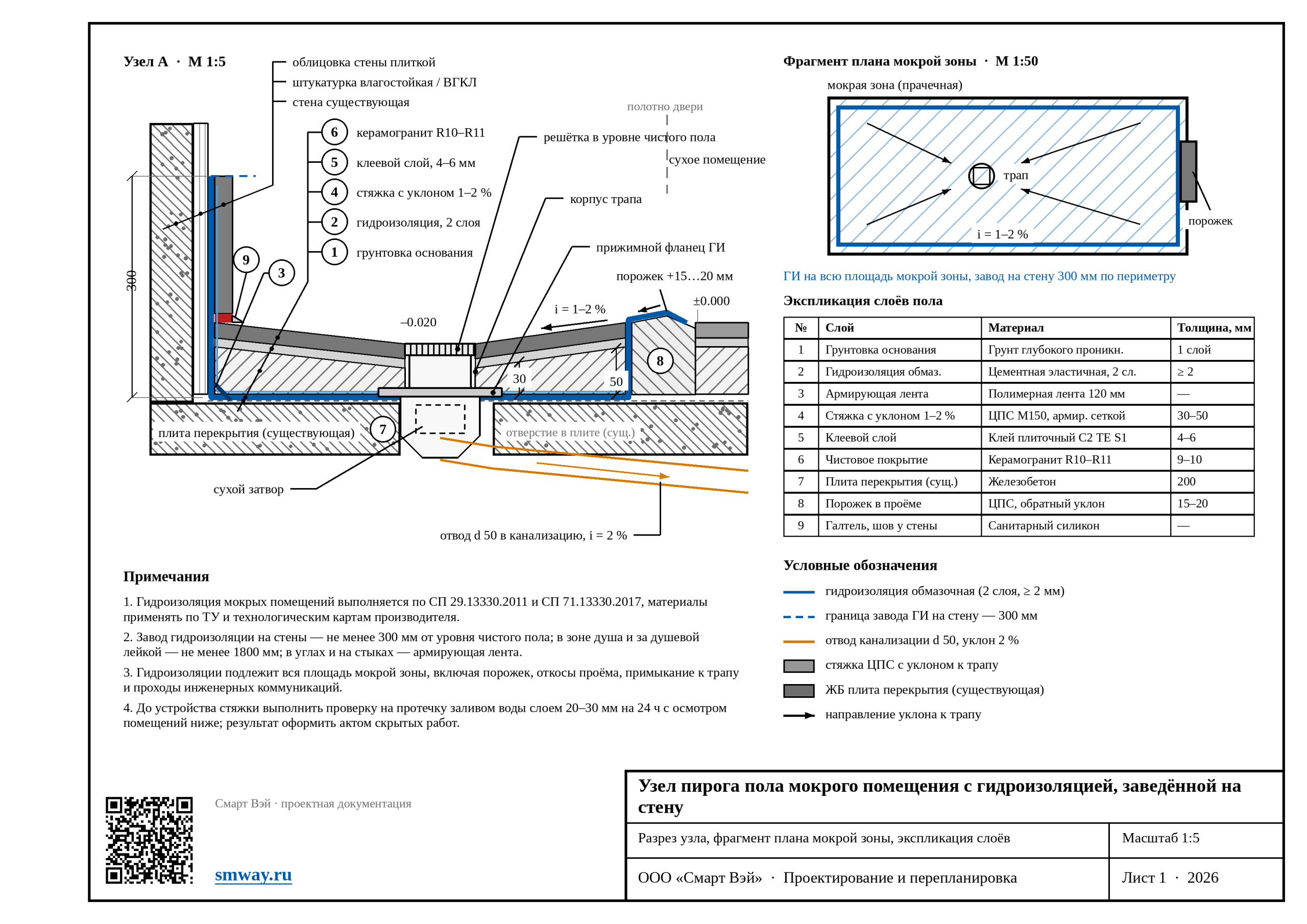

В проекте узел пирога пола мокрого помещения показывает, из каких слоев состоит пол и как гидроизоляция заводится на стены. По этому узлу потом проверяют скрытые работы: после укладки плитки гидроизоляцию уже не видно.

Акт освидетельствования скрытых работ оформляется по форме приложения № 3 к Составу исполнительной документации, утвержденному приказом Минстроя России от 16.05.2023 № 344/пр. Приказ действует с 01.09.2023 по 01.09.2029. Проектные значения берутся из листа рабочей документации, фактические из замеров при освидетельствовании, и заносятся в ведомость контролируемых параметров. Для перепланировки в МКД Москвы акты скрытых работ подписывают проектная организация, подготовившая проект, и организация, которая выполняла работы. Без хотя бы одной подписи акт недействителен.
Звукоизоляцию пола Мосжилинспекция с 2024-2025 годов проверяет отдельно и внимательно. Раздел по шумоизоляции в проекте для нежилого помещения в МКД нужен всегда, а упругий слой и плавающая стяжка оформляются такими же актами скрытых работ, как гидроизоляция.
Лайфхак: если помещение куплено с готовым ремонтом, а актов скрытых работ по гидроизоляции нет и подрядчика уже не найти, пол частично вскрывают в нескольких местах. Наличие гидроизоляционного слоя фиксируют, составляют новый акт и заделывают вскрытые участки. Без этого инспектор работы не примет.
Важный нюанс из практики: удлинение подводки от существующего стояка регистратор Росреестра нередко трактует как устройство нового стояка, то есть как переустройство инженерных сетей с признаками реконструкции. На планах проекта стояк и новые подводки показываются так, чтобы было видно: стояк остался на месте, изменилась только разводка.
Проем в несущей стене: перемычка, рама усиления и опирание на перекрытие
Проем в несущей кирпичной стене меняет работу стены над ним: нагрузку от кладки выше и перекрытия берет на себя перемычка, а через опоры передает ее ниже. Поэтому любой новый или расширенный проем в несущей стене сопровождается разделом КР с расчетом перемычки. В МКД Москвы устройство проемов в несущих стенах есть в перечне работ по 508-ПП, но проект по нему выпускает автор проекта дома или ГБУ «Экспертный центр». В отдельно стоящем нежилом здании достаточно раздела КР проектной организации и ссылки на 432-ПП.
Решение по усилению зависит от ширины проема и нагрузки над ним:
- для проемов обычной ширины — перемычка из двух стальных уголков по ГОСТ 8509-93, в образце раздела АС уголок 100х8, сталь С245;
- для широких проемов — швеллеры или двутавры большего сечения, подобранные расчетом по СП 16.13330.2017 и СП 20.13330.2016;
- при ослабленной кладке и больших пролетах — рама усиления проема: обвязочная балка поверху и вертикальные стальные обоймы по бокам проема, которые передают усилие вниз.
Усиление проема двутавром выглядит массивно. Если из окна делают витраж на весь фасад, металл над остеклением получается крупным, и заказчику это нужно показать до монтажа, а не после. Расширение существующего проема на 10-40 см решается проще, чем новый проем в глухой стене. Конструктор Смарт Вэй подбирает уголки и швеллеры с небольшим запасом по сечению относительно расчета.

Арка в несущей стене юридически остается проемом. На поэтажном плане БТИ ее отличают по пунктирной линии по границе стен, у обычного проема граница сплошная. Для арки действуют те же требования, что для дверного проема: раздел КР, перемычка, согласование по 508-ПП или 432-ПП.
Перенос дверного проема в несущей стене складывается из двух работ: устройство нового проема и заделка старого. Заделка тоже конструктивная работа: восстановление несущей стены на месте самовольно устроенного проема входит в перечень Мосжилинспекции, который требует предварительного согласования. Заложенный проем на плане БТИ показывают штриховкой косыми линиями.
Важный нюанс из практики: в нежилом помещении панельного дома арендатору понадобилось расширить 7 внутренних дверных проемов до 1 м под холодильное оборудование. Какие из стен несущие, в панельном доме не определить ни по поэтажному плану, ни на выезде. Ответ дает документация серии у автора проекта дома, и без его заключения Мосжилинспекция проект не согласует. Временные разборные откосы, которые заказчик предлагал вместо согласования, вопрос не снимают: при любой проверке ширина проема не совпадет с поэтажным планом БТИ.
Как подготовить раздел КР на проем в несущей стене: пошаговая инструкция
- Шаг 1. Проверьте выписку ЕГРН и поэтажный план БТИ: нет ли красных линий и не является ли стена общим имуществом, например наружной стеной МКД, для которой нужно согласие не менее 2/3 голосов собственников.
- Шаг 2. Выполните обмер: ширина и высота проема, высота от пола до подоконника, материал и толщина стены, фотографии изнутри и снаружи.
- Шаг 3. Архитектор выпускает раздел АР и короткое задание конструктору: габариты и место проема.
- Шаг 4. Конструктор подбирает вид усиления, считает перемычку на нагрузку от кладки и перекрытия над проемом, прочерчивает схемы проемов, разрезы и узлы, составляет спецификацию металла.
- Шаг 5. Заказчик согласует эскиз усиления и подписывает титульные листы АР и КР.
- Шаг 6. Работы выполняются по ППР с актами скрытых работ, размеры уточняются по факту до начала работ. После монтажа готовится технический план, в состав которого входит раздел КР.
Изменения поэтажного плана, технический план и доверенность на перепланировку
Изменения поэтажного плана проверяют до проектирования, а не после. На планах БТИ красным отмечены изменения, которые техник выявил при инвентаризации и которых нет в архиве: несогласованные перегородки, проемы, пристройки. Черные линии — то, что было изначально или согласовано. Если красные линии есть, сначала узаконивают прежние изменения, и объем, сроки и стоимость проекта меняются. Перегородка не до потолка тоже считается перепланировкой: на плане ее показывают штрихпунктирной линией и из площади не вычитают.
Для нежилых помещений в МКД Москвы Мосжилинспекция и СЭС работают с документами ГБУ МосгорБТИ: поэтажные планы и экспликация нужны именно оттуда. Для кадастрового учета опорный документ — выписка ЕГРН. Документы БТИ, выпущенные после 01.01.2013, основанием для учета не являются. Техник Смарт Вэй выезжает на объект до начала проектирования: проект строится на фактических обмерах, а не на чужих планах.
С апреля 2025 года в МКД Москвы технический план подается в Мосжилинспекцию вместе с заявлением на акт о завершенной перепланировке. После подписания акта МЖИ сама направляет его в Росреестр. Перепланировка считается узаконенной, когда сведения внесены в ЕГРН и в выписке появился новый план. Акт на руках без изменений в ЕГРН этого статуса не дает. В нежилом здании проект, ТЗК и раздел КР включаются в технический план, и кадастровый инженер подает его в Росреестр.
Доверенность на перепланировку оформляется под конкретный орган. Интересы заявителя в Мосжилинспекции представитель подтверждает нотариально удостоверенной доверенностью. В Росреестр юридические лица с 1 марта 2025 года подают документы только в электронном виде, и представителю нужна машиночитаемая доверенность: XML-файл с электронной подписью, который прикладывается к техническому плану. Физические лица и ИП по-прежнему могут подавать документы через МФЦ по обычной нотариальной доверенности.
Образцы документов для работ с перекрытиями и проемами
Начните с образца технического заключения: он показывает, какой вывод о несущих конструкциях ждут Росреестр и Мосжилинспекция.
| Документ | Скачать |
|---|---|
| Образец технического заключения о состоянии конструкций и возможности производства работ | Скачать |
| Образец заключения ГБУ «Экспертный центр» о допустимой нагрузке на перекрытие | Скачать |
| Образец раздела КР на усиление перекрытия под спортивное и стационарное оборудование | Скачать |
| Образец раздела АС: устройство проемов в несущих стенах и расчет перемычек | Скачать |
| Образец акта освидетельствования скрытых работ по устройству звукоизоляции пола и потолка | Скачать |
Типовые ошибки при работах с перекрытием и во что они обходятся
Большинство отказов по перекрытиям связано не с расчетом, а с исходными данными и с тем, как проект выполнили на объекте. Ниже пять ошибок, которые встречаются чаще других.
- Армирование и класс бетона «по серии» без подтверждения. Так делают, чтобы не тратить время и деньги на вскрытие. Значения по серии без натурного обследования — типовое замечание экспертизы к разделу КР, а если заказчик не подтвердил их письменно, спор о них ложится на проектировщика.
- Антресоль впритык к 40% площади помещения. Монтажники отклоняются от габаритов на несколько сантиметров, и площадь выходит за порог, после которого антресоль считается новым этажом.
- Крепление антресоли или новой балки в несущую стену. Экономят на стойках, а получают дополнительную нагрузку на конструктив и признаки реконструкции.
- Проект без проверки плана БТИ на красные линии. Выясняется, что старые изменения тоже нужно узаконить, и проект переделывают.
- Отступление от проекта при монтаже. Комиссия Мосжилинспекции сверяет выполненные работы с распоряжением, а не с пожеланиями заказчика.
Важный нюанс из практики: в нежилом помещении МКД согласовали антресоль с толщиной перекрытия 20 см, а смонтировали перекрытие 27 см. Комиссия отказала в приемке, и работы пришлось приводить в соответствие с проектом за счет собственника. В другом случае заказчик устроил под потолком два проема, которых не было ни в проекте, ни в распоряжении, и акт ему не выдали.
Константин М, начальник технического отдела: «Монтировать необходимо исключительно по проекту. Если какие-то изменения нужны, обратились в проектную организацию, сказали: мы хотим что-то поменять. Не вопрос, поменяли, переделали, посмотрели, что так можно, и все в порядке.»
Цена ошибки складывается не из стоимости переделки чертежей. Для юридических лиц пошлина за учет изменений после перепланировки составляет 2 000 руб. После отказа Росреестра при повторной подаче ее платят заново, а при отзыве заявления по инициативе заявителя возвращают только 50%. Приостановка дает 3 месяца на исправление технического плана и может быть однократно продлена на 6 месяцев, после чего переходит в отказ. Если спор уходит в суд, в Москве это по нашему опыту 8-10 месяцев. По выявленной самовольной реконструкции демонтаж небольшого крыльца обходится в 30 000 руб., а узаконивание такого же элемента через суд может стоить 3 млн руб.
Полезно знать: Росреестр не надзорный орган и с проверками не выезжает. Но если в поданном проекте видны признаки реконструкции, например на старом плане четыре колонны, а на новом две, регистратор может направить служебную записку в Госинспекцию по недвижимости, и проверка придет уже по документам.
В практике Смарт Вэй проект перед подачей сверяется с выпиской ЕГРН, архивом БТИ и фактическими обмерами. Расхождение, найденное на этой стадии, исправляется в проекте, а не на приемке.
Стоимость проектирования и согласования работ с перекрытиями и проемами в 2026 году
Стоимость зависит от площади объекта, затрагивания несущих стен и перекрытий, расхождений с данными БТИ и ЕГРН, а также от того, выполнены работы или только планируются.
| Услуга | Стоимость | Сроки |
|---|---|---|
| Обмерные работы | от 50 000 ₽ (от 30 ₽/м²) | от 1 дня |
| Техническое заключение о состоянии несущих конструкций | от 250 000 ₽ | от 7 дней |
| Проект перепланировки с разделом КР | от 350 000 ₽ | от 5 дней |
| Согласование проема в несущей стене под ключ | от 300 000 ₽ | по запросу |
| Техническое заключение о выполненной перепланировке (ТЗК) | от 200 000 ₽ | от 5 дней |
| Акты скрытых работ, вентканалов, заключение ПожНадзора | от 90 000 ₽ | от 10 дней |
| Согласование перепланировки в МКД (комплекс) | от 350 000 ₽ | от 4 месяцев |
| Технический план после перепланировки | от 250 000 ₽ | от 3 дней |
Цены указаны как «от» и уточняются по выписке ЕГРН и поэтажным планам объекта. Государственные пошлины, платежи Росреестра и БТИ оплачиваются отдельно, а услуги ГБУ «Экспертный центр» для МКД заказчик оплачивает по счету этой организации. Полный перечень позиций, включая проект с разделами ОВ, ВК и ЭОМ для МКД, приведен в прайсе на согласование перепланировки.
Как проходили проекты с проемами, антресолями и узакониванием перепланировок, рассказывают заказчики в отзывах о работе компании.
Выводы
Перепланировка может менять слои пола над плитой, но не несущую способность самой плиты. Как только появляются тяжелые перегородки, мокрые зоны, антресоль или проем в перекрытии, нужны расчет нагрузки, раздел КР и акты скрытых работ, а в МКД Москвы еще и проект от автора дома или ГБУ «Экспертный центр». Новое перекрытие и замена несущих конструкций целиком выводят работы в реконструкцию. Исходные данные о плите, соответствие монтажа проекту и чистые планы БТИ определяют результат больше, чем сам расчет.
Смарт Вэй ведет такие объекты от обмеров и технического заключения до раздела КР, согласования и внесения изменений в ЕГРН в Москве и Санкт-Петербурге. Расчет по конкретному помещению можно запросить через форму заявки.
Частые вопросы
Включается ли площадь антресоли в площадь помещения в ЕГРН?
По приказам Росреестра площадь антресоли в площадь здания или помещения не включается: антресоль считается сборно-разборной конструкцией в объеме помещения. В Москве регистраторы обычно придерживаются этой нормы. В Санкт-Петербурге сложилась практика, при которой площадь антресоли в помещении учитывают. В любом случае антресоль отображается на графическом плане в выписке ЕГРН, а в здании увеличение площади означает реконструкцию.
Что делать, если срок решения Мосжилинспекции заканчивается, а работы не завершены?
Решение о согласовании действует 18 месяцев со дня подписания. Заявление на оформление акта о завершенной перепланировке нужно подать до истечения этого срока, иначе процедуру придется начинать заново с новым заявлением. Если заявленные работы не проводились, собственник может отозвать решение письменным заявлением онлайн.
Кто входит в приемочную комиссию Мосжилинспекции?
Председатель комиссии — представитель Мосжилинспекции, в комиссию входит заявитель. Представитель проектной организации участвует, если перепланировка затронула несущие конструкции, управляющая организация — если затронуто общее имущество. Их присутствие обеспечивает заявитель. Если работ из перечня предварительного согласования не было, комиссия состоит только из Мосжилинспекции и заявителя.
Чем заключение о допустимой нагрузке отличается от технического заключения о состоянии конструкций?
Заключение о допустимой нагрузке фиксирует, какую нагрузку в кг/м² можно принимать для конкретного перекрытия и при каких условиях. Его запрашивает согласующий орган или собственник здания перед завозом тяжелого оборудования. Техническое заключение о состоянии конструкций отвечает на другой вопрос: можно ли выполнять работы и не нарушена ли несущая способность здания. Одно не заменяет другое.
Нужен ли раздел КР, если проем устраивают в ненесущей перегородке?
Нет. Раздел КР разрабатывают, когда устраивается новый оконный или дверной проем в несущей стене, демонтируются или устраиваются несущие конструкции, монтируется антресоль или проем в перекрытии. Для проема в перегородке достаточно раздела АР с планами до, монтажа-демонтажа и после, и технического заключения о том, что несущие конструкции не затронуты.
Можно ли согласовать перепланировку в МКД Москвы по типовому проекту?
Да, у Мосжилинспекции есть каталог типовых проектов, номер проекта указывается в заявлении. До решения о согласовании проектная организация обследует помещение и подтверждает, можно ли выполнить работы. По результатам обследования оформляется типовой проект, который передается в Мосжилинспекцию. Работы, затрагивающие несущие конструкции, антресоли и деревянные перекрытия, идут по проекту автора дома или уполномоченной организации.
