Сроки выдачи ГПЗУ — 14 рабочих дней по ч. 6 ст. 57.3 ГрК РФ. Это регламент. На практике застройщик в Москве и регионах сталкивается с тем, что от подачи заявления до получения готового документа проходит 20, 25, иногда и 35 рабочих дней. Разберём, откуда берётся этот разрыв, какие основания для приостановки и отказа есть в законе, что реально происходит в Москомархитектуре и Мособлархитектуре, и как сократить срок до регламентного.
Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.
Регламентный срок выдачи ГПЗУ: что говорит закон
Базовая норма — часть 6 статьи 57.3 Градостроительного кодекса РФ. Орган местного самоуправления в течение четырнадцати рабочих дней после получения заявления осуществляет подготовку, регистрацию ГПЗУ и выдаёт его правообладателю земельного участка. Бесплатно. Без госпошлины. Срок исчисляется именно в рабочих, а не календарных днях — это важно. Две недели по календарю и две недели по графику ведомства — совершенно разные интервалы, особенно в новогодние праздники или майские каникулы.
До 2017 года норма была другая — 30 дней. Федеральный закон №373-ФЗ от 03.07.2016 переписал главу о градостроительной документации, и с 1 июля 2017 года ГПЗУ перестал быть документом по планировке территории, превратившись в самостоятельную информационную выписку. Срок при этом сократили до 14 рабочих. Минстрой в разъяснениях прямо указал: продление срока действующим законодательством не предусмотрено — в письмах ведомства разъяснено, что орган не вправе продлять период подготовки ГПЗУ.
Внутри этого срока есть процедурные подсроки. Часть 7 той же статьи 57.3: в течение двух рабочих дней с даты получения заявления уполномоченный орган направляет правообладателям сетей инженерно-технического обеспечения (кроме электроснабжения) запрос о технических условиях подключения. Сетевики обязаны ответить в течение пяти рабочих дней. То есть на саму подготовку и оформление ГПЗУ у органа физически остаётся около семи рабочих дней — и при этом весь процесс должен уложиться в четырнадцать.
В практике Смарт Вэй мы видим, что соблюдение этого внутреннего графика — редкость. Сетевые организации часто отвечают на пятый рабочий день, иногда на седьмой.

Рассчитайте стоимость подготовки исходно-разрешительной документации для вашего участка
Реальная практика: 14, 20 или 30 дней
Регламент — одно. Практика — другое. По нашему опыту, реальные сроки выдачи ГПЗУ в Москве колеблются в диапазоне от 14 до 30 рабочих дней. РБК со ссылкой на экспертов указывает: в Москве и Московской области — до 14 рабочих дней, в других регионах до 15 календарных дней, в отдельных случаях до 30 календарных. Юристы пишут, что заявка рассматривается и от 14 до 20 рабочих дней. Цифры расходятся — и это уже сигнал о том, что единого стабильного срока нет.
Откуда берётся плавающий срок? Несколько источников. Первый — регистрация заявления. По московскому регламенту срок начинает течь со дня регистрации заявления в ведомственной информационной системе Москомархитектуры. То есть если вы подали заявление 1 числа, а орган зарегистрировал его 3-го — три дня вы потеряли просто на бумажном движении. Второй источник — межведомственный запрос: если в реестре нет каких-то сведений и нужно отправлять дополнительный запрос в Росреестр или ГИН, орган формально приостанавливает течение срока.
Константин М, начальник технического отдела:
«Когда клиент говорит мне ‘у меня есть три недели на ГПЗУ’, я сразу спрашиваю — три недели по календарю или три недели рабочих дней? Это разные сроки. И я ему сразу объясняю — закладывайте месяц, не меньше. Регламент 14 рабочих дней — это идеальный сценарий, при котором кадастр чистый, ПЗЗ не пересматриваются, сети ответили вовремя и регистратор не ушёл в отпуск. Идеальные сценарии случаются, но редко.»
Третий и самый частый источник задержки — в самом заявителе. Документы поданы с ошибками, в межведомственном запросе всплывает несовпадение площадей, кадастровый номер указан с опечаткой — всё это останавливает процесс. По истечении 14 рабочих дней заявитель получает не ГПЗУ, а сообщение о приостановке или отказе. И весь срок начинается заново после повторной подачи.
Когда срок не идёт: основания для приостановки и отказа
Часть 5 статьи 57.3 ГрК РФ содержит закрытый перечень оснований для отказа в выдаче ГПЗУ. Перечень исчерпывающий — орган не вправе отказать по основаниям, не указанным в законе. Основные причины:
- Обращение ненадлежащего лица. Заявление подано не правообладателем участка и без надлежаще оформленной доверенности.
- Отсутствие кадастрового учёта. Участок не поставлен на ГКУ либо поставлен без уточнённых границ. Без координат пятна нет.
- Неполный комплект документов. Не приложен правоустанавливающий документ, нет схемы расположения объекта — если она требуется регламентом.
- Отсутствие утверждённых ПЗЗ применительно к территории. Нет правил землепользования и застройки — нет основы для регламента ГПЗУ.
- Расположение участка на территории, для которой требуется проект межевания (ППТ), а сам ППТ отсутствует. Это касается зон комплексного развития территории.
В московском регламенте, утверждённом Постановлением Правительства Москвы №396-ПП от 28.06.2017, есть и дополнительные основания. Например, выявление на участке объектов с признаками самовольного строительства — информация поступает в Москомархитектуру от Госинспекции по недвижимости вместе с актом. Или нахождение участка в границах двух муниципальных образований одновременно — формулировка расплывчатая, на практике её применяют гибко.

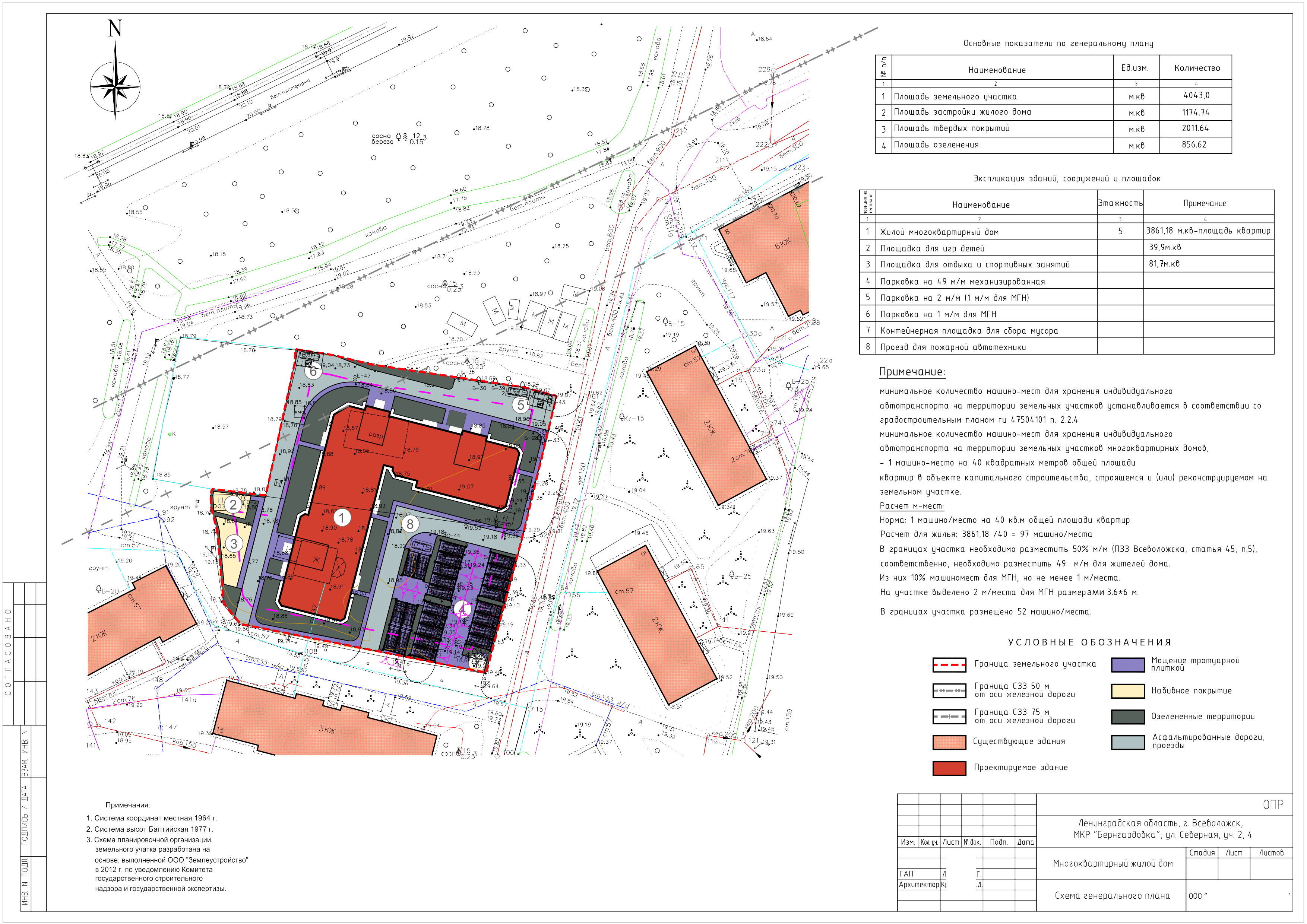

Есть отдельная категория — не отказ, а выдача ГПЗУ с нулевыми параметрами. Орган документ подготовил, в срок уложился. Но в графе предельных параметров застройки стоит «по существующему положению» или просто нули. Формально — не отказ. Фактически — запрет на любое строительство и реконструкцию. И срок при этом отсчитан как соблюдённый.

Кто и как выдаёт ГПЗУ: разница по регионам
В Москве уполномоченный орган — Москомархитектура. Заявление подаётся исключительно в электронной форме через официальный сайт Мэра Москвы (mos.ru) в разделе госуслуг Москомархитектуры. Личный кабинет, ЭЦП для юрлиц — и заявление уходит в ведомственную информационную систему. Срок начинает течь со дня регистрации в этой системе, не с момента отправки.
В Московской области — Главархитектура (Министерство жилищной политики). Регламент утверждён Распоряжением Мособлархитектуры №27РВ-161 от 29.04.2021. Подача через mosreg.ru. Минимальный пакет: запрос по форме регламента и документ, удостоверяющий личность. Все остальное Главархитектура запрашивает в межведе.
В регионах — орган местного самоуправления по месту нахождения участка. В сельских поселениях ситуация неоднозначная: после 1 июля 2017 года ГПЗУ исключён из видов документации по планировке территории, и определение полномочного органа стало вопросом толкования части 5 статьи 57.3 ГрК и Федерального закона №131-ФЗ. На практике в каждом субъекте свои нюансы.
В ряде регионов появилась возможность подать заявление через ГИС обеспечения градостроительной деятельности — это ускоряет регистрацию. Часть субъектов работает через ЕПГУ. МФЦ доступен почти везде, но добавляет один-два рабочих дня на пересылку.
Константин М, инженер-проектировщик:
«В Подмосковье есть районы, где ГПЗУ выходит за 12-14 рабочих дней без задержек. Есть районы, где средний срок 25-30 дней — и это с чистым пакетом документов. Разница — в загруженности конкретной администрации, в качестве межведомственного взаимодействия с Росреестром по этой территории, в том, как у них настроен документооборот. Когда мы берём проект, первое, что делаем — смотрим практику конкретного района за последние полгода.»
Что задерживает выдачу: пять реальных причин
За годы работы со Смарт Вэй мы выделили пять причин, из-за которых срок выдачи ГПЗУ выходит за регламентные 14 рабочих дней. Причины разные — от документарных до организационных. Знание этих причин помогает заранее их обойти.
Причина 1. Кадастр не в порядке
Самая частая. Участок поставлен на учёт, но границы не уточнены. Или координаты есть, но в ЕГРН они расходятся с реальными контурами. Орган отправляет межвед в Росреестр — и получает либо несогласованные сведения, либо отказ в предоставлении информации. Срок плывёт. Около 40% задержек связаны именно с состоянием кадастрового учёта.
Что делать. Перед подачей проверять выписку из ЕГРН — актуальную, не старше 30 дней. Если границы декларативные или не уточнены — сначала межевание, потом ГПЗУ. Это занимает дополнительные 4-6 недель, но избавляет от приостановки.
Причина 2. Сетевики молчат
Орган в течение двух рабочих дней направляет запрос правообладателям сетей. Те обязаны ответить за пять рабочих дней. На практике — не отвечают. Или отвечают «информация уточняется». Орган тогда либо выдаёт ГПЗУ без сведений о подключении, либо ждёт — и срок плывёт.
Что делать. Заранее, до подачи заявления, заказать у ресурсоснабжающих организаций предварительные технические условия. Это даёт страховку: если сетевик не ответит на межвед, у вас на руках уже есть документ.

Причина 3. ПЗЗ в процессе изменения
Если в момент подачи заявления территориальная зона по ПЗЗ пересматривается — орган часто приостанавливает выдачу. Логика: выдавать ГПЗУ по старой редакции, если она через неделю станет недействительной, нет смысла. По 273-ФЗ это не основание для отказа, но на практике встречается. В Подмосковье в 2023-2025 годах ПЗЗ корректировались массово — и многие застройщики застряли именно на этом.
Что делать. Перед подачей проверить статус ПЗЗ через сайт администрации района. Если идёт пересмотр — подавать срочно, до утверждения изменений (старая редакция тогда сохранится за вами на 3 года), либо ждать утверждения и подавать по новой редакции.
Причина 4. Самострой в реестре ГИН
В Москве Госинспекция по недвижимости ведёт реестр объектов с признаками самовольного строительства. Если на участке стоит объект из этого реестра, Москомархитектура получает сигнал и приостанавливает выдачу ГПЗУ — вплоть до устранения нарушений. Информация поступает автоматически.
Что делать. До подачи заявления проверить участок через сервис Госинспекции. Если есть отметка — сначала легализация (через ППМ или суд), потом ГПЗУ.
Причина 5. Технические сбои информсистемы
Менее очевидная, но реальная. Заявление подано через mos.ru, статус «зарегистрировано». А в ведомственной системе Москомархитектуры регистрация задержалась на 3-5 рабочих дней из-за технического сбоя. Срок начнёт течь только после фактической регистрации в внутренней системе — заявитель этого не видит.
Что делать. Через 2-3 рабочих дня после подачи запросить в Москомархитектуре подтверждение регистрации — письменно или через горячую линию. Зафиксировать дату. В случае спора это станет основанием для жалобы.
Не понимаете, почему ГПЗУ задерживается, или орган ответил приостановкой — не отказом и не выдачей? Это самый запутанный сценарий. Срок формально не нарушен, но и документа на руках нет. В Смарт Вэй мы ведём проект полностью: проверяем участок до подачи, готовим заявление, контролируем регистрацию в ведомственной системе и движение по межведу. Если приходит приостановка — готовим ответ или оспаривание в течение 3-5 рабочих дней.
Как сократить срок выдачи ГПЗУ до регламентного
За 12 лет работы мы вывели список действий, которые позволяют получить ГПЗУ ровно за 14 рабочих дней. Это не магия, не «свои люди» в Москомархитектуре — это грамотная подготовка пакета и правильное использование процедуры.
Как ускорить получение ГПЗУ: пошаговая инструкция
Показать пошаговую инструкцию
- Шаг 1. Проверить выписку ЕГРН на участок. Границы должны быть уточнённые, координаты — актуальными. Если нет — сначала межевание.
- Шаг 2. Проверить статус ПЗЗ для территориальной зоны участка через сайт администрации. Убедиться, что зона не пересматривается.
- Шаг 3. Получить предварительные ТУ от ресурсоснабжающих организаций (электро, вода, тепло, газ). Это страховка от молчания сетей в межведе.
- Шаг 4. Проверить участок через Госинспекцию по недвижимости (для Москвы) на отсутствие отметок о самострое.
- Шаг 5. Подготовить заявление через mos.ru или mosreg.ru, приложить выписку ЕГРН, доверенность (если подаёт представитель), правоустанавливающие документы.
- Шаг 6. Через 2-3 рабочих дня после подачи запросить подтверждение регистрации в ведомственной системе Москомархитектуры.
- Шаг 7. На 7-8 рабочий день связаться с куратором заявления, уточнить статус по межведу. Если сетевики не ответили — ускорить параллельным запросом от себя.
- Шаг 8. При получении ГПЗУ проверить параметры — не нулевые ли они, нет ли указаний на необходимость ППТ при отсутствии зоны КРТ.
Полезные документы по теме
Открыть документ
| Документ | Скачать |
|---|---|
| Градостроительный кодекс города Москвы от 25.06.2008 №28 (ред., применимая к процедурам ГПЗУ) | Скачать |
Что делать, если срок нарушен
14 рабочих дней истекли. ГПЗУ нет. Приостановки нет. Отказа нет. Молчание. Что дальше?
Первое — письменно зафиксировать факт нарушения. Через личный кабинет на mos.ru или письменным обращением в орган. В обращении указать: дата подачи заявления, регистрационный номер, дата истечения регламентного срока, ссылка на ч. 6 ст. 57.3 ГрК РФ.
Второе — жалоба в порядке досудебного обжалования по 210-ФЗ. Жалоба подаётся на имя руководителя органа, рассматривается в течение 15 рабочих дней. На практике после жалобы документ часто выдаётся в течение недели — орган не хочет эскалации.
Третье — судебное обжалование бездействия. Заявление в арбитражный суд (для юрлиц) или в районный суд по КАС (для физлиц) в течение 3 месяцев со дня, когда стало известно о нарушении. Суды по такой категории дел работают предсказуемо: при доказанном факте подачи и нарушении срока — удовлетворение требований и обязание органа выдать ГПЗУ.
В Смарт Вэй мы за последние пять лет провели несколько десятков таких процессов. Средний срок от подачи иска до получения ГПЗУ — 2-3 месяца.

Что делать с ГПЗУ после получения
Документ на руках. Срок действия — 3 года со дня выдачи (часть 10 ст. 57.3 ГрК РФ). Это значит, что в течение трёх лет вы можете использовать сведения из ГПЗУ для подготовки проектной документации, прохождения экспертизы и получения разрешения на строительство. Информация о возможности подключения к сетям имеет более короткий срок — 6 месяцев. Через полгода сведения о подключении придётся обновлять, основная часть ГПЗУ — нет.
За эти 3 года градостроительный регламент участка фиксируется. Даже если ПЗЗ изменятся, для выдачи РНС орган должен опираться на регламент, действовавший на дату выдачи ГПЗУ. Это прямая защита застройщика от меняющихся правил. Но есть нюанс — изменения в зонах с особыми условиями использования территорий (ЗОУИТ) и в режимах охраны ОКН действуют независимо от срока ГПЗУ.
Константин М, судебный эксперт:
«Самая обидная ситуация — когда ГПЗУ выдан, лежит на столе, а проект ещё не готов. Три года кажутся большим сроком, но реально между ГПЗУ и подачей на РНС укладывается 14-18 месяцев плотной работы. Если затянуть с проектированием или экспертизой — срок ГПЗУ истечёт, и придётся заказывать новый. По обновлённым ПЗЗ. С возможным сюрпризом в параметрах.»
Практика, которую мы рекомендуем клиентам: ГПЗУ заказывается не до начала проектирования, а в момент, когда есть уверенность — стадия П уйдёт в экспертизу в течение 6-9 месяцев. Это страхует от истечения срока.
Стоимость работ по сопровождению ГПЗУ и реконструкции
Сама по себе государственная услуга по выдаче ГПЗУ — бесплатная. Орган не имеет права взимать плату с правообладателя. Но подготовка пакета документов, межевание, заказ ТУ, проверка кадастра и сопровождение процедуры требуют затрат. Особенно если ГПЗУ нужен под реконструкцию или новое строительство, где после ГПЗУ идёт полный цикл подготовки исходно-разрешительной документации.
| Услуга | Стоимость | Сроки |
|---|---|---|
| Согласование выполненной реконструкции под ключ | от 1 000 000 руб. | индивидуально |
| Разработка АГР/АГО | от 500 000 руб. | 3-6 мес. |
| Техническое заключение о допустимости и безопасности работ | от 350 000 руб. | от 30 дней |
| Заключение о пожарной безопасности объекта | от 350 000 руб. | от 30 дней |
| Расчёт и оценка пожарных рисков | от 590 000 руб. | по запросу |
| Технические планы и регистрация изменений в ЕГРН/БТИ | от 300 000 руб. | по запросу |
| Сопровождение реконструкции в суде / оспаривание актов госорганов | от 950 000 руб. | 2-12 мес. |
| Проекты разделов | по запросу | по запросу |
Итоговая сумма зависит от площади участка, типа объекта, состояния кадастра и формата сопровождения — детальный прайс по услугам реконструкции и сопровождения ИРД поможет сориентироваться по конкретной задаче.
За 12 лет работы Смарт Вэй сопроводил более 7000 проектов в Москве, Санкт-Петербурге и регионах России — подборка завершённых кейсов компании показывает типичные объекты, сроки и итоговые результаты по реконструкции и подготовке ИРД.
Клиенты оценивают нашу работу по соблюдению сроков и итоговому результату — отзывы собственников и застройщиков подтверждают, что обещанные графики работают в реальной практике, а не только на бумаге договора.

Часто задаваемые вопросы
Какой регламентный срок выдачи ГПЗУ в 2026 году?
Можно ли получить ГПЗУ быстрее 14 дней?
Что считается датой начала срока?
Срок при подаче через МФЦ — такой же?
Что делать, если срок пропущен и ГПЗУ не выдан?
Сколько действует выданный ГПЗУ?
Можно ли продлить срок действия ГПЗУ?
В каких случаях орган приостанавливает выдачу ГПЗУ?
Что такое нулевой ГПЗУ и можно ли его оспорить?
Чем отличается срок выдачи в Москве и Подмосковье?
Можно ли получить ГПЗУ на участок, который не размежёван?
Нужен ли новый ГПЗУ при разделе участка?
Как узнать, что заявление зарегистрировано в ведомственной системе?
Влияет ли наличие ОКН на территории на срок выдачи ГПЗУ?
Сроки выдачи ГПЗУ — первый этап в большом графике проектирования и строительства. Если документ задерживается на старте, весь дальнейший график рушится: смещается стадия П, отодвигается экспертиза, поздно подаётся РНС — и в финале срок ГПЗУ истекает раньше, чем готова заявка на разрешение.
В Смарт Вэй мы выстраиваем работу так, чтобы ГПЗУ выходил в регламентные 14 рабочих дней. Проверяем кадастр и ПЗЗ до подачи. Заказываем предварительные ТУ у сетевиков. Контролируем регистрацию заявления в ведомственной системе. Если орган выходит за срок — готовим жалобу или иск в течение нескольких дней. За 12 лет компания сопроводила более 7000 проектов в Москве, Санкт-Петербурге и регионах России, среди клиентов — Сбербанк, Газпром, Правительство Москвы, Росатом.
Если у вас участок под реконструкцию или новое строительство и нужен прозрачный график получения исходно-разрешительной документации — расскажите задачу, мы оценим объём работ и сроки по конкретному кадастру.
