Срок действия ГПЗУ и что делать, если он истёк

Срок действия ГПЗУ — 3 года с даты выдачи, и это правило закреплено частью 10 статьи 57.3 Градостроительного кодекса РФ. На практике этот срок проскакивает быстрее, чем кажется собственнику или застройщику: пока готовится проект, проходит экспертиза, согласуются ТУ — часы тикают. Если ГПЗУ истёк, новый документ выдадут за 14 рабочих дней, но содержание уже будет другим — под актуальные ПЗЗ, которые за три года почти всегда меняются. В этом материале разберём, когда заканчивается срок действия, как считать его правильно, что делать после просрочки, и как не попасть в ситуацию, когда проект уже готов, экспертиза пройдена, а РНС не выдают.

Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.

Срок действия ГПЗУ по Градостроительному кодексу: 3 года и точка

Норма прямая: часть 10 статьи 57.3 ГрК РФ. Информация из градостроительного плана земельного участка может использоваться для подготовки проектной документации и для получения разрешения на строительство в течение трёх лет со дня выдачи. После этого срока — использование запрещено.

ГПЗУ — не правоустанавливающий документ. Это срез градостроительной информации на конкретную дату: ВРИ участка, разрешённые параметры (высотность, плотность, отступы), зоны с особыми условиями (ЗОУИТ), сведения о технологических присоединениях. Когда вы получаете ГПЗУ, государство фиксирует: вот сегодня на этом участке можно вот такое. Три года вы можете опираться на эти данные при проектировании и при подаче на РНС. Через три года — всё, начинается с нуля.

Нет времени читать статью? Позвоните нам!

В статье много нюансов, но ваша ситуация может требовать индивидуального подхода. Мы реализовали более 7000 проектов и знаем, как ускорить процессы согласования. Свяжитесь с нами для бесплатного анализа объекта:

8-499-322-05-14 — Москва;
8-812-425-35-90 — Санкт-Петербург;
8-800-775-09-82Москва.

Константин М, инженер-проектировщик:
«Главное, что нужно понимать про ГПЗУ — это не разрешение и не право. Это информационная выписка с сегодняшней датой. Через три года данные могут устареть полностью: ПЗЗ переписали, ВРИ поменяли, ЗОУИТ добавили. Поэтому планировать проект без оглядки на этот срок — значит работать вслепую.»

Срок отсчитывается со дня выдачи документа уполномоченным органом. В Москве это Москомархитектура (МКА), в Санкт-Петербурге — КГА, в Московской области — Мособлархитектура, в регионах — органы местного самоуправления. Дата выдачи указана непосредственно в самом ГПЗУ, в правом верхнем углу или на титульном листе. Спорить с этой датой бесполезно — она и есть точка отсчёта.

Когда ГПЗУ становится бесполезным до истечения 3 лет

Это та история, про которую забывают. Срок 3 года — это не гарантия, что весь этот период документ будет работать. Есть как минимум четыре сценария, когда ГПЗУ де-факто умирает раньше.

Изменение ПЗЗ муниципалитета. Допустим, участок попал в новую территориальную зону — например, бывшая промзона стала жилой. ВРИ из ГПЗУ ещё формально действует (на основании защитной нормы, она же часть 10 ст. 57.3 ГрК — градрегламент фиксируется на 3 года), но в реальности проектировщик и экспертиза уже работают с пониманием: после получения РНС, при попытке ввода в эксплуатацию или при любых изменениях — пойдут проблемы. Регистрация в ЕГРН, ввод в эксплуатацию — это уже актуальные ПЗЗ.

Производственное здание на земельном участке - объект капитального строительства, для возведения которого нужен действующий ГПЗУ
Производственный объект на земельном участке. Для нового строительства или реконструкции таких зданий ГПЗУ — первый документ в исходно-разрешительной цепочке.

Включение участка в ЗОУИТ. Это уже опасно. Зону с особыми условиями использования территории могут добавить в любой момент — санитарно-защитные зоны производств, охранные зоны магистральных трубопроводов, приаэродромные территории, объекты культурного наследия. Гарантия «трёхлетней неприкосновенности градрегламента» по ст. 57.3 на ЗОУИТ не распространяется. Получили ГПЗУ «чистым», через год участок попал в приаэродромную — всё, проект под пересмотр.

Изменение ВРИ участка собственником. Если правообладатель сам поменял вид разрешённого использования (через распоряжение Росимущества, через изменения в ЕГРН), старый ГПЗУ работать перестаёт — в новом ВРИ может не быть тех параметров, под которые писался проект. Нужен новый документ.

Образование нового участка из исходного. Поделили участок на два, объединили с соседним — и юридически тот участок, на который выдан ГПЗУ, перестал существовать. Тут есть нюанс: если выдел произошёл, а строительство уже начато в течение 3 лет с выдачи исходного ГПЗУ, новый получать не нужно. А если не начато — получать.

Константин М, начальник технического отдела:
«В нашей практике каждый второй случай — именно про ЗОУИТ. Смотришь ГПЗУ, всё чисто, размещаем объект. Через полгода в проектной экспертизе говорят: вот тут пошла приаэродромная зона по новому положению Росавиации. Нужен пересчёт высотности, переработка проекта. Поэтому мы всегда советуем заказывать актуальный ГПЗУ перед стадией П, а не работать со старым, даже если он по дате ещё действует.»

Что значит «ГПЗУ истёк» — три типичные ситуации

Тут важно сначала разделить, что именно случилось. От этого зависит, что делать дальше.

Ситуация 1: ГПЗУ истёк до начала проектирования. Самая безболезненная. Проект ещё не запущен, деньги в него не вложены. Просто заказываете новый ГПЗУ через 14 рабочих дней, получаете актуальные параметры под текущие ПЗЗ, и от них уже строите ТЗ на проектирование. Денежные потери — только госуслуга (часто бесплатная) и время.

Ситуация 2: ГПЗУ истёк в процессе проектирования или экспертизы. Тут сложнее. Проект сделан под параметры старого ГПЗУ, а на момент подачи документации на экспертизу — градостроительный регламент уже формально не зафиксирован вашим документом. Если ПЗЗ изменились — проект может не пройти. Если не менялись — получаете новый ГПЗУ, к нему прикладываете готовый проект, идёте на РНС. Но процедуру всё равно придётся обновлять.

Ситуация 3: ГПЗУ истёк после получения положительного заключения экспертизы, до выдачи РНС. Это самая неприятная история, и она встречается чаще, чем хотелось бы. Заключение есть, проект готов, заказчик ждёт РНС — а Госстройнадзор смотрит и отказывает: согласно п. 4 ч. 21.15 ст. 51 ГрК РФ, представленный ГПЗУ должен быть выдан не ранее чем за 3 года до подачи заявления на РНС. Проще говоря: ваш ГПЗУ старше 3 лет — получите отказ. И тут начинается история с переделкой.

Надзорные органы выявляют нарушения при работах без действующего ГПЗУ и без разрешения на строительство
Контрольные мероприятия надзорных органов на объектах капитального строительства. Если работы ведутся без действующего ГПЗУ и РНС — инспекторы фиксируют нарушение и выдают предписание.

Можно ли продлить срок действия ГПЗУ — короткий ответ «нет»

Сейчас процедуры продления ГПЗУ не существует. Норма, по которой можно было продлевать ГПЗУ, выданные до 01.07.2017, действовала до 2021 года и утратила силу. Был ещё один разовый исключительный случай: Постановление Правительства РФ № 575 от 02.04.2022 продлило на год срок действия ГПЗУ, истекающих в период с 13.04.2022 по 01.01.2023 — это была антикризисная мера, она давно не работает.

На сегодня — 2026 год — механизма продления нет. Если срок истёк, есть только один путь: подать заявление на новый ГПЗУ. Документ выдадут с актуальной датой, и он будет действовать ещё 3 года.

Константин М, специалист по согласованиям в МКА:
«Клиенты периодически спрашивают: ‘А можно как-то по-старому продлить, мы же уже всё подготовили?’ Нет, нельзя. Юридический режим продления отсутствует. Зато процедура получения нового документа в Москве отлажена — 14 рабочих дней через mos.ru, без визитов и очередей. Главное — подать заявление до того, как у вас сорвётся подача на РНС.»

Алгоритм действий, если ГПЗУ истёк

Как получить новый ГПЗУ взамен истёкшего: пошаговая инструкция

Показать пошаговую инструкцию
  1. Шаг 1. Проверить кадастровый учёт. Участок должен иметь кадастровый номер и уточнённые границы. Без границ в ГКН ГПЗУ не выдадут — сначала межевание.
  2. Шаг 2. Подготовить пакет документов: правоустанавливающие документы на участок, выписку ЕГРН, для юридических лиц — уставные документы, доверенность представителя при необходимости.
  3. Шаг 3. Подать заявление онлайн. В Москве — через mos.ru, в регионах — через Госуслуги или региональные порталы. Бумажная подача в МФЦ практически вытеснена электронной.
  4. Шаг 4. Дождаться регистрации заявления. С момента регистрации в ведомственной информационной системе пошёл 14-дневный срок (рабочих дней).
  5. Шаг 5. Получить готовый ГПЗУ в личном кабинете заявителя в электронном виде с УКЭП органа. Дата выдачи = новая точка отсчёта 3-летнего срока.

На каждом шаге есть свои подводные камни — не уточнённые границы, разночтения в правоустанавливающих, неактуальные сведения в ЕГРН. По нашей практике в Смарт Вэй около 70% случаев получения нового ГПЗУ проходят с первого раза, остальные — через техническую корректировку поданных документов.

Полезные документы для работы с ГПЗУ и градостроительной документацией

Открыть список документов
Документ Скачать
Градостроительный кодекс города Москвы Скачать

Что произойдёт, если работать по истёкшему ГПЗУ

Допустим, собственник решает: «Доделаю проект, авось проскочит». Не проскочит. Вот, что реально ждёт.

Отказ экспертизы. При проведении государственной или негосударственной экспертизы проект проверяется на соответствие параметрам ГПЗУ. Если ГПЗУ просрочен — проектная документация не принимается. Эксперт даёт мотивированный отказ.

Отказ в выдаче РНС. Госстройнадзор отказывает прямо по основанию п. 4 ч. 21.15 ст. 51 ГрК РФ. Не «может отказать», а отказывает — вариантов нет.

Расхождение между новым ГПЗУ и старым проектом. Самая частая боль. Получили новый ГПЗУ — а там высотность срезали на 2 этажа, или процент застройки уменьшили. Проект под старые параметры не идёт. Переделка — от пары месяцев до полугода работы плюс новая экспертиза.

Срыв инвестиционного графика. Для застройщика это денежные потери: задержки финансирования, пени по кредитным линиям, простой подрядных бригад. У нас в Смарт Вэй были кейсы, когда из-за просроченного на 2 месяца ГПЗУ застройщик потерял около 14 млн рублей на одних только процентах по проектному финансированию.

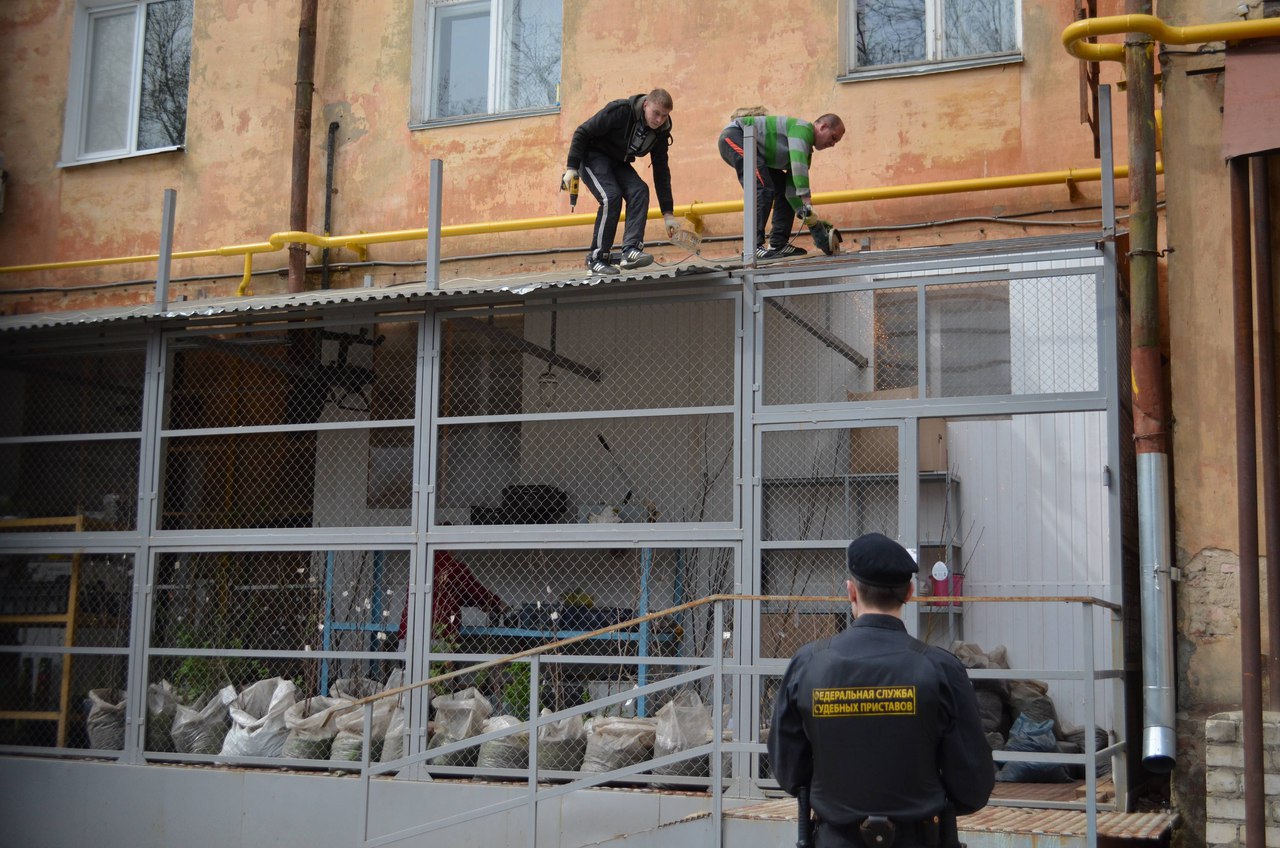

Демонтаж пристройки построенной без действующего ГПЗУ и разрешения на строительство
Если строительство ведётся без действующего ГПЗУ и без РНС, объект признаётся самовольной постройкой. Последствия — принудительный демонтаж пристройки или надстройки по решению суда.

Стоимость согласования реконструкции и работы с ГПЗУ

Цена работ зависит от типа объекта, площади, сложности процедуры и от того, на какой стадии находится клиент: только запросил ГПЗУ или уже строит без документов. Нашими инженерами в Смарт Вэй выполняются работы по подготовке исходно-разрешительной документации и сопровождению согласований в МКА, Госстройнадзоре, Росреестре.

Услуга Стоимость Сроки
Согласование выполненной реконструкции под ключ от 1 000 000 руб. от 9 месяцев
Разработка АГР/АГО от 500 000 руб. от 30 дней
Техническое заключение о допустимости и безопасности работ по реконструкции от 350 000 руб. от 14 дней
Заключение о пожарной безопасности от 350 000 руб. от 14 дней
Расчёт и оценка пожарных рисков от 590 000 руб. от 21 дня
Сопровождение в суде / оспаривание актов госорганов от 950 000 руб. от 6 месяцев
Технические планы и регистрация изменений в ЕГРН от 300 000 руб. от 10 дней

Итоговая стоимость зависит от площади объекта, его конструктивных особенностей, статуса земельного участка и количества разделов проектной документации, которые нужно разработать или скорректировать — полный прайс на согласование реконструкции поможет рассчитать бюджет под ваш конкретный кейс.

Мы реализовали более 7000 проектов в Москве, Санкт-Петербурге и регионах России — подборка завершённых кейсов покажет типичные объекты, сроки и решения по согласованиям, в том числе по работе с истёкшими ГПЗУ и проектами под пересогласование.

Среди наших клиентов — Сбербанк, Газпром, Правительство Москвы, Росимущество, Росатом, частные собственники и средние застройщики — отзывы заказчиков подтверждают, что заявленные сроки и бюджеты соблюдаются, а сложные случаи с просроченной разрешительной документацией удаётся решать без судебных разбирательств в большинстве кейсов.

Если ГПЗУ истёк, а проект уже на финальной стадии или экспертиза пройдена — не идите подавать на РНС, не проверив ситуацию. По нашей практике в 8 из 10 случаев новый ГПЗУ выдают с изменёнными параметрами, и это требует корректировки проекта. Мы можем за 1-2 рабочих дня проверить ваш участок по актуальным ПЗЗ, оценить риски и сформировать стратегию: получать новый ГПЗУ под текущий проект, корректировать проект под новые параметры или менять ВРИ участка через ПЗЗ.

Проверить участок и получить план действий

Типичные ошибки при работе с ГПЗУ и как их избежать

Ошибка 1. Заказывать ГПЗУ «на всякий случай» задолго до проектирования. Логика: «пусть лежит, пригодится». Не пригодится. Через год документ начинает «стареть», через три — получаете новый. Правильно: ГПЗУ заказывают за 1-2 месяца до начала проектирования, не раньше.

Ошибка 2. Ждать до последнего перед подачей на РНС. Срок действия 3 года, и собственник ждёт чуть ли не до последнего месяца. А заявление на РНС в Госстройнадзоре регистрируется не мгновенно — может пройти неделя-две. Если ГПЗУ истечёт за это время — откажут.

Константин М, начальник технического отдела:
«Мы клиентам всегда советуем: подавайте на РНС минимум за 4 месяца до окончания срока ГПЗУ. Не за 4 недели, не за 2 месяца, а за 4. Это запас и на регистрацию заявления, и на возможную корректировку проектной документации, и на повторную подачу, если первая будет с замечаниями. По нашей практике в Смарт Вэй около 30% первых подач уходят на доработку — и это нормально, важно успеть с этим в срок действия документа.»

Ошибка 3. Игнорировать изменения ПЗЗ во время проектирования. ПЗЗ — живой документ, в крупных городах его правят регулярно. Норма ст. 57.3 ГрК РФ защищает вас от изменений ВРИ и градрегламента в течение 3 лет, но не от ЗОУИТ. Если в процессе проектирования объявили публичные слушания по новым ПЗЗ — это сигнал внимательно проверить, не задевают ли они ваш участок.

Ошибка 4. Использовать ГПЗУ, выданный до 01.07.2017, без проверки актуальности. Такие документы давно перестали действовать. Норма о «переходных» сроках до 8 лет утратила силу к 2021 году. Если у вас на руках ГПЗУ, выданный, скажем, в 2016 году — забудьте про него, заказывайте новый.

Ошибка 5. Не проверять статус кадастровых границ участка перед заказом ГПЗУ. Если границы участка не уточнены в ГКН — в выдаче ГПЗУ откажут. Сначала надо сделать межевание (кадастровые работы по уточнению границ), внести данные в ЕГРН, а потом подавать заявление на ГПЗУ. Иначе — 14 рабочих дней потрачены впустую на ожидание отказа.

Реконструкция нежилого здания - этап работ требует получения РНС на основании действующего ГПЗУ
Реконструкция нежилого здания. Для получения РНС на такие работы предъявляется ГПЗУ, выданный не ранее чем за 3 года до подачи заявления.

Особенности по регионам: Москва, Санкт-Петербург, регионы

По срокам действия ГПЗУ разницы между Москвой и регионами нет. Норма федеральная: 3 года для всех. Отличия — в процедурах получения и в стабильности ПЗЗ.

Москва. ГПЗУ выдаёт Москомархитектура, заявление — через mos.ru, регламент 14 рабочих дней. Порядок определён ПП Москвы № 396-ПП от 28.06.2017. ПЗЗ Москвы пересматриваются регулярно, особенно в развивающихся районах. Получать ГПЗУ «впрок» — плохая идея.

Санкт-Петербург. Выдаёт КГА через gu.spb.ru, тот же регламент. В 2025 году утвердили обновлённую версию ПЗЗ, и для проектов с действующим заключением экспертизы установлен переходный период до 01.07.2026.

Регионы. ГПЗУ выдают органы местного самоуправления (ОМС). Заявление — через ЕПГУ или региональный портал, срок 14 рабочих дней. Сложности связаны с актуальностью ПЗЗ: в небольших муниципалитетах правила могут не обновляться годами.

Константин М, кадастровый инженер:
«В регионах часто встречаемся с ситуацией, когда ОМС выдаёт ГПЗУ с реквизитами ПЗЗ десятилетней давности. Формально документ действителен, но при экспертизе всё равно поднимают вопрос актуальности. Поэтому в регионах мы рекомендуем перед заказом ГПЗУ сходить на сайт администрации и проверить, когда последний раз обновлялись ПЗЗ конкретно по вашей территориальной зоне.»

Что делать после получения нового ГПЗУ

Получили новый документ — не торопитесь. Сначала надо сравнить параметры с тем, что заложено в проект.

Шаг 1. Сверить ВРИ — совпадает ли вид разрешённого использования с тем, под который проектировали.

Шаг 2. Сверить предельные параметры: высотность, плотность застройки, процент застройки, отступы от границ. Любое расхождение — сигнал к корректировке.

Шаг 3. Проверить новые ЗОУИТ. Появились ли в новом ГПЗУ зоны с особыми условиями, которых не было раньше? Они могут срезать высоту, изменить материалы фасада, потребовать дополнительных согласований.

Шаг 4. Сверить требования к подключениям — ТУ на подключение к сетям могли измениться.

Шаг 5. Если изменения есть — корректировать проект. И только потом — подача на РНС.

В практике Смарт Вэй полная сверка нового ГПЗУ с готовым проектом занимает у наших инженеров 1-2 рабочих дня. Это копеечные затраты по сравнению с потерями от отказа в РНС.

Проектирование объекта капитального строительства - стадия требует учёта параметров действующего ГПЗУ
На стадии проектирования объекта капитального строительства все геометрические параметры конструкций должны соответствовать предельным значениям, указанным в действующем ГПЗУ.

Когда можно не получать новый ГПЗУ — редкие исключения

Если строительство (реконструкция) фактически начато в течение 3 лет с даты выдачи ГПЗУ — получать новый документ для продолжения работ не нужно. Эта норма прописана в ст. 57.3 ГрК РФ. Под «началом строительства» понимается выполнение строительно-монтажных работ на основании выданного РНС — не подготовка стройплощадки, не геологические изыскания, а именно физическое начало работ по проекту.

Также не нужен новый ГПЗУ при выделе участка из исходного, если по исходному участку РНС было получено и работы начаты в трёхлетний срок. Это удобная норма для крупных площадок, которые делятся на пятна застройки в процессе реализации проекта.

Во всех остальных случаях — истёк значит истёк, нужно заказывать новый.

Часто задаваемые вопросы

Какой срок действия ГПЗУ в Москве в 2026 году?
3 года с даты выдачи Москомархитектурой. Срок установлен ч. 10 ст. 57.3 Градостроительного кодекса РФ и не отличается от срока в других регионах России. После 3 лет использовать информацию из ГПЗУ для подготовки проектной документации и получения РНС нельзя.
Можно ли продлить ГПЗУ или нужно получать новый?
Продлить нельзя — такая процедура не предусмотрена законодательством с 2021 года. Если срок истёк, нужно подавать заявление на получение нового ГПЗУ. Документ выдаётся за 14 рабочих дней и действует ещё 3 года с новой даты выдачи.
Что будет, если подать на РНС с просроченным ГПЗУ?
Госстройнадзор откажет в выдаче разрешения на строительство по основанию п. 4 ч. 21.15 ст. 51 ГрК РФ. Согласно норме, ГПЗУ должен быть выдан не ранее чем за 3 года до подачи заявления на РНС. Подача с просроченным документом — гарантированный отказ.
Будет ли действителен ГПЗУ, если сменился собственник участка?
Да, ГПЗУ привязан к участку, а не к правообладателю. При смене собственника документ продолжает действовать в течение оставшегося срока (до истечения 3 лет с даты выдачи). Новому владельцу не нужно заказывать новый ГПЗУ только из-за смены собственника.
Что делать, если ГПЗУ истёк во время прохождения экспертизы проекта?
Параллельно с экспертизой подавайте заявление на новый ГПЗУ. Если параметры в новом документе совпадают со старым — подаёте на РНС с обновлённым ГПЗУ. Если параметры изменились — корректируйте проект под новые данные и проходите повторную экспертизу. В Петербурге для проектов с действующим заключением экспертизы установлен переходный период до 01.07.2026.
Можно ли получить новый ГПЗУ, если действующий ещё не истёк?
Да. ГПЗУ — информационный документ, ограничений на повторное получение нет. Это полезно, когда вы видите, что ПЗЗ скоро поменяются, и хотите зафиксировать актуальные параметры на 3 года вперёд. Также новый ГПЗУ заказывают, когда меняется ВРИ или образуется новый участок из существующего.
Какие документы нужны для заказа нового ГПЗУ?
Базовый пакет: правоустанавливающие документы на участок (свидетельство о собственности или договор аренды), выписка из ЕГРН, для юридических лиц — выписка из ЕГРЮЛ и доверенность на представителя. Топоплан и схема расположения ОКС — если требуется административным регламентом муниципалитета. Заявление подаётся в электронном виде, поэтому документы прикладываются в виде сканов.
Что такое ЗОУИТ и почему она опасна для просроченного ГПЗУ?
ЗОУИТ — зона с особыми условиями использования территории. К ним относятся санитарно-защитные зоны, охранные зоны магистральных сетей, приаэродромные территории, охранные зоны ОКН. Норма ст. 57.3 ГрК РФ о трёхлетней неприкосновенности градрегламента на ЗОУИТ не распространяется. То есть участок могли включить в новую охранную зону уже после выдачи ГПЗУ — и при заказе нового документа эти ограничения проявятся.
За сколько до истечения срока ГПЗУ нужно подавать на РНС?
Минимум за 4 месяца до окончания срока действия. Это запас на регистрацию заявления Госстройнадзором (1-2 недели), на возможные замечания и доработку (1-2 месяца), на повторную подачу при необходимости. По регламенту Госстройнадзор рассматривает заявление 7 рабочих дней, но с учётом возможных корректировок проекта — резерв в 4 месяца необходим.
Действует ли ГПЗУ, выданный до 01.07.2017?
Нет. Ранее действовала переходная норма из ФЗ № 373-ФЗ от 03.07.2016, по которой такие ГПЗУ можно было использовать от 3 до 8 лет. Этот срок истёк к 2021 году. На сегодня все ГПЗУ, выданные до 01.07.2017, не действительны для целей подготовки проектной документации и получения РНС. Нужно заказывать новый документ.
Где посмотреть дату выдачи ГПЗУ?
На титульном листе документа в правом верхнем углу указана дата подготовки и выдачи. В электронной версии (PDF с УКЭП органа) метаданные содержат дату подписания. От этой даты отсчитывается 3-летний срок действия. Часто в названии файла указан реестровый номер ГПЗУ — например, RU77185000-022456 — но это не дата, а уникальный идентификатор.
Можно ли построить здание, если ГПЗУ истёк после получения РНС?
Да. Если РНС выдано на основании действующего ГПЗУ, последующее истечение срока ГПЗУ на саму стройку не влияет. Но при подаче на ввод в эксплуатацию орган сверяет соответствие построенного параметрам разрешения, а не ГПЗУ. Проблемы возникнут только при попытке внести изменения в РНС — тогда потребуется новый ГПЗУ, выданный не ранее чем за 3 года до заявления о внесении изменений.
Сколько стоит получение нового ГПЗУ?
Государственная услуга бесплатна — в Москве, СПб и большинстве регионов. Расходы возникают при сопровождении подачи специализированной компанией: подготовка пакета документов, проверка кадастрового статуса участка, корректировка границ при необходимости, контроль приёма заявления. По рынку сопровождение получения ГПЗУ стоит от 30 000 до 150 000 рублей в зависимости от сложности участка.
Что делать, если в выдаче ГПЗУ отказали?
Сначала разобрать причины отказа: чаще всего это неуточнённые границы участка в ГКН, неполный пакет документов, отсутствие участка в кадастре. После устранения причин — повторная подача. Если отказ необоснованный, его можно обжаловать в досудебном порядке (15 рабочих дней по ФЗ-210) или в судебном порядке через КАС РФ. По нашей практике в Смарт Вэй около 80% досудебных обжалований приводят к выдаче ГПЗУ без суда.
Гарантирует ли действующий ГПЗУ выдачу РНС?
Нет. ГПЗУ — условие для получения РНС, но не гарантия. Госстройнадзор может отказать по другим основаниям: несоответствие проектной документации требованиям ГПЗУ, отсутствие положительного заключения экспертизы, несоответствие требованиям технических регламентов, отсутствие необходимых ТУ на подключение. ГПЗУ закрывает только вопрос градрегламента и параметров застройки.
