Согласование перепланировки в нежилом здании: порядок, документы и регистрация в 2026 году

Согласование перепланировки в нежилом здании — процедура внесения изменений планировки здания или помещения в ЕГРН после выполненных строительных работ. В отличие от перепланировки нежилого помещения в МКД, где требуется предварительное согласование в Мосжилинспекции, для отдельно стоящих нежилых зданий процедура идет напрямую через Росреестр. Здесь нет регламентных сроков на рассмотрение, но есть свои подводные камни: с 2025 года регистратор трактует границу между перепланировкой и реконструкцией все строже, и приостановки участились.

В этой статье разберем порядок согласования по ПП Москвы № 432-ПП, необходимые документы, типичные ошибки собственников и способы их избежать. Если вы планируете перепланировку в отдельно стоящем нежилом здании, вам нужно понимать, чем ваша ситуация отличается от помещений в многоквартирных домах, ведь ошибка в квалификации работ может привести к приостановке и даже к необходимости судебного оспаривания.

Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.

Чем отличается перепланировка в нежилом здании от перепланировки в МКД

Перепланировка нежилого помещения в многоквартирном доме и перепланировка в отдельно стоящем нежилом здании — два разных процесса. Первый регулируется 508-м Постановлением Правительства Москвы, требует предварительного согласования в МЖИ, получения разрешения и акта приемочной комиссии. Второй — регулируется ПП Москвы № 432-ПП и Градостроительным кодексом, и согласование идет по факту выполненных работ через регистрацию в Росреестре.

Нет времени читать статью? Позвоните нам!

В статье много нюансов, но ваша ситуация может требовать индивидуального подхода. Мы реализовали более 7000 проектов и знаем, как ускорить процессы согласования. Свяжитесь с нами для бесплатного анализа объекта:

8-499-322-05-14 — Москва;
8-812-425-35-90 — Санкт-Петербург;
8-800-775-09-82Москва.

В случае с нежилым зданием собственник сначала выполняет работы, потом готовит комплект документов и подает его на регистрацию изменений. Нет этапа получения предварительного разрешения, нет инспектора, который принимает работы. Но есть регистратор Росреестра, который проверяет каждый проект на соответствие перечню работ из 432-ПП. Если хоть один вид работ выходит за рамки этого перечня — приостановка с формулировкой «признаки реконструкции».

Константин М, кадастровый инженер:
«Восемьдесят пять процентов клиентов к нам приходят с задачей узаконить какие-либо изменения: по планировкам, перегородки, лестницы, входные группы, дополнительные окна, антресоли очень часто люди устраивают в нежилых помещениях. И то, что относится к нежилому фонду, и то, что относится к жилому фонду — коммерция на первых этажах многоквартирных домов — это совершенно разные процедуры.»

Ключевая разница: для помещения в МКД перепланировка согласовывается ДО ремонта. Для отдельно стоящего нежилого здания — ПОСЛЕ. Узаконить перепланировку можно и после ремонта, но только если все сделано по нормам и работы не выходят за рамки 432-ПП.

Рассчитайте возможный штраф за незаконную перепланировку

Калькулятор штрафа за незаконную реконструкцию
Результат расчёта
Расчёт носит справочный характер на основании КоАП РФ (ред. от 28.11.2025). Окончательный размер штрафа определяется контролирующим органом или судом.

Какие работы относятся к перепланировке в нежилом здании

Постановление Правительства Москвы № 432-ПП содержит перечень работ, которые не требуют получения разрешения на строительство. Именно этот перечень определяет границу между перепланировкой и реконструкцией для нежилых зданий. Если ваши работы укладываются в него — это перепланировка. Выходят за рамки — уже реконструкция, и нужно разрешение на строительство.

К перепланировке в нежилом здании относятся:

  • демонтаж и возведение ненесущих перегородок
  • устройство и изменение существующих санузлов
  • перенос или создание дополнительных «мокрых точек» (раковины, унитазы)
  • создание новых проемов в ненесущих стенах и перегородках
  • изменение конфигурации помещений без затрагивания несущих конструкций
  • устройство входных групп без изменения несущих элементов фасада
  • замена окон на двери при определенных условиях

Отдельная история — антресоли. В помещении нежилого здания устройство антресоли, если она не превышает 40% площади помещения, где она возводится, может быть оформлено как перепланировка в МКД. Но та же антресоль в отдельно стоящем нежилом здании — уже реконструкция. И на нее нужно разрешение на строительство. Регламент говорит одно, а инспектор на месте видит другое, и здесь разбираться нужно в каждом конкретном случае.

Константин М, начальник технического отдела:
«К сожалению, у нас 218-й Федеральный закон один на всю Российскую Федерацию, но применяют его в регионах совершенно по-разному. Есть фраза, которую я с 2017 года очень невзлюбил, когда представители управления Росреестра из Москвы сказали: есть ‘практика, сложившаяся в регионе’. Это ужасная вещь. Каждый регион умудряется что-то свое попытаться привнести. Потому что ‘мы так работаем, потому что мы так привыкли’.»

Согласование перепланировки в нежилом здании: порядок, документы и регистрация в 2026 году
Перепланировка узаконена не узаконена пример

Нормативно-правовая база согласования

Разработка проекта перепланировки в компании Смарт Вэй ведется в строгом соответствии с действующим законодательством. При работе с нежилыми зданиями мы опираемся на следующие нормативные акты:

  • Постановление Правительства РФ № 87 «О составе разделов проектной документации и требованиях к их содержанию»
  • Постановление Правительства Москвы № 432-ПП — перечень работ, не требующих разрешения на строительство
  • Приказ Росреестра № П/0082 от 15.02.2022 — форма технического плана
  • Федеральный закон № 218-ФЗ «О государственной регистрации недвижимости»
  • Градостроительный кодекс РФ (статья 51)

Для фасадных работ в Москве дополнительно применяется ПП Москвы № 94-ПП. Если здание расположено на одной из улиц или шоссе, указанных в п. 1.2 Приложения 1 к этому постановлению, требуется согласование фасада через Москомархитектуру.

Документы для согласования перепланировки в нежилом здании

Для регистрации перепланировки в Росреестре необходим следующий комплект документов:

  1. Выписка ЕГРН на здание — подтверждает право собственности и содержит кадастровые сведения
  2. Технический план здания или помещения — готовится кадастровым инженером
  3. Проект перепланировки — архитектурно-планировочные решения, выполненные членом СРО
  4. Техническое заключение о безопасности работ — подтверждает, что выполненные работы не нарушают конструктивную безопасность здания

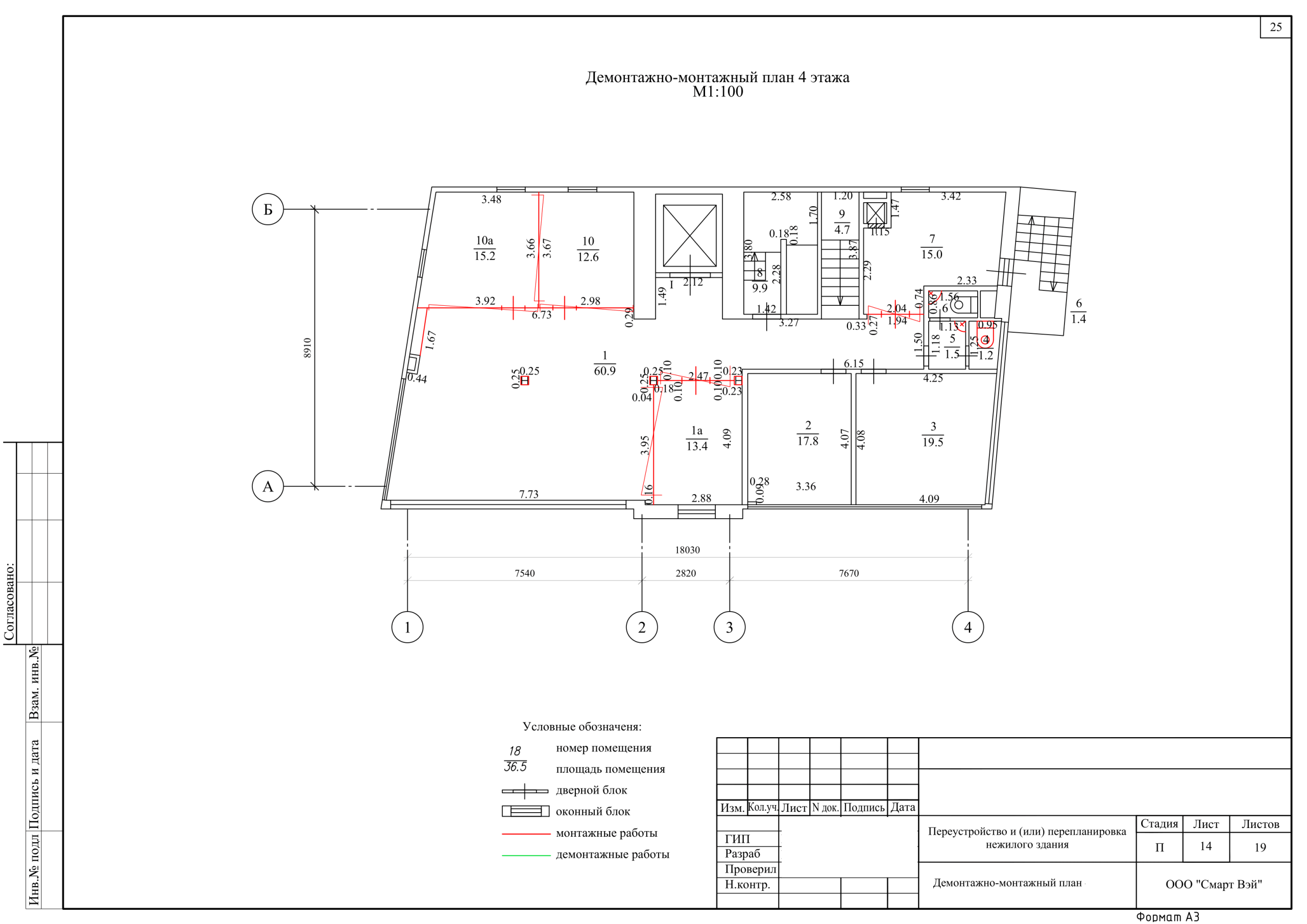

Проект перепланировки нежилого здания в обязательном порядке состоит из текстовой и графической частей. Текстовая часть включает пояснительную записку с описанием работ, нормативную базу, характеристики здания, архитектурно-планировочные решения. Графическая часть — планы до и после перепланировки, демонтажно-монтажный план, экспликации помещений.

Константин М, инженер-проектировщик:
«Техническое заключение — не формальность. Без него проект перепланировки не имеет основания, а техплан не пройдет проверку Росреестра. Мы видели случаи, когда собственник заказывал проект у одной организации, ТЗК у другой, а техплан у третьей. Документы между собой не стыковались, и приостановка была неизбежна.»

Смарт Вэй готовит полный комплект документации — от строительного обследования до подачи в Росреестр — в рамках одного договора. Это исключает ситуацию, когда документы не стыкуются между собой.

Красные линии на планах БТИ означают, что в помещении уже проводилась перепланировка и не она не была согласована.
Красные линии на планах БТИ означают что в помещении уже проводилась перепланировка и не она не была согласована

Порядок согласования: пошаговая инструкция

Как согласовать перепланировку в нежилом здании: пошаговая инструкция

  1. Шаг 1. Заказать и изучить выписку ЕГРН на здание. Проверить координаты, кадастровый номер земельного участка, наличие обременений.
  2. Шаг 2. Провести обследование объекта. Инженер выезжает на объект, проводит обмеры, фиксирует фактическое состояние конструкций.
  3. Шаг 3. Разработать техническое заключение о безопасности выполненных работ. Документ подтверждает, что работы соответствуют перечню 432-ПП и не нарушают конструктивную безопасность.
  4. Шаг 4. Подготовить проект перепланировки. Проект включает текстовую и графическую части, согласовывается с собственником, подписывается ГИПом.
  5. Шаг 5. Заказать технический план у кадастрового инженера. Техплан готовится на основании проекта и результатов обмеров.
  6. Шаг 6. Подать документы в Росреестр через МФЦ или электронно. Срок учета — 5-7 рабочих дней.
  7. Шаг 7. Получить обновленную выписку ЕГРН с новыми характеристиками объекта.

Если при подаче документов Росреестр выносит приостановку, у заявителя есть возможность исправить ошибки и повторно подать документы. Срок приостановки — до 3 месяцев. Если исправить замечания не удалось, выносится отказ, который можно оспорить в суде.

Проблемы с Росреестром: приостановки и как их избежать

После письма Управления Росреестра от 30.01.2025 года (вот само Письмо Росреестра от 30 01 2025) ситуация с регистрацией перепланировок в нежилых зданиях ужесточилась. Регистратор все чаще относит любые работы в отдельно стоящем здании к реконструкции. Приостановки по нежилым зданиям участились.

Типичные причины приостановок:

  • Работы выходят за рамки перечня 432-ПП
  • Нет координат здания в выписке ЕГРН (требуется выезд геодезиста)
  • Техплан не содержит поэтажных планов на все этажи
  • Проект и ТЗК не стыкуются между собой
  • Выявлены признаки реконструкции (изменение параметров здания)

Константин М, судебный эксперт:
«Наша правоту мы в том числе в судебном порядке отбиваем. Примерно с 2018 года очень плотно судебная практика ведется нашим юротделом, и очень много выигранных дел.»

Для здания Росреестр требует поэтажные планы на все этажи — даже те, которые перепланировка не затронула. Собственник считает это лишним, не предоставляет документы, и техплан приостанавливается. Если при подготовке техплана выяснится, что в выписке ЕГРН нет координат у здания, потребуется выезд геодезиста. А без схем Росреестр техплан не пропустит.

Если вы столкнулись с приостановкой, можно оспорить решение Росреестра в суде. Положительная практика есть. Юристы Смарт Вэй ведут такие дела от своего имени как кадастровые инженеры, заинтересованные в учете объекта.

Перепланировка vs реконструкция: грань тонкая

Главная проблема при согласовании перепланировки в нежилом здании — правильная квалификация работ. Жилищный кодекс содержит понятие перепланировки, а Градостроительный кодекс — нет. Для Росреестра все работы в нежилом здании могут быть расценены как реконструкция, даже если по 432-ПП они таковой не являются.

Что точно выведет вас в реконструкцию:

  • Устройство антресоли в отдельно стоящем здании (независимо от площади)
  • Устройство проема в несущей стене
  • Возведение пристройки или надстройки
  • Изменение общей площади здания более чем на определенный процент
  • Возведение лоджий с фундаментом и помещением под ними

В Москве есть 432-е постановление, где предусмотрен перечень работ, по которым не требуется получение разрешения на строительство. Но Росреестр руководствуется своими понятиями. Для него все эти постановления не имеют юридической силы при регистрации. Единственным возможным решением в большинстве случаев является оспаривание незаконного отказа Росреестра в суде.

Если у вас запланированы сложные работы, стоит провести обследование здания и заранее проконсультироваться по квалификации. Это дешевле, чем переделывать документы после приостановки или идти в суд.

Возведение нового этажа в здании всегда является реконструкцией, и без устройства лестницы не обойтись
Возведение нового этажа в здании всегда является реконструкцией и без устройства лестницы не обойтись

Фасадные работы: когда нужно согласование с Москомархитектурой

Перепланировка нежилых зданий часто предусматривает фасадные работы — новый вход, крыльцо, козырек, замена окон на двери. Для объектов в Москве действует ПП Москвы № 94-ПП, которое определяет, когда нужно согласование через Москомархитектуру.

Если здание расположено на одной из улиц или шоссе, указанных в п. 1.2 Приложения 1 к 94-ПП, требуется согласование фасада. Для зданий внутри Садового кольца перепланировку фасадов отдельно стоящих нежилых зданий было разрешено согласовывать до 1 октября 2023 года, а сейчас их уже не пропускают.

Для зданий вне границ Садового кольца и не на улицах из перечня 94-ПП перепланировку фасада ни с кем согласовывать не надо. Но если ваши работы требуют согласования, понадобится проект изменения фасада и обращение в Москомархитектуру через mos.ru.

Сроки и стоимость согласования

Сроки согласования перепланировки в нежилом здании зависят от объема работ, наличия фасадных изменений и готовности исходной документации:

  • Подготовка технического заключения — от 5 рабочих дней
  • Разработка проекта перепланировки — от 10 рабочих дней
  • Подготовка технического плана — от 3 рабочих дней
  • Регистрация в Росреестре — 5-7 рабочих дней (при отсутствии приостановки)

Итого минимальный срок «под ключ» — от 1 месяца. Но если Росреестр выносит приостановку, срок может увеличиться на 3-6 месяцев. А если потребуется судебное оспаривание — до 12 месяцев.

  1. Изготовление проекта перепланировки — от 80 000 рублей, срок от 5 дней;
  2. Изготовление технического заключения о выполненной перепланировке — от 80 000 рублей, срок от 5 дней;
  3. Изготовление технического плана — от 75 000 рублей, срок от 1 дня;
  4. Регистрация изменений в ЕГРН — от 150 000 рублей, срок от 10 дней.

Стоимость зависит от площади объекта, количества этажей, наличия фасадных работ. Для получения точного расчета обратитесь в Смарт Вэй — мы подготовим коммерческое предложение после изучения вашей документации. Более подробнее на странице цен согласования перепланировки.

Согласование в Московской области

В Подмосковье порядок согласования устанавливается Административным регламентом Комитета по архитектуре и градостроительству МО № 33рв-667 от 27.06.2025 и Порядком согласования № 33рв-668 от 27.06.2025. Согласование проходит в Администрации города или района.

Сама процедура не сильно отличается от московской, но региональная практика применения может отличаться. Каждый регион умудряется привнести что-то свое — «потому что мы так работаем, потому что мы так привыкли». К этому нужно быть готовым при работе с областными объектами.

Константин М, кадастровый инженер:
«Нужно понимать, что под смену наименования тоже будет готовиться Проект перепланировки, если есть дополнительные реконструктивные работы, все разделы по электрике и прочему. В том числе и Раздел ТХ — технологические решения. А затем мы будем проходить суд, очень похожий на согласование реконструкции.»

Типичные ошибки собственников

Собственник начинает ремонт, не разобравшись, попадают ли его работы в перечень 432-ПП. Ставит антресоль в отдельно стоящем здании — а это реконструкция. Устраивает проем в несущей стене — и снова выходит за рамки перепланировки. На стадии регистрации Росреестр выдает приостановку, а строительные работы уже выполнены. Восстановительный ремонт плюс подготовка документации на реконструкцию — расходы кратно увеличиваются.

Мы в Смарт Вэй рекомендуем заранее консультироваться по составу работ, чтобы не получить приостановку на стадии регистрации. До начала работ стоит оценить возможные риски и штрафы за незаконную перепланировку или реконструкцию.

Еще одна частая ошибка — заказывать документы у разных организаций. Проект у одной, ТЗК у другой, техплан у третьей. Документы не стыкуются между собой, и приостановка неизбежна. Полный комплект документации лучше готовить в рамках одного договора.

Почему стоит обратиться в Смарт Вэй

Компания Смарт Вэй работает с нежилой недвижимостью с 2014 года. Мы готовим полный комплект документации для согласования перепланировки — от обследования здания до регистрации изменений в ЕГРН. Наши специалисты состоят в СРО проектировщиков и изыскателей, имеют аттестаты кадастровых инженеров.

Мы знаем практику работы московского Росреестра и умеем проходить приостановки. При необходимости юридический отдел оспаривает незаконные отказы в суде — положительная практика ведется с 2018 года. Если вам нужно согласовать перепланировку в нежилом здании — свяжитесь с нами для бесплатной консультации и расчета стоимости работ.

Часто задаваемые вопросы

Нужно ли согласовывать перепланировку в нежилом здании до начала работ?
Нет. В отличие от помещений в МКД, для отдельно стоящих нежилых зданий перепланировка согласовывается по факту выполненных работ. Сначала выполняете ремонт, затем готовите документы и подаете на регистрацию в Росреестр. Но важно заранее убедиться, что ваши работы укладываются в перечень 432-ПП и не являются реконструкцией.
Можно ли устроить антресоль в нежилом здании как перепланировку?
Нет. Устройство антресоли в отдельно стоящем нежилом здании является реконструкцией независимо от ее площади. Для антресоли в таком здании требуется получение разрешения на строительство. Антресоль как перепланировка возможна только в помещениях многоквартирных домов при условии, что ее площадь не превышает 40% от площади помещения.
Какие документы нужны для регистрации перепланировки в Росреестре?
Для регистрации перепланировки в нежилом здании потребуются: выписка ЕГРН на здание, проект перепланировки, техническое заключение о безопасности работ и технический план от кадастрового инженера. Все документы должны быть подготовлены членами СРО и стыковаться между собой.
Что делать, если Росреестр приостановил регистрацию перепланировки?
При приостановке у вас есть до 3 месяцев на устранение замечаний. Необходимо проанализировать причину приостановки, исправить документы и подать повторно. Если исправить замечания невозможно или Росреестр квалифицирует работы как реконструкцию, можно оспорить решение в суде. Положительная судебная практика по таким делам есть.
Сколько стоит согласование перепланировки в нежилом здании?
Стоимость зависит от площади объекта, количества этажей, наличия фасадных работ. Проект перепланировки стоит от 30 000 рублей, техническое заключение — от 25 000 рублей, технический план — от 15 000 рублей. Для точного расчета необходимо изучить документацию на объект. Смарт Вэй предоставляет бесплатную консультацию и расчет стоимости.
Когда нужно согласование фасада в Москомархитектуре?
Согласование фасада требуется, если здание расположено на одной из улиц или шоссе, указанных в п. 1.2 Приложения 1 к ПП Москвы № 94-ПП. Для зданий внутри Садового кольца согласование фасадов отдельно стоящих нежилых зданий было разрешено до 1 октября 2023 года. Для зданий вне перечня 94-ПП согласование фасада не требуется.
