Реконструкция производственных помещений — это работы, которые меняют объём, площадь, этажность или несущие конструкции здания: пристройки к цеху, надстройка этажа над складом, новые межэтажные перекрытия, антресоли под оборудование, проёмы в несущих стенах. От обычной перепланировки она отличается принципиально, и путь её согласования в Москве почти всегда один — через суд. Разберём, чем реконструкция производственного объекта отличается от перепланировки, почему нельзя получить разрешение на уже выполненные работы, как объект попадает в реестр самовольных построек 819-ПП, сколько стоит легализация в 2026 году и что проверить до старта, чтобы не потерять год и сотни тысяч рублей на бесполезных бумагах. Это часть большого материала про согласование реконструкции нежилых зданий, где описан весь процесс от обследования до записи в ЕГРН.
Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.
Чем реконструкция производственного помещения отличается от перепланировки
Граница проходит по несущим конструкциям и объёму здания. Перепланировка — это перенос или снос ненесущих перегородок, новые проёмы в ненесущих стенах, устройство тамбура, перенос сантехники. Объём, этажность, несущий каркас при этом не трогаются. Реконструкция — это вмешательство в ключевые параметры: пристройка с фундаментом, надстройка этажа, переоборудование чердака в эксплуатируемую мансарду, новое межэтажное перекрытие, срезка или перенос колонн, проём в несущей стене, изменение высоты кровли. На производственных объектах граница размывается чаще, чем где-либо: цех с высокими потолками так и просит антресоль под склад или операторскую, а свободная площадка рядом — пристройку под новую линию.
Почему это важно с первой минуты. Если работы — перепланировка, идём по упрощённой процедуре через подготовку проекта и техплана. Если реконструкция — получить согласование «по факту» нельзя, дорога одна, через суд. И тут есть нюанс, о котором мало кто говорит: Росреестр в принципе считает, что в объекте учёта «здание» перепланировки не бывает — там, по его логике, возможна только реконструкция. Отдельные перегородки и проёмы относятся к помещениям внутри здания, а не к зданию как объекту собственности. Мы сталкивались с тестовыми подачами, где регистратор прямо писал, что в здании невозможно провести перепланировку. Логику в этом требовании искать бессмысленно, его нужно учитывать на старте.
Константин М, начальник технического отдела:

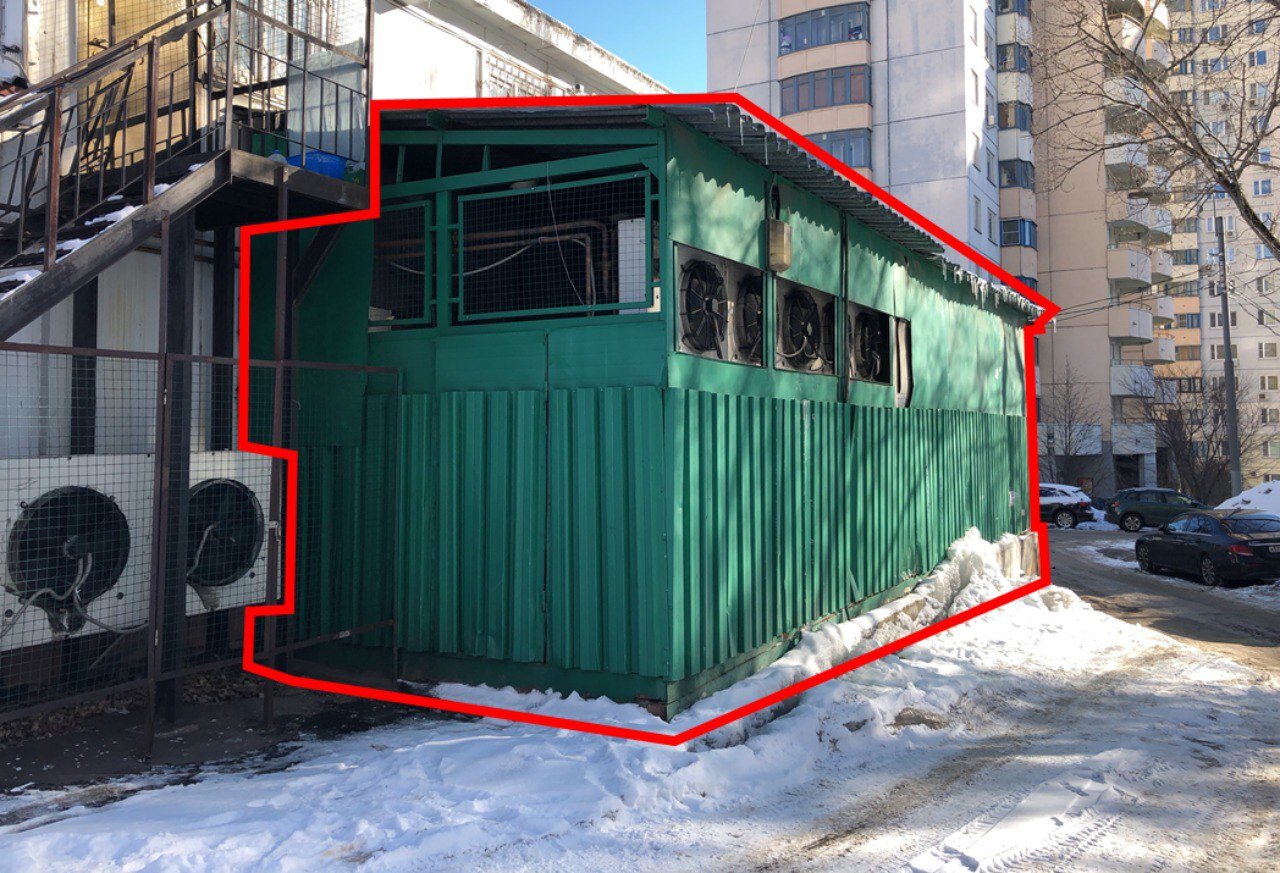

«Если вы слышите от собственника слова «снести колонну», «добавить этаж», «сделать пристройку» — должен сработать красный флажок. Это признаки реконструкции, и стандартная процедура согласования перепланировки здесь не применима.»
Производственные здания добавляют своей специфики. Большая площадь, высокие пролёты, тяжёлое оборудование на перекрытиях, отдельный раздел технологии (ТХ), серьёзные требования пожарной безопасности по категориям помещений. Срезали колонну, чтобы загнать станок, — это уже работа с несущим каркасом. Поставили антресоль и нагрузили её оборудованием — это нагрузка на конструктив. Антресоль, кстати, отдельная история: безопасный и согласуемый вариант — на независимых металлических стойках, а её площадь не должна превышать 40% от площади помещения. Всё, что больше или закреплено к несущим стенам, расценивается как попытка создать новый этаж, то есть реконструкция.
📌 Факт: Площадь антресоли не может превышать 40% от площади помещения, в котором она расположена. Крепление антресоли к несущим или наружным стенам автоматически переводит работы в разряд реконструкции, потому что создаёт дополнительную нагрузку на конструктив здания.

Почему нельзя получить разрешение на уже выполненную реконструкцию
Это самое частое и самое дорогое заблуждение собственников. Логика бытовая: «Я уже всё построил, давайте просто оформим разрешение». Юридически — тупик. Разрешение на строительство (для реконструкции документ называется так же) выдаётся только ДО начала работ. Процедура его получения в обязательном порядке включает выезд инспектора, и ключевая цель этой проверки — убедиться, что работы ещё не начаты. Инспектор видит выполненную пристройку или надстройку, фиксирует факт, и Госстройнадзор выносит гарантированный отказ.
На производственном объекте цена ошибки выше, чем на маленьком помещении. Был свежий случай: собственник заказал у сторонней организации полный проект на уже выполненную реконструкцию, прошёл негосударственную экспертизу проектной документации, подал в Госстройнадзор — и получил отказ, потому что работы выполнены. Деньги на проект и экспертизу потеряны. Хуже того, подав заявление в Госстройнадзор, собственник официально уведомил государство о наличии самовольной постройки и подставился под штраф. После такого захода у него вообще не осталось вариантов, кроме суда.
⚠️ Внимание: Подавая заявление на разрешение на строительство по уже выполненным работам, собственник сам уведомляет госорганы о самовольной постройке. По ч. 1 ст. 9.5 КоАП РФ штраф для юрлица составляет от 500 000 до 1 000 000 рублей, плюс возможно приостановление деятельности до 90 суток.
Принципиальная разница в документах простая. Для получения разрешения нужен проект — на то, что БУДЕТ построено. Для суда нужно техническое заключение эксперта — о том, что уже построено и оно безопасно. Это два разных документа с разной целью. Поэтому если реконструкция уже выполнена, проект «на будущее» бесполезен, а компании, которые продают его собственнику, либо некомпетентны, либо недобросовестны. В практике Смарт Вэй по таким объектам мы проводим по 5-6 консультаций в неделю — и почти всегда приходится переубеждать клиента не идти по заведомо проигрышному административному пути.
Константин М, судебный эксперт:
«Суд скажет: на что вы принесли проект? У вас же работы уже выполнены. Вам надо не проект на планируемое, вам надо заключение на то, что уже построено и что это построено безопасно.»

Главное условие: земля под зданием должна быть в собственности
Это первый и не подлежащий обсуждению квалификационный вопрос по любой реконструкции, которую планируется узаконить через суд. Если земельный участок под производственным зданием не в собственности у клиента, легализация реконструкции через суд невозможна. Никакие формы аренды — краткосрочная, долгосрочная, субаренда — этот фильтр не проходят на уровне базового условия.
При этом аренда земли — не приговор, и тут практика за последние годы сильно изменилась. Раньше суды отказывали в легализации по арендным участкам, ссылаясь на то, что реконструкция нарушает права арендодателя (города). Большинство договоров долгосрочной аренды с городом прямо запрещают реконструкцию и разрешают только эксплуатацию существующего объекта. Сейчас суды скорректировали позицию и встают на сторону собственника здания, даже если земля в аренде, — при условии, что объект безопасен. Особенно когда реконструкция была внутренней (чердак, подвал, лифт, лестницы, антресоль) и конфигурация здания снаружи не поменялась, аренда участка вообще не затрагивается.
Отдельно про вид разрешённого использования. Для большинства согласований ВРИ земли должен строго соответствовать назначению здания. Но при узаконивании реконструкции через суд есть позиция Верховного Суда РФ, которая допускает несоответствие ВРИ земли и назначения реконструированного здания. Для производственных объектов это сильный аргумент: если у вас участок под склад, а вы реконструировали здание под производство или торговлю, через суд это можно узаконить, тогда как при обычном согласовании пришлось бы сначала менять ВРИ.
ℹ️ Полезно знать: При узаконивании реконструкции через суд допускается несоответствие ВРИ земельного участка и фактического назначения реконструированного здания — это подтверждённая позиция Верховного Суда. При перепланировке и других внесудебных процедурах ВРИ и назначение здания должны совпадать.
Образцы документов для согласования реконструкции производственного объекта
Открыть список документов
| Документ | Скачать |
|---|---|
| Техническое задание на проектирование складов | Скачать |
| Техническое задание на проектирование нежилого общественного здания | Скачать |
| Техническое задание на проектирование торгового центра | Скачать |
| ТЗ на проектирование реконструкции фасадов | Скачать |
| Образец проекта перепланировки | Скачать |
| Технический план перепланировки (образец) | Скачать |
| Акт о завершённой перепланировке (образец) | Скачать |
| Акт о сносе нежилого здания (образец) | Скачать |
| Решение собственника о разделе нежилого помещения (образец) | Скачать |
| Образец заявления о согласовании перепланировки | Скачать |
Как производственный объект попадает в реестр самовольных построек по 819-ПП
В Москве работает Постановление Правительства от 11.12.2013 №819-ПП — оно ведёт реестр объектов с признаками самовольной постройки. Объект попадает в этот реестр тремя основными путями, и для производственных зданий каждый из них реален. Первый — выявление при проверке. Государственная инспекция по контролю за использованием объектов недвижимости (бывшая ГИН) выявляет наружные изменения по спутниковым снимкам, камерам, фотофиксации — и сейчас к анализу подключён искусственный интеллект, так что внешнюю пристройку или надстройку находят быстро. С прошлого года снят мораторий на плановые проверки бизнеса, поэтому проверки МЧС, Роспотребнадзора и других органов снова идут по графику, а каждый инспектор сверяет планировку из ЕГРН с фактом.
Второй канал — БТИ. Заказали техническую инвентаризацию, инженеры БТИ вышли на объект, зафиксировали антресоль или пристройку и передали сведения в комиссию по самовольным постройкам. От момента фиксации до получения сведений инспекцией сейчас проходит примерно от полугода до года из-за объёма работы. Третий канал — сам ЕГРН: когда-то реконструкцию занесли через БТИ без актов ввода и разрешений, а сейчас при цифровой проверке реестра эти нестыковки выявляются, и по объекту приходит запрос предоставить проект, акт ввода, разрешение на строительство. Не предоставили за месяц-три — объект автоматом вносят в 819-ПП.
Что происходит после включения. Москва по межведомственному обмену отправляет сведения в Росреестр, и тот ставит в ЕГРН отметку о запрете регистрационных действий. После этого любая попытка собственника сдать часть здания в аренду с регистрацией, продать, разделить, согласовать перепланировку упирается в отказ. Формально это не вполне законное основание — на федеральном уровне такой санкции нет, и мы выигрывали суды, проводя регистрацию договоров аренды по таким объектам. Но сама отметка в ЕГРН жизнь собственнику осложняет: это как попасть в реестр недобросовестных правообладателей.
Константин М, кадастровый инженер:
«Бывает, у клиента земля в собственности, здание в собственности, проверок не было пять лет — и вдруг приходит уведомление о реконструкции. Начинаешь разбираться, а год назад на объекте работало БТИ, зафиксировало антресоль и передало сведения в инспекцию.»
Дальше важно понимать механику. Само по себе включение в 819-ПП не делает объект самовольной постройкой — правительство города не имеет полномочий присвоить этот статус. Признать реконструкцию самовольной постройкой можно только через суд, по статье 222 Гражданского кодекса. Аналогия с уголовным правом: преступником человека делает только приговор суда, и здесь так же — объект становится самовольной постройкой только по судебному решению. Текст нормы стоит читать в первоисточнике: Гражданский кодекс РФ (часть первая) от 30.11.1994 №51-ФЗ на официальном портале правовой информации, а удобная для чтения версия с комментариями — статья 222 ГК РФ на КонсультантПлюс.

Получили предписание инспекции с требованием легализовать или снести реконструкцию, а сроки идут? Самый дорогой шаг здесь — попытаться разобраться самому или нанять подрядчика, который поведёт вас за разрешением на строительство по уже выполненным работам. Это потеря времени и денег, плюс добровольное уведомление госорганов о самострое.
Инженеры Смарт Вэй на первом выезде оценят объект, определят, реконструкция это или перепланировка, и подготовят дорожную карту с реальными сроками и стоимостью именно по вашему производственному зданию.
Этапы узаконивания реконструкции производственного помещения через суд
Легализация реконструкции — это комплексный проект на несколько месяцев, а не разовая услуга. Срок по реконструкции обычно растягивается примерно на год, и собственника к этому надо готовить. Процесс делится на четыре этапа.
Этап 1. Первичный выезд эксперта и досудебное заключение. Специалист выезжает на объект, проводит полные обмеры фактической планировки и геодезическую съёмку для определения координат здания на участке. Задача на этом этапе — не скрыть нарушения, а наоборот, найти их все, к чему в будущем сможет прицепиться судебный эксперт. Проверяется фактическая планировка, архитектурные и конструктивные изменения (несогласованные пристройки, надстройки, антресоли, новые проёмы, срезанные колонны), пожарная безопасность. Результат — предварительное техническое заключение с перечнем всех нарушений, ссылками на конкретные нормы (Градостроительный кодекс, 123-ФЗ) и комплексом мер по устранению каждого. Это дорожная карта, по которой собственник оценивает масштаб работ.
Этап 2. Устранение нарушений и сбор доказательной базы. Самый объёмный этап. Нужно доказать, что несмотря на самовольный характер работ объект безопасен для эксплуатации. На производственном здании пакет обычно тяжёлый: техническое обследование несущих конструкций сторонней лабораторией (пробы бетона, проверка арматуры в фундаментах и колоннах), проектная документация по пожарной безопасности, расчёт пожарных рисков, определение категорий помещений по взрывопожарной и пожарной опасности, проекты систем сигнализации и пожаротушения на новые площади, раздел конструктивных решений (КР) с расчётами нагрузок и проектами усиления, проект изменения фасадов, если реконструкция затронула внешний облик, заключение кадастрового инженера. Обследование несущих мы сами не делаем — на такие изыскания нужна отдельная отметка в СРО, поэтому привлекается специализированный подрядчик.
Константин М, инженер-проектировщик:
«Раздел КР — это как инструкция по сборке конструктора: он показывает, из каких элементов, как и почему собрана конструкция, и расчётами подтверждает, что она не развалится. Нагрузки на то и нагрузки, чтобы подтвердить их цифрами, а не словами «оно стоит уже двадцать лет».»
Этап 3. Судебный процесс. Юристы готовят и подают иск о признании права собственности на объект в реконструированном виде. Суд почти всегда назначает независимую судебную экспертизу — нашему заключению он верить не обязан. Задача — дать судебному эксперту и судье весь собранный пакет как контраргументы на любые претензии: вопрос по конструкциям — есть техническое обследование и КР, вопрос по пожарке — есть расчёт рисков и проекты. Если эксперт сомневается, мы тут же подкладываем документ, который снимает сомнение. Если не согласны с выводами судебного эксперта — готовим рецензию на его заключение. Цель — не идеал, а удовлетворительный результат: объект можно эксплуатировать, мелкие устранимые замечания не влияют на безопасность людей.
Этап 4. Регистрация в Росреестре. Положительное решение суда — основание для легализации. На его базе кадастровый инженер готовит технический план с фактической планировкой, техплан и решение суда подаются в Росреестр. В решении суда грамотно прописывается: правительству в иске отказать, собственнику — удовлетворить требование о регистрации изменений, исключении из 819-ПП и внесении сведений на основании техплана. Мы предоставляем техплан сразу в суд. Просто отбиться от иска недостаточно: без встречного требования о признании права объект так и останется в реестре самовольных построек со старыми площадями. Поэтому всё делается одним процессом, а не по очереди годами.
💡 Лайфхак: Даже проигранный ранее суд по самовольной постройке не закрывает дорогу. Реконструкция — длящееся правонарушение: если собственник устранил замечания прошлой судебной экспертизы и выполнил работы, можно инициировать новый суд по новым вводным и выиграть его.
Как узаконить реконструкцию производственного помещения: пошаговая инструкция
Показать пошаговую инструкцию
- Шаг 1. Проверьте, что земельный участок под зданием в собственности — без этого судебная легализация невозможна. Закажите выписку ЕГРН на здание и на участок.
- Шаг 2. Проверьте объект в реестре 819-ПП по кадастровому номеру (через сервис на mos.ru или чат-бот инспекции в Telegram) и проверьте наличие предписания.
- Шаг 3. Закажите первичный выезд эксперта: обмеры, геодезия, фиксация всех несоответствий и предварительное техническое заключение.
- Шаг 4. Устраните выявленные нарушения и соберите доказательную базу: обследование несущих, пожарные документы, КР, фасады, заключение кадастрового инженера.
- Шаг 5. Подайте иск о признании права собственности на реконструированный объект, пройдите судебную экспертизу, при необходимости подготовьте рецензию.
- Шаг 6. По решению суда подготовьте технический план и подайте его с решением в Росреестр для внесения изменений в ЕГРН и исключения из 819-ПП.
Что проверить до старта реконструкции производственного объекта
Подготовка до начала процедуры экономит месяцы. Прежде чем заказывать проект или заключение, проверьте несколько вещей по своему производственному зданию.
Статус земли — участок должен быть в собственности, иначе судебный путь закрыт. Наличие предписания — если инспекция уже выдала требование привести объект в соответствие, обычно даётся около 6 месяцев, и время работает против вас. Актуальная выписка ЕГРН с планом — отправная точка любого анализа, всё остальное (старые планы БТИ, дизайн-проекты) лишь дополнение. Соответствие фактической планировки данным ЕГРН — именно расхождения и есть предмет легализации. Состав уже имеющейся документации — есть ли проекты по разделам, старый КР, акты обслуживания пожарных систем. И отдельно для производства — какое оборудование стоит на перекрытиях и антресолях: от этого зависит расчёт нагрузок в разделе КР.
Ещё один практический момент — доступ для обмеров и геодезии. На производственных объектах часто строгий пропускной режим. Геодезисту нужно обойти здание по периметру, а охрану надо заранее предупредить, что приедет специалист с инженерным оборудованием (прибор на треноге и штанга с антенной), иначе его примут за постороннего и вызовут охрану. Если на объекте проверяют технику — заранее уточните, нужны ли госномер автомобиля и серийные номера приборов. Без этого специалиста просто не пустят, и выезд сорвётся.
ℹ️ Полезно знать: Геодезическая съёмка зависит от спутникового сигнала и мобильного интернета. В дни городских мероприятий и при режиме воздушной опасности сигнал отключают, а рядом с промышленными и спецобъектами его могут глушить. В практике Смарт Вэй на промзоны и центр Москвы мы закладываем дополнительный день на геодезию.

Когда реконструкцию производственного объекта легализовать не нужно
Не каждую самовольную постройку имеет смысл узаконивать. Если пристройка или надстройка не несёт коммерческой ценности, не нужна арендатору и не влияет на цену продажи, вкладывать миллионы в её легализацию нерационально. В этом случае рабочий вариант — демонтаж. Но снести просто так нельзя: любые демонтажные работы должны подкрепляться проектной документацией — проектом организации демонтажных работ, а затем актом о сносе и регистрацией изменений в Росреестре. Иначе красные линии по пристройке в ЕГРН не уберут. Демонтаж значительно дешевле легализации и позволяет выполнить предписание инспекции и снять объект с риска.
Не относится к реконструкции и капитальный ремонт. Замена кровельного материала на новый без изменения высоты и конфигурации крыши, замена сгнивших деревянных элементов кровли на новые — это капремонт, разрешения он не требует. А вот изменение высоты кровли или здания — уже реконструкция, со всеми вытекающими ограничениями по высоте застройки в правилах землепользования.
Ещё одна ситуация — объект, который застройщик сдал с отклонениями от проекта. Если производственное здание построено по одному проекту, а фактически возведено иначе, и это вскрылось у нового собственника, проблема ложится на собственника. Решается она тем же путём — через суд, доказывая, что объект в существующем виде безопасен для эксплуатации.
Стоимость согласования реконструкции производственного помещения в 2026 году
Итоговая сумма зависит от площади и сложности здания, объёма выполненной реконструкции, состава нужных разделов проекта и того, какие нарушения придётся устранять. Минимальная стоимость легализации реконструкции по Москве начинается от 1 млн рублей, для совсем небольших объектов на практике бывала и около 3 млн под ключ, но производственные здания с тяжёлым конструктивом и пожаркой обычно дороже. Ниже — ориентир по отдельным позициям.
| Услуга | Стоимость |
|---|---|
| Согласование выполненной реконструкции под ключ | от 1 000 000 руб. |
| Разработка АГР/АГО | от 500 000 руб. |
| Техническое заключение о допустимости и безопасности выполненных работ | от 350 000 руб. |
| Заключение о пожарной безопасности реконструированного объекта | от 350 000 руб. |
| Расчёт и оценка пожарных рисков | от 590 000 руб. |
| Сопровождение в суде / оспаривание актов госорганов | от 950 000 руб. |
| Технические планы и регистрация изменений в ЕГРН/БТИ | от 300 000 руб. |
Цена зависит от параметров объекта: чем больше площадь и сложнее конструктив, тем выше стоимость обследований и проектных разделов. Платёж по реконструкции обычно разбивается примерно на год: аванс около 20%, дальнейшие платежи раз в 2-3 месяца по мере готовности документов. Сориентироваться точнее по позициям поможет полный прайс на согласование реконструкции с разбивкой по услугам.
Мы реализовали более 7000 проектов в коммерческой и производственной недвижимости Москвы, Санкт-Петербурга и других городов. Какие объекты и сроки получаются на практике, показывает подборка завершённых кейсов — там есть и сложные здания свыше 10 000 м².
Насколько соблюдаются заявленные сроки и бюджет, оценивают сами заказчики — отзывы собственников и застройщиков дают независимую картину работы по подобным проектам.
Сколько стоит ошибка при реконструкции производственного здания
Собственник обычно считает цену легализации, но не считает цену неправильного выбора. А она выше. Заказ проекта на разрешение по уже выполненным работам — это потерянные сотни тысяч рублей на проект и экспертизу плюс гарантированный отказ Госстройнадзора. Добровольное обращение в Госстройнадзор по самострою — штраф для юрлица от 500 000 до 1 000 000 рублей по ст. 9.5 КоАП РФ. Ошибка в координатах или пересечение границ участка при вводе — стопроцентный отказ Росреестра, сравнение координат занимает у регистратора пару минут.
Для производственного бизнеса добавляется простой и упущенная выгода. Отметка в ЕГРН о запрете регистрационных действий блокирует сделки: нельзя зарегистрировать договор аренды с крупным арендатором, нельзя продать здание по полной стоимости с учётом фактических площадей, нельзя разделить объект. Если арендатору (например, производственной или логистической компании) для лицензий и проверок нужно соответствие документов факту, потеря такого арендатора — прямой убыток. А затягивание с пятиэтапной поэтапной легализацией вместо одного процесса может растянуть историю на несколько лет.
Выводы
Реконструкция производственного помещения почти всегда требует судебной легализации: получить разрешение на уже выполненные работы нельзя, а внесудебные комиссии не дают результата, который примет Росреестр. Ключевые условия успеха — земля в собственности, доказанная безопасность объекта и встречное требование о признании права, поданное одновременно с защитой от иска. Главное — не идти за разрешением на строительство по факту и не уведомлять госорганы о самострое раньше времени.
В компании Смарт Вэй мы ведём такие проекты с 2014 года — от первого выезда и обследования до решения суда и нового техплана с записью в ЕГРН. Если нужна оценка конкретного производственного объекта, можно оставить заявку — инженер свяжется и разберёт ситуацию по вашему зданию.
Часто задаваемые вопросы
Чем реконструкция производственного помещения отличается от перепланировки?
Можно ли получить разрешение на уже выполненную реконструкцию?
Можно ли узаконить реконструкцию, если земля под зданием в аренде?
Что такое 819-ПП и как проверить, попал ли объект в реестр?
Какой штраф грозит за самовольную реконструкцию?
Можно ли узаконить реконструкцию, если ВРИ участка не соответствует назначению здания?
Сколько времени занимает узаконивание реконструкции производственного объекта?
Какие документы нужны для суда по реконструкции?
Нужно ли обследование несущих конструкций и кто его проводит?
Что делать, если реконструкция не нужна и легализовать её невыгодно?
Можно ли вернуться к легализации, если суд уже проигран?
Считается ли антресоль в цехе реконструкцией?
Является ли замена кровли производственного здания реконструкцией?
Когда после реконструкции объект считается узаконенным?
Реконструкция производственного объекта — это всегда связка технических обследований, проектов и судебной работы. Ошибка на старте (заказ ненужного проекта, добровольное обращение в Госстройнадзор, поэтапная легализация вместо одного процесса) стоит года и миллионов рублей.
Смарт Вэй ведёт реконструкцию производственных и складских зданий с 2014 года: выезжаем на объект, делаем обмеры и геодезию, готовим техническое заключение, собираем доказательную базу по конструктиву и пожарной безопасности, сопровождаем суд и регистрируем изменения в ЕГРН. Более 7000 реализованных проектов, среди клиентов — крупные собственники коммерческой и промышленной недвижимости.
