Согласование и узаконивание перепланировки помещений и здания

Согласование и узаконивание перепланировки помещений и здания в 2026 году идет по трем разным маршрутам, и выбирают его не по виду ремонта, а по статусу объекта в выписке ЕГРН. Помещение в многоквартирном доме проходит через Мосжилинспекцию, нежилое здание — через кадастровый учет в Росреестре, а работы с признаками реконструкции уводят задачу в суд. Ниже разберем, как определить свой сценарий за несколько минут, какие документы нужны, за какой срок реально пройти согласование и как узаконить то, что уже сделано, без лишних штрафов.

Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.

Содержание

С чего начать: определите свой маршрут за три вопроса

Слово «помещение» в запросе скрывает как минимум три процедуры с разными органами, документами и сроками. Ошибка на старте стоит дороже всего: собственник заказывает проект под один маршрут, а согласовывать приходится по другому. Поэтому первым делом нужно ответить на три вопроса, и только потом собирать документы.

Вопрос первый — где физически находится объект: в многоквартирном доме или в отдельно стоящем нежилом здании. Вопрос второй — затрагиваются ли несущие конструкции, площадь, объем или высота, то есть параметры, по которым работы уходят в реконструкцию. Вопрос третий — работы только планируются или уже выполнены. Три ответа дают точку входа. Прикинуть бюджет под конкретный метраж и тип объекта заранее удобно в калькуляторе стоимости согласования перепланировки — он показывает вилку по каждой процедуре отдельно.

Нет времени читать статью? Позвоните нам!

В статье много нюансов, но ваша ситуация может требовать индивидуального подхода. Мы реализовали более 7000 проектов и знаем, как ускорить процессы согласования. Свяжитесь с нами для бесплатного анализа объекта:

8-499-322-05-14 — Москва;
8-812-425-35-90 — Санкт-Петербург;
8-800-775-09-82Москва.
Разграничение перепланировки и переустройства нежилого помещения

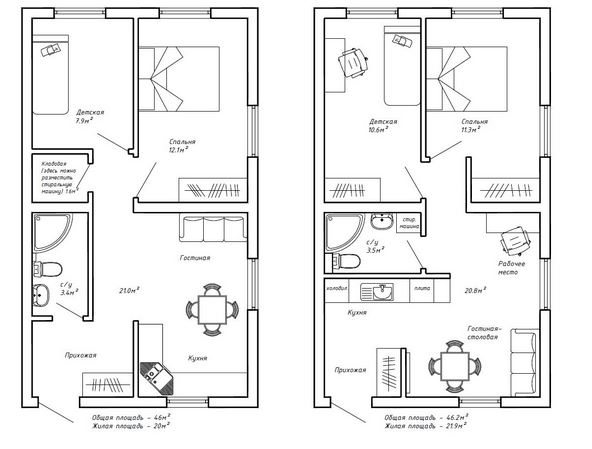

Перепланировка меняет конфигурацию: стены, перегородки, проемы. Переустройство — это инженерные сети и оборудование. На практике проект почти всегда объединяет и то, и другое.

Разница между терминами не формальная. Перепланировка — это изменение конфигурации помещения: снос старых перегородок, возведение новых, перенос дверных проемов. Переустройство — это перенос или установка инженерии: сантехники, трубопроводов водоснабжения и канализации, вентиляционных коробов. В договоре мы почти всегда пишем «проект перепланировки и переустройства», потому что в 99 процентах случаев работы идут вместе. Косметический ремонт, покраску и замену покрытий согласовывать не нужно — это не перепланировка.

Если вместе с планировкой меняется сама функция объекта — офис становится кафе, склад шоурумом — параллельно оформляется смена назначения помещения. Это отдельная процедура, и регистраторы проверяют ее самостоятельно.

Перепланировка или реконструкция: где проходит граница

Граница между перепланировкой и реконструкцией — это самый дорогой вопрос во всей теме, потому что от него зависит не цена документа, а сам маршрут и его исход. Реконструкция по Градостроительному кодексу — это изменение параметров здания: высоты, площади, объема, координат на участке (когда делается пристройка) или несущего каркаса. Все, что этих параметров не трогает, считается перепланировкой. Логика простая: закон идет от обратного.

Надстройки и пристройки за пределами объема помещения перепланировкой не оформляются в принципе. Согласование пристройки и мансарды идет уже как реконструкция — с разрешением на строительство либо судебной легализацией, с другим бюджетом и горизонтом сроков.

Тонкость в том, что для нежилых зданий федеральное законодательство понятия перепланировки вообще не содержит. В Жилищном кодексе оно есть, но только для помещений в многоквартирных домах. Поэтому в Москве работы внутри нежилых зданий классифицируют по перечню из 432-ПП — он так и называется, о видах работ, которые не являются реконструкцией. Именно потому, что термина «перепланировка» в Градостроительном кодексе нет.

Здесь появляется главная сложность 2026 года. В январе 2025 года Росреестр выпустил методические рекомендации, по которым регистраторы могут усмотреть реконструкцию почти в любом изменении нежилого здания. Дальше по этой логике они требуют разрешение на строительство и акт ввода в эксплуатацию после реконструкции — документы, которые при обычной перепланировке никто не получает. А Госстройнадзор такое разрешение не выдаст, потому что он профильный орган и отличие видит. Получается замкнутый круг, и разрывается он, как правило, только в суде.

Константин М, судебный эксперт:
«Росреестр сам на объект не приезжает и надзорным органом не является. Но если в поданных документах он видит признаки реконструкции — например, на старом плане четыре колонны, а на новом две — он не выходя из кабинета пишет служебную записку в Госинспекцию по недвижимости. А вот она уже приезжает с проверкой. По сути, подав не те документы, можно засветить свой объект. Поэтому классификацию мы делаем на старте, а незаконные приостановки оспариваем своими силами.»

Чтобы было понятнее, какой сценарий куда ведет, мы свели входные точки в одну таблицу. Она отвечает не на вопрос «что такое перепланировка», а на практический вопрос — куда идти и что критично именно на старте.

Сценарий Куда обращаться Что критично на старте
Помещение в МКД, работы внутри контура Мосжилинспекция по 508-ПП, в Санкт-Петербурге — МВК района Поэтажный план БТИ, техническое заключение, заключение СЭС
Помещение в МКД, затронут фасад Мосжилинспекция плюс протокол общего собрания Согласие двух третей собственников, проект изменения фасада
Нежилое здание или здание целиком Кадастровый учет изменений в Росреестре по 432-ПП Качество техплана, готовность к возможной приостановке
Работы с признаками реконструкции Госстройнадзор до работ или суд по факту Земельный участок в собственности, техническое обследование

📌 Факт: С 1 апреля 2024 года по 608-ФЗ перепланировка помещения в МКД считается завершенной только со дня внесения изменений в ЕГРН. Переустройство — со дня утверждения акта приемочной комиссии. Пока записи в реестре нет, работы юридически не окончены, даже если ремонт давно сделан.

Согласование перепланировки помещения в МКД: порядок в Москве

Для помещения в многоквартирном доме процедуру задает Жилищный кодекс (статьи 25-29) плюс для столицы — Постановление Правительства Москвы 508-ПП от 25 октября 2011 года. Согласующий орган в Москве один — Мосжилинспекция. В Санкт-Петербурге отдельного местного акта нет, все работает на федеральном Жилищном кодексе, а документы принимает межведомственная комиссия при районной администрации.

Порядок в Москве в 2026 году выглядит так. Сначала обмеры и сверка фактической планировки с документами. Дальше — проект перепланировки, а если работы уже выполнены, вместо проекта готовится техническое заключение о допустимости и безопасности произведенных работ. Затем санитарно-эпидемиологическое заключение от Роспотребнадзора, которое подтверждает не саму планировку, а функциональное назначение: можно ли в этом помещении вести заявленную деятельность. Если работы затрагивают фасад или другое общее имущество — протокол общего собрания собственников. После этого проект подписывается усиленной электронной подписью проектной организации и подается через портал mos.ru. Как устроена подача со стороны города, подробно описано на официальной странице Мосжилинспекции по согласованию перепланировки.

Этапы согласования в МКД: срок и результат каждого шага

Этап 1. Поэтажный план и экспликация БТИ — до 10 рабочих дней.
Результат: исходная графика, на которой строится проект.
Этап 2. Проект и техническое заключение — от 5 дней.
Результат: комплект проектной документации с допуском СРО.
Этап 3. Санитарно-эпидемиологическое заключение — от 5 дней.
Результат: подтверждение назначения помещения.
Этап 4. Согласование в Мосжилинспекции через mos.ru — 20 рабочих дней по регламенту.
Результат: распоряжение с перечнем разрешенных работ и сроком.
Этап 5. Строительно-монтажные работы и приемка — по сроку распоряжения.
Результат: акт о завершенной перепланировке.
Этап 6. Технический план и кадастровый учет — от 10 рабочих дней.
Результат: обновленные сведения в ЕГРН.

Проект перепланировки и переустройства — это не чертеж на одном листе, а комплект. В него входит пояснительная записка, сведения о мощности электропотребления для управляющей компании, выписка из реестра СРО, архитектурные решения (планы до и после плюс демонтажно-монтажный план), при необходимости конструктивные решения, технологические решения, разделы по инженерным системам, пожарной безопасности, а в Москве обязателен раздел по доступу маломобильных групп населения. В практике Смарт Вэй мы закладываем 2-3 дня на проверку комплекта перед подачей: это экономит клиенту месяц на повторном заходе, если инспектор вернет документы на доработку.

Состав проекта зависит и от вида деятельности. Для торговли, общепита и медицины добавляется раздел технологических решений, а под фармацевтику помещение проверяют еще и на условия хранения препаратов — требования к перепланировке помещения под аптеку мы разбирали отдельно, там своя специфика по зонированию.

Отдельная точка внимания — управляющая компания. Любое нежилое помещение это новый потребитель воды, электричества, канализации, а дом изначально проектировался под определенные нагрузки. УК должна подтвердить возможность подключения или выдать технические условия. Без ее участия согласование в МКД не проходит, и это неотъемлемая часть процесса, а не формальность.

После подписания акта остаются регистрационные шаги: инспекция направляет документы в Росреестр, изменения вносятся в ЕГРН, при необходимости гасятся красные линии в БТИ. Полный перечень действий после приемки собран в материале что делать после завершения перепланировки — там же про типовые задержки на межведомственном обмене.

⚠️ Внимание: Любое отклонение от согласованного проекта ведет к отказу инспектора в приемке. На одном объекте была согласована антресоль с перекрытием 20 см, а собственник возвел 27 см — в приемке отказали. Все изменения нужно вносить до подачи в Мосжилинспекцию, на этапе проектирования.

Константин М, начальник технического отдела:
«Мы не осуществляем авторский надзор, но обязаны предупредить. Собственник в процессе ремонта решает немного улучшить проект — добавить пару унитазов, передвинуть стену, сделать окно. Так это не работает. Инспектор придет, сверит с распоряжением, и вся цепочка, которую готовили к согласованию, останавливается. Отклонился от проекта — возвращай и переделывай за свой счет.»

Перепланировка в нежилом здании и здании целиком

Для отдельно стоящего нежилого здания надзор мягче — требования Жилищного кодекса на него не распространяются, и обращаться в Мосжилинспекцию не нужно, если только не затрагивается фасад. Но кадастровый учет все равно требует, чтобы планировка соответствовала документам. Маршрут здесь другой: собственник заказывает проект перепланировки и техническое заключение, выполняет работы, готовит технический план и проходит через Росреестр внесение изменений в ЕГРН.

Проект перепланировки нежилого здания мы разрабатываем по Постановлению Правительства РФ N 87 о составе разделов проектной документации, по 432-ПП и статье 51 Градостроительного кодекса. В справке главного инженера проекта отдельно фиксируется, что реконструкции нет, а если фасадные работы не затрагиваются — дается обоснование, почему объект не подпадает под требования 94-ПП и согласование в Москомархитектуре не нужно. Это тот самый документ, который снимает часть вопросов регистратора еще до подачи.

Планировка не определяет функцию здания. Офисный корпус переводится под торговлю и без строительных работ — как именно, описано в материале как изменить назначение нежилого здания без реконструкции.

Самая частая проблема на этом маршруте — приостановка Росреестра с формулировкой про реконструкцию. Как раз против нее и работает грамотно собранный техплан. Здесь важно понимать разницу в документах: для планируемых работ нужен проект, а вот технический план после перепланировки фиксирует уже выполненное и готовится по требованиям приказа Росреестра. Смарт Вэй с 2013 года закрыл более 7000 проектов согласования перепланировки и реконструкции, и приостановки, где инспектор усматривает реконструкцию, наш юридический отдел оспаривает от собственного имени как изготовитель техпланов.

Константин М, кадастровый инженер:
«Каждую приостановку мы проверяем отдельно, прежде чем заходить в суд. Заходим только тогда, когда уверены в положительном решении для клиента. Результаты таких споров в большинстве случаев в нашу пользу, но обещать заранее победу по любому объекту нельзя — сначала смотрим документы и фактическое состояние.»

После положительного результата кадастровый инженер вносит новую планировку в техплан, документы уходят в Росреестр, и на руки собственник получает выписку с актуальными сведениями. Если по ходу дела выяснилось, что учтенная площадь не бьется с фактом, это отдельная задача — внесение изменений в ЕГРН после перепланировки идет своим порядком, иногда через исправление технической ошибки в реестре.

Если вместе с планировкой меняется деление объекта — из одного помещения образуются два или этаж выделяется в самостоятельный — состав документов другой: раздел здания на помещения идет через постановку новых объектов на учет с одновременным снятием исходных.

Отдельно стоящие навесы, посты охраны и склады на участке к планировке самого здания отношения не имеют — вспомогательные здания регистрируются в ЕГРН как самостоятельные объекты со своим техпланом.

Что нельзя согласовать: ограничения 2026 года

Часть работ не согласуют ни в Москве, ни в Петербурге, и знать это лучше до ремонта. Мокрые точки — санузлы и кухни — в помещениях выше первого этажа нельзя размещать над жилыми комнатами и кухнями нижерасположенных квартир. Над коридорами, кладовыми и санузлами — можно. На первом этаже ограничение снимается. Объединять газифицированную кухню с комнатой без двери запрещено. А любое удлинение подводки от стояка Росреестр иногда пытается трактовать как новый стояк и тянет в переустройство — к этому нужно быть готовым.

Подвалы и цоколи идут по общим маршрутам, но с поправками на приямки, отдельные входы и инженерные сети. Частные случаи собраны в инструкции по согласованию подвала.

По конструкциям в Москве действуют жесткие рамки. Антресоль — не более 40 процентов от площади помещения, и высота потолка под нее нужна от 4,5 м. Деревянную антресоль обязательно обрабатывают огнезащитным составом. Перегородки только из негорючих материалов: кирпич, пеноблок, гипсокартон, но не дерево. Второй эвакуационный выход обязателен, если в помещении будет находиться больше 50 человек. По части требований Москва и Санкт-Петербург расходятся заметно, поэтому мы свели ключевые различия в таблицу.

Требование Москва Санкт-Петербург
Согласующий орган Мосжилинспекция по 508-ПП МВК района по 735-Р
Санузлы Гидроизоляция, вытяжка, порожек 15-20 мм Общие нормы, требования мягче
Антресоль Не более 40% площади, дерево — огнезащита Жестких ограничений по площади нет
Перегородки Только негорючие: кирпич, пеноблок, гипсокартон Требований к материалу нет
Второй эвакуационный выход Обязателен при более чем 50 людях На усмотрение пожарного инспектора
Объекты культурного наследия Проверка зоны влияния по открытым данным Согласование с КГИОП

ℹ️ Полезно знать: Входная группа для нежилого помещения в МКД ограничена площадью 10 кв.м — в нее входят ступени и крыльцо, а пандус в этот метраж не считается. Если планируете отдельный вход с большим крыльцом, конфигурацию лучше проверить заранее, чтобы не выйти за лимит.

Отдельная история с фасадом. Любые изменения наружной стены — входные группы, окна, витрины, цвет — это работа с общим имуществом дома. Наружная стена принадлежит всем собственникам так же, как лифтовый холл или лестничная клетка. Поэтому нужен протокол общего собрания и согласие двух третей голосов. Подать проект без него можно, но результатом будет гарантированный официальный отказ, а это потерянный месяц и деньги. Если же на фасад уже пришло предписание о приведении фасада в соответствие, порядок действий будет другим.

Козырек или навес над входом — тоже элемент фасада со своим набором требований к габаритам, креплению и материалам. Порядок их оформления описан в инструкции по согласованию козырька и навеса над входом.

Если новый вход выходит к проезжей части и меняет схему подъезда или парковку, к комплекту добавляется проект организации дорожного движения — его запрашивают при обустройстве зон загрузки и гостевых машиномест.

Документы и предварительная диагностика

Точка отсчета в любой перепланировке — документы БТИ. Поэтажный план и экспликация показывают, от чего отталкиваться, а выписка ЕГРН — что стоит на кадастровом учете. Чаще всего эти данные между собой не бьются, и это не вина собственника. До 2013 года инженеры БТИ не привязывали точно окна и двери, при массовой оцифровке архивов терялись стены и проемы, а застройщики новостроек ставят объект на учет по проекту, а строят иначе. В итоге человек уверен, что купил чистое помещение, а по факту владеет неузаконенной перепланировкой.

Константин М, судебный эксперт:
«Документы БТИ для нас — как рентгеновский снимок для врача. Без них полную картину и скрытые проблемы не увидеть. Поэтому до старта мы накладываем все планы друг на друга — БТИ, ЕГРН и фактический обмер — и отделяем, что является ошибкой учета, а что действиями собственника. Ответственность по закону несет текущий владелец, независимо от того, кто и когда эти изменения сделал.»

Чтобы не собирать документы вслепую, до заказа проекта имеет смысл проверить несколько вещей: есть ли актуальный поэтажный план и экспликация из БТИ; совпадает ли фактическая планировка с данными ЕГРН; не затрагиваются ли несущие конструкции и фасад; получено ли согласие собственника, если помещение в аренде; есть ли предписание от надзорного органа и жесткий дедлайн под сделку. Эти пять пунктов сразу показывают масштаб задачи и определяют, какой маршрут ваш.

Арендаторам — отдельное внимание. После перепланировки части помещения договор на измененный контур регистрируется заново, быстрее всего в электронном виде: порядок описан в материале про оформление договора аренды и подписание его ЭЦП для Росреестра.

Когда при объединении одно из исходных помещений прекращает существование, к комплекту добавляется акт обследования — им кадастровый инженер фиксирует снятие объекта с учета.

Заодно стоит проверить наименование в выписке: устаревшие «контора» или «цех» в графе наименования правит отдельная процедура. Смена наименования здания в ЕГРН с планировкой не связана, но всплывает при сделках.

Красные линии на плане БТИ при несогласованной перепланировке помещения
Красные линии на плане БТИ — это отметки о несогласованных изменениях. Они появляются после инвентаризации и особенно чувствительны для объектов, арендуемых у города.

💡 Лайфхак: Для новостройки, где документов БТIшек нет, план до перепланировки можно строить по данным ЕГРН — в названии чертежа так и указывается. Это экономит время на выезде техника-инвентаризатора и снимает часть расхождений на старте.

Практический комплект для скачивания мы собрали ниже — образцы заявлений, проекта, техплана, технического задания и решения собственника для собрания. Их удобно держать под рукой, когда согласовываете сами или проверяете подрядчика.

Образцы документов для согласования перепланировки

Открыть список документов
Документ Скачать
Заявление на согласование перепланировки Скачать
Образец заявления о согласовании перепланировки Скачать
Акт о завершенной перепланировке Скачать
Проект перепланировки — образец Скачать
Образец проекта перепланировки помещения в МКД Скачать
Технический план перепланировки — пример Скачать
Техническое задание на проектирование для Мосжилинспекции Скачать
Техническое задание на проектирование перепланировки Скачать
Образец решения собственника для собрания собственников МКД Скачать
Приостановка из-за несогласованной перепланировки — пример Скачать

Сверка планов и разделение ошибок БТИ от действий собственника — тот этап, где чаще всего теряют время и деньги. Инженеры Смарт Вэй за один выезд накладывают все планы, фиксируют расхождения и сразу говорят, что реально согласуемо, сколько это стоит и в какой срок.

Заказать выезд инженера и оценку объекта

Узаконивание выполненной перепланировки: два пути

Если ремонт уже сделан, а согласования нет, вариантов ровно два, и зависят они от того, перешли работы в реконструкцию или нет. Когда изменения остались в рамках перепланировки, объект узаконивают во внесудебном порядке: готовят техническое заключение о допустимости и безопасности уже выполненных работ, проходят СЭС, подают в Мосжилинспекцию заявление на легализацию и получают акт о завершенной перепланировке. Дальше техплан и запись в ЕГРН. Проект в этом случае уже не требуется — его заменяет заключение о безопасности того, что построено. В практике Смарт Вэй такой сценарий встречается на каждом втором объекте, купленном на вторичном рынке: собственник узнает о неузаконенной планировке уже после сделки.

Регламентный срок оформления акта при узаконивании — до 30 рабочих дней. Его могут приостановить на 15 рабочих дней, если Мосжилинспекция запросит дополнительные документы, и на 90 календарных дней, если вынесут постановление об административном наказании. В отдельных случаях процесс растягивается до пяти месяцев, поэтому оценивать сроки честно важно с самого начала.

Как узаконить выполненную перепланировку: пошаговая инструкция

Показать пошаговую инструкцию
  1. Шаг 1. Обмер объекта и фиксация фактической планировки как есть, без попыток что-то скрыть.
  2. Шаг 2. Техническое заключение о допустимости и безопасности произведенных работ.
  3. Шаг 3. Санитарно-эпидемиологическое заключение, если в помещении пребывают люди.
  4. Шаг 4. Подача заявления на легализацию в Мосжилинспекцию через mos.ru, при необходимости — оплата штрафа.
  5. Шаг 5. Получение акта о завершенной перепланировке.
  6. Шаг 6. Технический план от кадастрового инженера и внесение изменений в ЕГРН.

Второй путь — для случаев, когда работы перешли в реконструкцию: появилась пристройка, надстройка, задействован бывший чердак, срезаны колонны. Получить разрешение на строительство задним числом нельзя ни при каких условиях — процедура включает выезд инспектора, который убеждается, что работы еще не начаты. Увидев готовую реконструкцию, Госстройнадзор выносит гарантированный отказ, а сама подача уведомляет государство о самовольной постройке. Единственный рабочий механизм здесь — признание права собственности через суд по статье 222 Гражданского кодекса. В суде доказывают три вещи: постройка безопасна и соответствует нормам, не нарушает права третьих лиц, а собственник пытался узаконить ее в досудебном порядке.

Отступления от норм, которые физически не устранить в построенном здании, обосновываются расчетами. Расчет пожарных рисков закрывает вопросы по путям эвакуации и дополнительным выходам там, где буква свода правил в старом фонде невыполнима. Панацеей он не служит — грубые нарушения 123-ФЗ расчетом не прикрыть.

Техническое заключение о безопасности выполненной перепланировки для суда
Для суда готовят не проект на будущее, а техническое заключение о безопасности уже возведенного объекта. Это разные документы с разной целью.

У судебного пути есть ключевое условие — земельный участок под зданием должен быть в собственности. Никакая аренда, даже долгосрочная, не подходит. Зато у него есть и сильное преимущество: судебная практика, включая позицию Верховного Суда, допускает несоответствие вида разрешенного использования участка и назначения реконструированного здания. На практике это значит, что склад, переделанный под магазин на земле с назначением под склад, через суд узаконить можно, а при обычном согласовании это было бы невозможно без смены ВРИ. Если же выяснится, что реконструкцию проще не защищать, а привести объект в исходный вид, тогда потребуется проект и постановление про снос части конструкций. Смежная задача при узаконивании через суд — легализация реконструкции нежилого здания, где процесс расписан отдельно.

Стоимость ошибки: во что обходится самострой

Цену перепланировки собственники считают, а цену неправильного маршрута — почти никогда. Между тем самовольные работы обходятся заметно дороже согласования. Штраф по части 2 статьи 7.21 КоАП РФ за самовольные переустройство и перепланировку помещения в МКД составляет для граждан 2000-2500 рублей, для должностных лиц 4000-5000, для юридических лиц 40000-50000. Индивидуальные предприниматели отвечают как юрлица. В Москве параллельно действует статья 9.12 городского кодекса с теми же цифрами для нежилых помещений.

Штраф — не самое дорогое. Вместе с ним приходит предписание вернуть помещение в исходное состояние по статье 29 Жилищного кодекса, а для коммерческого объекта возможно приостановление деятельности до 90 суток. Полный текст санкции удобно смотреть в первоисточнике — статья 7.21 КоАП РФ на КонсультантПлюс, а сам механизм завершения перепланировки задан Федеральным законом N 608-ФЗ. Для нежилых зданий картина жестче: если Госинспекция по недвижимости выявит самострой и включит объект в реестр по 819-ПП, речь пойдет уже не о десятках тысяч, а о штрафе, рассчитанном от кадастровой стоимости, — для здания в несколько сотен метров это миллионы рублей.

Отдельная цена ошибки — сорванная сделка или простой бизнеса. На практике половина срывов сделок в коммерческой недвижимости упирается в расхождение плана ЕГРН и факта на объекте: расхождение всплывает в самый неудобный момент, когда документы уже у нотариуса. Для арендного бизнеса неузаконенная планировка блокирует получение лицензий и договоров — помещение простаивает, пока идет спешное согласование. Именно поэтому последствия незаконной перепланировки при продаже обычно обходятся дороже, чем сделанное вовремя согласование.

Стоимость согласования перепланировки в 2026 году

Итоговая сумма зависит от статуса объекта, площади, объема работ и того, планируются они или уже выполнены. Ниже — базовые позиции по помещениям в МКД и нежилым зданиям. Цены указаны как ориентир от минимальной планки, точный расчет делается по конкретному объекту.

Услуга Стоимость Сроки
Проект перепланировки в нежилом здании от 80 000 руб. от 5 дней
Проект перепланировки в МКД от 90 000 руб. от 5 дней
Техническое заключение о выполненной перепланировке от 90 000 руб. от 5 дней
Заключение СЭС (Роспотребнадзор) от 150 000 руб. от 5 дней
Согласование в Мосжилинспекции или МВК от 150 000 руб. от 30 дней
Технический план помещения от 70 000 руб. от 1 дня
Регистрация изменений в ЕГРН от 90 000 руб. от 10 дней

Итоговая сумма складывается из числа процедур под конкретный маршрут: для помещения в МКД добавляются СЭС и согласование в инспекции, для нежилого здания основной вес несет техплан и регистрация. Ориентироваться точнее по своей позиции помогает полный прайс на согласование перепланировки с разбивкой по всем услугам.

За 12 лет мы закрыли более 7000 проектов согласования перепланировки и реконструкции в Москве, Санкт-Петербурге и других городах. Подборка завершенных кейсов по узакониванию изменений показывает типичные объекты в МКД, торговых центрах и офисных зданиях, сроки и то, как решались сложные случаи под конкретную дату сделки.

Оценку нашей работе дают сами заказчики — отзывы собственников и арендаторов касаются и стандартных согласований, и судебных споров с Росреестром, где важнее всего было уложиться в срок и бюджет.

Выводы

Согласование и узаконивание перепланировки в 2026 году упирается в правильную классификацию на старте. Помещение в МКД идет через Мосжилинспекцию по 508-ПП с проектом, заключением СЭС и актом, нежилое здание — через техплан и Росреестр по перечню 432-ПП, а признаки реконструкции переводят задачу в другую категорию с судом и иным бюджетом. Завершенной процедура считается только после записи в ЕГРН, и до этого момента расхождение с реальностью в любой момент может всплыть на проверке или сделке.

В Смарт Вэй мы ведем такие проекты с 2013 года — от обмеров и разделения ошибок учета до нового техплана и оспаривания приостановок Росреестра. Если нужна оценка по конкретному объекту, можно оставить заявку, и инженер за один выезд скажет, что реально согласуемо, сколько это стоит и в какой срок.

Часто задаваемые вопросы

Нужно ли согласовывать перепланировку нежилого помещения в отдельно стоящем здании?

Да, но в упрощенном порядке. Требования Жилищного кодекса на нежилые здания не распространяются, обращаться в Мосжилинспекцию не нужно, если не затрагивается фасад. Собственник заказывает проект перепланировки и техническое заключение, выполняет работы, готовит технический план и проходит кадастровый учет изменений в Росреестре. Планировка при этом должна соответствовать документам, иначе будет приостановка.

Почему Росреестр видит реконструкцию там, где я делал перепланировку?

Потому что в Градостроительном кодексе понятия перепланировки для нежилых зданий нет, есть только реконструкция и капитальный ремонт. По методическим рекомендациям начала 2025 года регистратор может усмотреть реконструкцию почти в любом изменении и потребовать разрешение на строительство с актом ввода. Госстройнадзор такие документы на перепланировку не выдает, поэтому незаконная приостановка чаще всего снимается через суд, где грамотный техплан и заключение работают как доказательная база.

Можно ли получить разрешение на строительство на уже выполненные работы?

Нет, задним числом это невозможно. Процедура получения разрешения включает выезд инспектора, который убеждается, что работы еще не начаты. Если реконструкция уже выполнена, Госстройнадзор выносит гарантированный отказ, а подача уведомляет государство о самовольной постройке и влечет штраф. Для выполненной реконструкции работает только признание права собственности через суд по статье 222 Гражданского кодекса.

Какой штраф за самовольную перепланировку нежилого помещения в МКД?

По части 2 статьи 7.21 КоАП РФ для граждан 2000-2500 рублей, для должностных лиц 4000-5000, для юридических лиц и ИП 40000-50000 рублей. В Москве параллельно действует статья 9.12 городского кодекса с теми же суммами. Помимо штрафа собственник получает предписание вернуть помещение в исходное состояние, а для коммерческого объекта возможно приостановление деятельности до 90 суток.

Нужно ли согласие соседей на перепланировку нежилого помещения?

Если работы не касаются общего имущества дома — нет. Если затрагивается фасад, общий коридор или земельный участок под домом, требуется решение общего собрания собственников и согласие двух третей голосов. Обходить квартиры не нужно, проводится общее собрание, его протокол и выражает согласие. Подать проект без протокола можно, но результатом будет официальный отказ.

Чем отличаются требования к перепланировке в Москве и Санкт-Петербурге?

В Москве действует 508-ПП и Мосжилинспекция, в Петербурге — межведомственная комиссия района по 735-Р. Москва строже по санузлам (гидроизоляция, вытяжка, порожек), по антресолям (не более 40 процентов площади, огнезащита деревянных конструкций) и перегородкам (только негорючие материалы). В Петербурге этих жестких ограничений нет, но для объектов культурного наследия добавляется согласование с КГИОП.

Как долго узаконивать уже сделанную перепланировку?

Регламентный срок оформления акта — до 30 рабочих дней. Его могут приостановить на 15 рабочих дней при запросе дополнительных документов и на 90 календарных дней при вынесении постановления об административном наказании. В отдельных случаях процесс с учетом подготовки заключения, СЭС и техплана растягивается до пяти месяцев, поэтому сроки лучше оценивать по конкретному объекту заранее.

Перепланировка помещений и зданий — это три разные процедуры, и цена ошибки на старте выше стоимости любого документа. Смарт Вэй ведет проекты в Москве и Санкт-Петербурге с 2013 года: более 7000 закрытых согласований, работа с нежилыми помещениями в МКД, торговыми центрами, офисами и складами, а также оспаривание приостановок Росреестра силами собственного юридического отдела.

Мы определяем ваш маршрут по выписке ЕГРН, готовим проект или техническое заключение, проводим через Мосжилинспекцию, МВК или Росреестр и доводим до записи в реестре. По сложным объектам умеем уложиться в конкретную дату сделки.

Получить расчет по своему объекту
