Перепланировка под копицентр в нежилом здании

Перепланировка под копицентр в нежилом здании начинается не с демонтажа перегородок, а с выписки ЕГРН и карты ПЗЗ. Печатный салон тянет за собой то, чего нет у обычного офиса: выделенную мощность под цифровые печатные машины, вытяжку над зоной постпечатной обработки, склад бумаги со своей категорией по пожарной опасности и мокрую точку для мытья валов и рук персонала. Разберем, какие работы попадают под согласование, из каких разделов собирается проект, сколько занимает регистрация изменений в ЕГРН и во что обходится ошибка на старте.

Содержание

Какие работы под копицентр попадают под согласование

Копицентр почти никогда не заезжает в готовую планировку. Из пустого зала нарезают приемную стойку, производственную зону с ЦПМ и плоттером, отдельную комнату под резак и ламинатор, склад рулонной и листовой бумаги, комнату персонала и санузел. Все, что меняет конфигурацию помещений и попадает в поэтажный план, — перепланировка. Перенос мойки, устройство новой подводки к раковине в производственной зоне, замена стояковой разводки на местную — переустройство. В московской практике оба вида работ идут по перечню 432-ПП и оформляются одним проектом.

Граница, за которой перепланировка заканчивается, простая. Перепланировка — ремонт внутри существующего контура здания. Реконструкция — изменение самого контура. Пристроили тамбур под погрузку бумаги, углубили пол в подвале под тяжелое оборудование, вырезали проем в несущей стене, чтобы завезти печатную машину, — это уже реконструкция, и проект перепланировки такую работу не закроет.

Константин М, начальник технического отдела:
«Росреестр не надзорный орган, он не приедет с проверкой. Но если в поданных документах увидят признаки реконструкции — на старом плане четыре колонны, а на новом две, — служебная записка уйдет в Госинспекцию по недвижимости не выходя из кабинета. А вот ГИН приедет, выпишет штраф и предписание вернуть как было.»

Ниже — разбор типовых работ, которые заказывают под печатный салон, и того, чем каждая из них оформляется.

Работа в помещении копицентра Как квалифицируется Чем оформляется
Нарезка зала перегородками из ГКЛ под производство, склад, приемную Перепланировка Проект (раздел АР) плюс техническое заключение
Новый дверной проем в ненесущей перегородке между складом и цехом Перепланировка Проект, раздел АР
Проем в несущей стене под завоз печатной машины Перепланировка с затрагиванием несущих Дополнительный раздел КР с расчетом усиления
Перенос мойки и устройство новой подводки в производственной зоне Переустройство Раздел ВК в составе проекта
Вторая входная группа для приема заказов с улицы Ограничено 432-ПП Дополнительный вход, расчет пожарных рисков, судебный порядок
Пристроенный тамбур или навес для разгрузки бумаги Реконструкция Разрешение на строительство либо узаконивание

Из таблицы видно главное: три первые строки закрываются одним проектом за пару месяцев, а последние две уводят объект в отдельные процедуры со своими сроками и бюджетом. Планировку копицентра выгоднее подгонять под первые три строки, пока она существует только в эскизе.

Нет времени читать статью? Позвоните нам!

В статье много нюансов, но ваша ситуация может требовать индивидуального подхода. Мы реализовали более 7000 проектов и знаем, как ускорить процессы согласования. Свяжитесь с нами для бесплатного анализа объекта:

8-499-322-05-14 — Москва;
8-812-425-35-90 — Санкт-Петербург;
8-800-775-09-82Москва.
Лист проекта перепланировки: план нежилых помещений первого этажа до работ и экспликация с площадями
Лист проекта перепланировки нежилых помещений на первом этаже: план до работ с осями, размерами, лестницей и санузлами, справа экспликация с номерами и площадями помещений. С такого листа начинается любой проект под копицентр — без зафиксированного исходного состояния демонтажно-монтажный план собрать нельзя.

⚠️ Внимание: 432-ПП устанавливает, что на одно нежилое помещение приходится одна входная группа. При попытке зарегистрировать объект с двумя входными группами Росреестр выносит приостановку. Схема с одной основной группой и дополнительными входами работает, но защищать ее приходится в суде.

Что проверить в ЕГРН и ПЗЗ до начала проекта

Отправная точка — полная выписка ЕГРН об объекте недвижимости, с графической частью. Сокращенная выписка об основных характеристиках плана не содержит, и разговор о планировке по ней не получится. Документы БТИ архив проясняют, но основанием для кадастрового учета они не служат: после 1 января 2013 года пути инвентаризации и Росреестра разошлись, БТИ ведет свои инвентарные дела и в ЕГРН их не передает.

Константин М, кадастровый инженер:
«Выписка для нас исходный документ. Собственник сидит в здании двадцать шесть лет, что-то там перестраивал, и искренне удивляется, что в ЕГРН другая планировка. Так он двадцать шесть лет назад последний раз сведения и передавал.»

Вторая проверка — строки «Назначение» и «Наименование». Их постоянно путают. В ЕГРН назначение бинарное: жилое или нежилое. Слова «Копицентр», «Полиграфия», «Цех оперативной печати» туда не помещаются в принципе. Они относятся к строке «Наименование», и вот с ней все сложнее: по 218-ФЗ сведения о наименовании вносятся на основании разрешения на ввод объекта в эксплуатацию, охранного обязательства или документов из фондов. Прямой процедуры «прийти и поменять название» в законе нет.

ℹ️ Полезно знать: смена наименования проходит через суд. Готовится раздел ТХ, в техплане заявляется новое наименование, Росреестр выносит приостановку, затем отказ, отказ обжалуется. Близкие смены вроде «Нежилое здание» в «АБК» проходят почти без работ на объекте, радикальные требуют фактического переоборудования под нормы нового функционала.

Третья проверка — земля под зданием. Вид разрешенного использования относится к земельному участку, для зданий классификатора ВРИ не существует. Если участок отведен под производственные объекты, а копицентр вписывается в бытовое обслуживание, помещение под печать в производственном здании конфликта обычно не создает: производство остается производством. Но когда речь заходит о надстройке этажа под склад бумаги или об увеличении пятна застройки, ПЗЗ выходят на первый план. Проверить зону, код ВРИ и предельные параметры проще всего на интерактивной карте Москомархитектуры — карта правил землепользования и застройки на портале Москомархитектуры показывает и территориальную зону, и ограничения по плотности, высоте и проценту застройки.

В московских регламентах у большинства участков стоит индекс Ф или ФР — фактическое использование. Он означает, что плотность, высоту и процент застройки менять нельзя: параметры зафиксированы по существующим объектам. Для копицентра это чаще всего не проблема, потому что вся работа идет внутри здания. Проблемой индекс становится ровно тогда, когда арендатор решает надстроить антресоль над складом и вылезает за габариты.

Цветной поэтажный план первого этажа с выделенными нежилыми помещениями свободного назначения и площадями
Цветной поэтажный план этажа: нежилые помещения свободного назначения выделены цветом, каждое обозначено литерой и площадью в квадратных метрах. Именно такие блоки чаще всего и берут под копицентр — планировка внутри блока свободная, но любое изменение конфигурации попадает в ЕГРН.

Сверьте площадь и кадастровый номер помещения по данным Росреестра

Получите выписку из ЕГРН и о кадастровой стоимости

Вид объекта недвижимости
Кадастровый номер
Местоположение
Кадастровая стоимость по состоянию на 05.09.2026
Дата утверждения кадастровой стоимостив Едином государственном реестре недвижимости сведения отсутствуют
Дата определения кадастровой стоимости
Дата внесения сведений о кадастровой стоимости в Единый государственный реестр недвижимости
Дата подачи заявления о пересмотре кадастровой стоимостиданные отсутствуют
Площадь объекта
Особые отметкиданные отсутствуют

This site is protected by reCAPTCHA and the Google Privacy Policy and Terms of Service apply.

Раздел ТХ: как копицентр описывают в проекте

Технологические решения — раздел, который отвечает на вопрос, как именно будет работать предприятие. Для копицентра он закрывает то, что архитектурный раздел показать не может: режим работы салона, количество сотрудников в смене, расчетную проходимость, расстановку печатного и постпечатного оборудования, маршруты сырья и готовой продукции.

Текстовая часть описывает график работы и численность персонала, экспликацию помещений с функциональным назначением каждого, технологический процесс от приема файла до выдачи тиража, условия хранения бумаги и расходников, порядок санитарной обработки помещений и оборудования, обращение с отходами обрезки и картриджами, охрану труда. Графическая часть — план расстановки технологического оборудования и спецификация с наименованием, моделью и количеством каждой единицы.

Константин М, инженер-проектировщик:
«Технологические решения диктуют планировку: размеры помещений, ширину коридоров, дверные проемы, нагрузки на перекрытия от тяжелого оборудования. И только на их основании инженеры понимают, где нужны точки подключения воды и канализации, какая мощность требуется и какие требования к вентиляции в разных зонах. Порядок разработки строгий: архитектурные решения, потом технологические, потом инженерные сети.»

В практике Смарт Вэй два упущения в ТХ повторяются от объекта к объекту, и инспекторы цепляются за них всегда. Первое — отсутствие отдельного шкафа для моющих и дезинфицирующих средств и уборочного инвентаря. Второе — неправильная организация хранения одежды персонала: нужны двухсекционные шкафы, отдельная секция под уличную одежду и отдельная под чистую рабочую форму, по количеству сотрудников. Для копицентра к этому добавляется место хранения тонера и растворителей, которое проектировщики регулярно забывают вынести из производственной зоны.

Раздел ТХ нужен не только под согласование перепланировки. Он же ложится в основу санитарно-эпидемиологической экспертизы, если салон работает с клиентским потоком и рассчитывает на заключение Роспотребнадзора.

Электрика и мощность под печатное оборудование

Цифровая печатная машина среднего формата, широкоформатный плоттер, ламинатор, резак, компрессор и сушка дают нагрузку, которую бытовая розеточная группа не держит. Проект ЭОМ начинается не с черчения линий, а с двух документов от заказчика: плана расстановки оборудования и перечня приборов с конкретными мощностями в киловаттах. Плюс данные о том, от какого ГРЩ запитано помещение и какая мощность на него выделена.

Дальше считается таблица электрических нагрузок. В нее заносится установленная мощность каждой группы, коэффициент спроса, косинус фи и тангенс фи, а на выходе получается расчетная мощность и расчетный ток. Простой пример из проекта: комната отдыха с чайником и СВЧ-печью, установленная мощность 4 кВт, расчетная после коэффициентов 3,2 кВт, расчетный ток 15,32 А. По этим цифрам подбирается сечение кабеля и номинал автомата. Ключевое ограничение: суммарная расчетная мощность не должна превышать выделенную.

💡 Лайфхак: закладывайте на каждое помещение свою розеточную группу. Тогда короткое замыкание в постпечатной зоне не гасит серверную стойку и кассовый узел в приемной, и салон продолжает принимать заказы, пока электрик разбирается с одной линией.

Позвоните — ответим на вопрос по вашему объекту: 8 (499) 322-05-14 — Москва, 8 (812) 425-35-90 — Санкт-Петербург, 8 (800) 775-09-82 — бесплатно по России.

По схеме щита картина стандартная: розеточные группы получают кабель ВВГнг(А)-LS сечением 3х2,5 и дифференциальные автоматы с током утечки 30 мА, линии освещения — кабель 3х1,5 и обычный автомат на 10 А. На вводе ставится противопожарное УЗО с током срабатывания 300 мА и прибор учета. Система заземления в нежилых объектах чаще всего TN-C-S. В зонах с мокрыми процессами — у мойки валов, раковины в производственной, санузла — розетки только влагозащищенные.

Отдельный запрет, который проектировщики выносят в пояснительную записку: штробить несущие стены под скрытую проводку нельзя. Для копицентра, где трасс много и они длинные, это означает открытую прокладку в гофре, лотках или кабель-каналах. Соединения жил — опрессовка, сварка, пайка или винтовые сжимы, скрутки не допускаются.

Пожарная часть: категория помещения и эвакуация

Копицентр хранит бумагу. Стеллаж рулонов и палеты листовой бумаги дают пожарную нагрузку, которую надзорные органы считают отдельно, поэтому склад и производственную зону категорируют по СП 12.13130.2009. Расчет определяет категорию по взрывопожарной и пожарной опасности, а от нее уже зависят требования к отделке, автоматике, площади помещения и путям эвакуации.

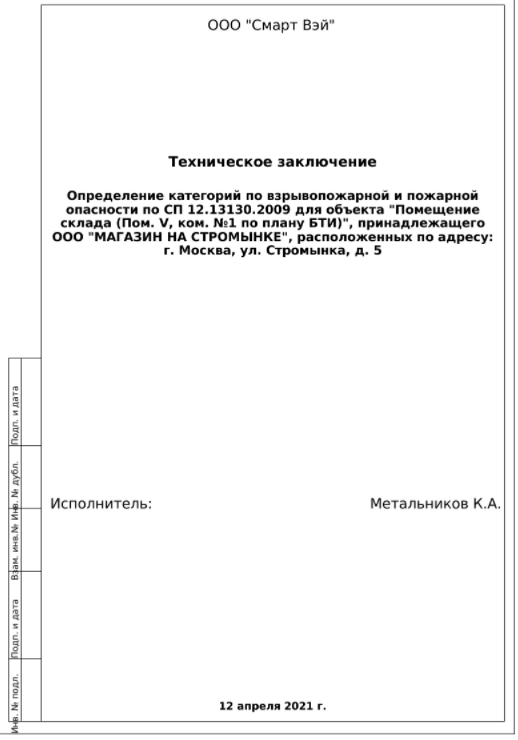

Титульный лист технического заключения по определению категорий помещения по взрывопожарной и пожарной опасности
Титульный лист технического заключения о категорировании складского помещения по СП 12.13130.2009. Для копицентра такое заключение готовится на зону хранения бумаги и расходных материалов — без категории пожарный раздел проекта собрать не получится.

Второй пожарный вопрос — эвакуация. Копицентр в глубине этажа с одним выходом через общий коридор проходит по нормам далеко не всегда, особенно если планировкой отрезали часть коридора под производство. Когда выход нужен второй, а 432-ПП ограничивает количество входных групп, в состав документации включается расчет пожарных рисков.

Константин М, специалист по пожарной безопасности:
«Расчет рисков технически доказывает необходимость дополнительных выходов: они требуются для безопасной и своевременной эвакуации людей. Это весомый аргумент и для согласующих органов, и для суда — мы закладываем такой расчет в смету сразу, когда видим на плане второй выход.»

Противопожарные мероприятия попадают в отдельный подраздел пояснительной записки проекта: светоуказатели «Выход» над эвакуационными выходами, требования к отделке путей эвакуации, действия по недопущению критических ситуаций во время работ.

Состав проекта перепланировки нежилого здания под копицентр

Проект собирается по ПП РФ N 87 и московскому 432-ПП, а форма техплана — по приказу Росреестра П/0082. Состоит из текстовой и графической частей со сквозной нумерацией страниц.

Текстовая часть открывается двумя титульными листами и содержанием, дальше идет справка главного инженера проекта с габаритами здания, отметкой о наличии или отсутствии реконструкции и обоснованием, почему объект не требует согласования с Москомархитектурой по 94-ПП. Затем общая пояснительная записка из семи подразделов: основания для разработки, нормативная база, краткая характеристика здания с конструктивной схемой и материалами, архитектурно-планировочное решение с площадями до и после, инженерное оборудование, противопожарные мероприятия, указания к производству работ. В последнем прописываются отключение сетей на время работ, мероприятия по технике безопасности, защита перекрытий и требование о допуске СРО у подрядчика.

Графическая часть — три обязательных чертежа. План до перепланировки по данным ЕГРН с экспликацией. Демонтажно-монтажный план, где зеленым показано то, что сносится, красным то, что возводится. План после перепланировки с пересчитанными площадями. При сложных узлах добавляются детали: пирог пола в мокрой зоне, крепление кирпичной перегородки к перекрытию. Обязательное приложение — действующая выписка СРО проектировщика.

Для Росреестра, если несущие конструкции не затрагиваются, ключевым остается раздел АР. Инженерные разделы регистратора не интересуют, но без них копицентр физически не запустится, поэтому ВК, ОВ и ЭОМ разрабатываются параллельно — для строителей и для надзорных органов.

Как согласовать перепланировку под копицентр: пошаговая инструкция

  1. Шаг 1. Закажите полную выписку ЕГРН об объекте недвижимости с графикой и сверьте план из выписки с фактической планировкой помещения.
  2. Шаг 2. Проверьте территориальную зону и ВРИ участка по карте ПЗЗ, а строки «Назначение» и «Наименование» — по выписке. Решите, нужна ли смена наименования.
  3. Шаг 3. Согласуйте с технологом расстановку печатного и постпечатного оборудования, перечень приборов с мощностями и точки водоразбора. Это исходные данные для ТХ и инженерных разделов.
  4. Шаг 4. Организуйте выезд инженера на обмеры. Работать по чужим или устаревшим обмерам нельзя: расхождение всплывет уже на регистрации.
  5. Шаг 5. Закажите проект перепланировки с разделом АР, техническое заключение о состоянии несущих конструкций, при необходимости разделы КР, ТХ, ВК, ЭОМ и расчет категорий.
  6. Шаг 6. Выполните работы строго по проекту, зафиксируйте скрытые работы актами и подготовьте технический план по итогам.
  7. Шаг 7. Подайте техплан на кадастровый учет изменений, отработайте приостановки, получите новую выписку ЕГРН с актуальной планировкой.

Технический план и регистрация изменений в ЕГРН

Технический план готовит аттестованный кадастровый инженер, форма унифицирована приказом П/0082, и вольности в ней недопустимы. Клиенты периодически просят дописать пару строк «чтобы понятнее» — любое отклонение от формы дает приостановку. В Росреестр уходит не PDF, а ZIP-архив с XML-файлом и файлами электронных подписей. PDF собственник получает только для ознакомления.

Дальше начинается московская специфика. По 218-ФЗ регламент один на всю страну, но применяют его в регионах по-разному. В Санкт-Петербурге приостановка почти всегда означает ошибку в документах. В Москве приостановка — штатный этап работы, к которому мы готовимся заранее.

Константин М, судебный эксперт:
«Мы готовим судебные технические планы: каждый документ с самого начала собирается с учетом возможного процесса. Все придирки регистратора предусматриваются заранее, чтобы юрист пришел в заседание и показал — вот документ, в нем учтено все, что требует закон, и даже больше.»

📌 Факт: при разделе объекта госпошлина составляет 66 000 руб. за постановку на учет каждого нового помещения, регистрация договора аренды — 44 000 руб. Пошлина платится за рассмотрение заявления: после отказа при повторной подаче ее платят заново, при отзыве заявления возвращают половину. Полностью деньги возвращаются только при выигранном суде.


На этапе, когда приостановка пришла второй раз подряд с формулировкой про условные обозначения, самостоятельная переписка с регистратором обычно перестает работать. Мы ведем такие объекты силами инженеров и юротдела одновременно: инженер правит техплан, юрист параллельно готовит позицию на случай отказа. Если по вашему копицентру уже есть приостановка или планировка выполнена без проекта, разберем документы и скажем, чем это закрывается.

Получить разбор документов по копицентру


Сколько стоит ошибка при согласовании копицентра

Прямые убытки редко ограничиваются переделкой документа. Салон, который открылся по несогласованной планировке, получает при первой же проверке предписание вернуть помещение в состояние по ЕГРН — это демонтаж перегородок в работающем производстве и простой на несколько недель. Если планировку меняли с проемом в несущей стене без раздела КР, к предписанию добавляется требование восстановить конструкцию.

Второй сценарий дороже. Собственник обнаруживает признаки реконструкции уже на этапе подготовки техплана, после аванса. Иногда дешевле демонтировать самовольную пристройку за 30 тысяч рублей, чем узаконивать ее за 3 миллиона через суд. Решение принимается до подачи документов: поданные не те документы засвечивают объект и запускают проверку.

Третий сценарий — потерянное время. Судебная процедура по нежилым объектам в Москве занимает от 6 до 12 месяцев в зависимости от того, подаст ли Росреестр апелляцию. Собственник, который полтора года искал быстрое решение у трех подрядчиков подряд, теряет больше, чем тот, кто зашел в суд сразу.

Образцы документов для согласования перепланировки нежилого помещения

Документ Скачать
Образец заявления о согласовании перепланировки нежилого помещения Скачать
Образец проекта перепланировки нежилого помещения Скачать
Образец технического заключения о допустимости и безопасности работ Скачать
Технический план помещения после перепланировки Скачать
Раздел ВК в проекте перепланировки Скачать
ТЗ на категорирование помещений по взрывопожарной опасности Скачать
ТЗ на расчет индивидуального пожарного риска Скачать
Акт о завершенной перепланировке Скачать
Заявление о внесении изменений в ЕГРН Скачать
Договор аренды части нежилого помещения Скачать

Копицентр в аренде: что может арендатор в бизнес-центре

Большая часть печатных салонов сидит на арендованных площадях, и там расклад другой. Собственнику бизнес-центра невыгодно ставить каждое помещение на отдельный кадастровый учет: схема с частями здания позволяет ему гибко перекраивать площади под арендаторов, не проходя раздел и объединение. Часто все здание еще и в залоге у банка, а постановка отдельных помещений на учет требует снятия с учета здания целиком.

Практический вывод для арендатора: сначала запросите у арендодателя технический план на контур арендуемой части и сверьте его с выпиской. Границы части должны быть отражены в графике корректно. Регистратор заводит XML в свою систему, и если границы соседней аренды наложатся на ваши, откажут тому, кто подался вторым. Уже зарегистрированный контур защищает арендатора.

Дальше арендатор своими силами узаконивает внутренние перегородки. Готовится раздел АР по зонированию салона, техническое заключение о безопасности работ, техплан — и в ЕГРН вносится учет изменений объекта. После этого планировка в выписке совпадает с фактической, и надзорные органы, которые придут проверять пожарную безопасность, сверяют планы без вопросов.

Позвоните — ответим на вопрос по вашему объекту: 8 (499) 322-05-14 — Москва, 8 (812) 425-35-90 — Санкт-Петербург, 8 (800) 775-09-82 — бесплатно по России.

Ситуацию отягощает только антресоль. Копицентры любят надстраивать площадку под склад бумаги над производственной зоной. Как перепланировка антресоль проходит, если ее площадь не превышает 40 процентов площади помещения, где она возводится, но московский Росреестр такие объекты сам не регистрирует — только через обжалование отказа в арбитраже, а это от 6 до 12 месяцев. Арендатору с горизонтом планирования в полгода антресоль почти всегда невыгодна: улучшение достается собственнику здания, а срок срывается.

Когда согласование не нужно

Не каждый переезд копицентра тянет за собой проект. Если салон заезжает в готовую планировку и расставляет оборудование по существующим помещениям, ничего не демонтируя и не возводя, — работ, попадающих в поэтажный план, нет, и согласовывать нечего. Мобильные стеллажи, стойки, витрины и мебель на плане не отображаются.

Аналогично при выделении части помещения под аренду: обозначить границы можно без возведения перегородок, контур фиксируется в техплане на часть здания. И третий случай — косметика. Замена отделки, покрытий пола, светильников и дверных полотен в существующих проемах перепланировкой не считается. Проект понадобится ровно тогда, когда меняется конфигурация: перегородки, проемы, мокрые точки, входы.

Стоимость проекта и согласования перепланировки под копицентр

Цена складывается из площади помещения, типа здания, количества инженерных разделов и того, затрагиваются ли несущие конструкции. Ниже — позиции, которые обычно входят в смету по печатному салону в отдельно стоящем нежилом здании.

Услуга Стоимость Сроки
Обмерные работы от 50 000 ₽ (от 30 ₽/м2) от 1 дня
Проект перепланировки (нежилое здание) от 350 000 ₽ от 5 дней
Раздел ТХ (технологические решения) от 150 000 ₽ по запросу
Техническое заключение о состоянии несущих конструкций от 250 000 ₽ от 7 дней
Расчет категорий помещений и зданий по пожароопасности от 90 000 ₽ от 1 дня
Технический план после перепланировки от 250 000 ₽ от 3 дней
Согласование перепланировки в нежилом здании (комплекс) от 300 000 ₽ от 2 месяцев

Комплексная позиция закрывает полный цикл: проект, техническое заключение, техплан, согласование и регистрацию. Отдельные строки берут, когда часть работ уже выполнена другим подрядчиком или когда нужен только один раздел. Итоговая сумма зависит от площади салона, этажности здания и набора инженерных разделов — полный прайс по согласованию перепланировки помогает сориентироваться точнее.

Сроки и бюджет проверяются по результату, а не по обещаниям на старте — отзывы собственников и арендаторов коммерческих помещений показывают, как проходят такие проекты на практике.

Выводы

Печатный салон в нежилом здании упирается не в перегородки, а в три вещи: соответствие фактической планировки данным ЕГРН, выделенную электрическую мощность под оборудование и пожарную категорию зоны хранения бумаги. Проект собирается из архитектурного раздела, технологических решений и инженерных разделов, а заканчивается все техпланом и учетом изменений в Росреестре. Работы, которые меняют внешний контур здания, из перепланировки выпадают и требуют другой процедуры.

Смарт Вэй ведет такие объекты полным циклом — от обмеров и раздела ТХ до новой выписки ЕГРН, включая работу с приостановками и судебное обжалование отказов. По конкретному помещению под копицентр можно оставить заявку, инженер разберет выписку и скажет, какой набор разделов закроет задачу.

Часто задаваемые вопросы

Нужно ли получать санитарно-эпидемиологическое заключение на копицентр?

Заключение Роспотребнадзора требуется не всем салонам, но раздел ТХ служит основой для санитарно-эпидемиологической экспертизы, если вы на него заходите. В разделе описываются режим работы, численность персонала, санитарная обработка помещений и оборудования, хранение спецодежды и уборочного инвентаря, обращение с отходами. Готовить его отдельно после проекта дороже, чем сразу заложить в комплект.

Можно ли поставить в выписке ЕГРН наименование «Копицентр»?

Технически строка «Наименование» такое значение допускает, но Росреестр по заявлению собственника ее не меняет: по 218-ФЗ сведения вносятся на основании разрешения на ввод объекта в эксплуатацию. Рабочий путь — раздел ТХ, техплан с заявленным наименованием, приостановка, отказ и обжалование отказа в суде. Близкие по смыслу изменения проходят проще радикальных.

Что делать, если на поэтажном плане БТИ стоят красные линии?

Красные линии означают, что техник БТИ зафиксировал расхождение с предыдущим планом из архива. Иногда это реальная несогласованная перепланировка предыдущего арендатора, иногда ошибка техника десятилетней давности. До запуска работ под копицентр расхождения надо снять: узаконить выполненные изменения техническим заключением о выполненной перепланировке и техпланом либо привести помещение к плану.

Кто отвечает за несогласованную перепланировку — собственник здания или арендатор?

Предписание надзорного органа приходит на объект, и разбираться с ним придется собственнику, но договором аренды ответственность и расходы обычно перекладываются на арендатора, который выполнял работы. Поэтому арендодатели требуют письменное согласие на перепланировку и копию проекта. Регистрирует изменения в ЕГРН тот, у кого есть право на объект или доверенность от него.

Сколько занимает регистрация изменений после перепланировки в Москве?

Регламентный срок кадастрового учета изменений короткий, но по московским нежилым объектам первичная подача почти всегда получает приостановку. Реалистичный горизонт — от нескольких недель при штатной отработке замечаний до 6-12 месяцев, если дело уходит в арбитраж. Срок в суде зависит от того, подаст ли Росреестр апелляцию на решение первой инстанции.

Нужен ли проект, если копицентр занимает часть большого зала без перегородок?

Если конфигурация помещений не меняется и все оборудование стоит в существующих границах, проект перепланировки не нужен. Границы арендуемой части при этом фиксируются техническим планом на часть здания, без возведения стен. Проект понадобится, как только появятся перегородки, новые проемы или перенос сантехники.

Обязательно ли делать раздел КР при заносе печатной машины через несущую стену?

Да. Проем в несущей стене меняет работу конструкции, поэтому к проекту добавляется раздел конструктивных решений с расчетом усиления проема. Без него техническое заключение о безопасности работ не подпишут, а на регистрации изменение несущих конструкций читается как признак реконструкции.


Копицентр открывается в срок, когда проект, инженерные разделы и техплан идут одним пакетом, а не собираются по кускам у разных подрядчиков. Мы работаем с нежилыми объектами в Москве и Санкт-Петербурге с 2014 года: обмеры, архитектурный раздел, технологические решения, ВК, ЭОМ, категорирование по пожарной опасности, техплан и сопровождение кадастрового учета до новой выписки ЕГРН.

Инженеры и юротдел ведут объект параллельно, поэтому приостановки Росреестра отрабатываются без пауз, а при отказе позиция для арбитража уже готова. Пришлите выписку ЕГРН и эскиз расстановки оборудования — вернем состав разделов и смету по вашему помещению.

Рассчитать согласование перепланировки под копицентр

Была ли эта статья полезной?

Нажмите на звезду для оценки!

Среднее 0 / 5. Проголосовало: 0

Пока ни одного голоса! Станьте первым, кто оценит эту статью.

Нам очень жаль, что эта статья была для вас бесполезной!

Давайте улучшим этот материал!

Подскажите, как мы можем улучшить этот материал?

Прокрутить вверх
