Организация строительно-монтажных работ при реконструкции нежилого здания начинается не с прораба на площадке, а с разрешения на строительство и проекта, прошедшего экспертизу. Здесь разберём, в какой последовательности идут работы, кто их выполняет и контролирует, какие документы фиксируют каждый этап, и что происходит, когда реконструкцию начинают без разрешения. Тема входит в большой блок про узаконивание реконструкции нежилого здания, где описан весь путь от обследования до выписки ЕГРН.
Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.
Что считается реконструкцией нежилого здания и когда нужно разрешение на строительство
Реконструкция меняет параметры здания: высоту, этажность, площадь, объём, заменяет или восстанавливает несущие конструкции. Надстроили этаж, пристроили блок, посадили антресоль на новые стойки, вырезали проём в несущей стене, перенесли венткороб, заменили перекрытие — это реконструкция. И почти всегда она требует разрешения на строительство. Колонны, перекрытия, надстройки, венткороба — вот это всё наталкивает на реконструкцию. Если ничего из этого нет, а вы двигаете ненесущие перегородки и ставите новые двери — это перепланировка, и порядок там совсем другой.
Граница важна, потому что от неё зависит весь объём работ. Замена старой кровли на новую, даже более качественную, без изменения высоты и конфигурации крыши — капитальный ремонт, а не реконструкция. На капремонт разрешение на строительство не нужно. А вот любое изменение габаритов или вмешательство в несущий каркас уже переводит объект в категорию, где без разрешения работать нельзя.
Процедура согласования реконструкции и перепланировки совершенно разная. Для реконструкции требуется получить предварительное разрешение на строительство, и выдаётся оно на основании проектной документации, прошедшей экспертизу. Полный цикл — проект, экспертиза, разрешение, стройка, ввод — обычно растягивается на срок от 3 до 5 лет. Это длительный организационный проект, а не разовая услуга.
📌 Факт: Расхождение площади по проекту и по факту не должно превышать 5%, причём допускается отклонение только в большую сторону. Когда построено меньше заявленного, Госстройнадзор усматривает в этом некорректность смет, и это становится поводом для замечаний.

Подготовка к реконструкции: что должно быть готово до начала СМР
Главная ошибка — выйти на площадку раньше, чем собран разрешительный комплект. До первого удара по стене у собственника на руках должны быть проект и действующее разрешение на строительство. Иначе работы автоматически становятся самовольными со всеми последствиями.
Перед проектированием в обязательном порядке проводятся инженерные изыскания — на основании отчёта об обследовании проектная компания выполняет проект реконструкции. Объём проектной документации тут существенный: она содержит все разделы и изготавливается организацией с допуском СРО. Это не один лист архитектурных решений, как при перепланировке, а полный комплект — АР, КР, разделы по инженерным сетям, пожарной безопасности, ПОС, при необходимости раздел технологии. Здания площадью свыше полутора тысяч квадратных метров проходят государственную или негосударственную экспертизу проектной документации; для небольших объектов, согласно Градостроительному кодексу, экспертиза не требуется.
Перед стартом стоит пройти короткую диагностику. Прежде чем заказывать проект и выходить на стройку, проверьте:
- В чьей собственности земельный участок и что написано в договоре, если земля в аренде — многие договоры долгосрочной аренды с городом разрешают только эксплуатацию существующего объекта и прямо запрещают реконструкцию.
- Совпадает ли вид разрешённого использования участка с назначением здания после реконструкции.
- Нет ли пересечения пятна застройки с границами земельного участка по сведениям ЕГРН.
- Соответствует ли фактическая планировка тому, что значится в ЕГРН и БТИ.
- Есть ли проектная организация с допуском СРО и подрядчик, который тоже состоит в СРО.
В практике Смарт Вэй именно земельный вопрос отсеивает часть обращений ещё на старте. Если земля в аренде и в договоре стоит запрет на реконструкцию, стратегия меняется кардинально, и это нужно понимать до того, как потрачены деньги на проект.
Константин М, кадастровый инженер:
«Если есть разлёт в планировках и площадях, мы выезжаем, обмеряем, вычерчиваем и передаём листы заказчику. В Петербурге застройщики умудряются вставлять эти чертежи в проект как исполнительные — без повторной экспертизы. При подаче в Стройнадзор проблем не возникает. Но любые изменения самой планировки, новые перегородки или проёмы — это уже риск залететь на реконструкцию.»
💡 Лайфхак: Запросите скан разрешения на строительство и посмотрите срок действия на обороте. Просроченное разрешение — самая частая причина, по которой готовый объект не удаётся ввести в эксплуатацию. Продлевать срок собственник идёт в Стройнадзор сам, и мгновенно это не делается.
Кто выполняет и контролирует строительно-монтажные работы
В реконструкции задействовано несколько ролей, и путать их нельзя. Застройщик (или технический заказчик) организует процесс и отвечает за объект в целом. Подрядчик выполняет СМР — и он обязан состоять в саморегулируемой организации, если стоимость работ по договору превышает установленный порог. Проектировщик ведёт авторский надзор. Отдельно работает служба строительного контроля.
Монтировать необходимо исключительно по проекту. Это вечная борьба проектного дела и монтажников: у монтажников опыт, и они знают, как сделать быстрее. У проектировщиков нормативка, и они знают, как надо. Если на площадке хотят что-то изменить — это согласуется с проектной организацией, вносятся правки, проверяется допустимость, и только потом меняется на объекте. Самодеятельность на стройке оборачивается тем, что отвечать за смонтированное будут не те, кто его смонтировал.
Огромный перечень государственных органов задействован в реконструкции: от региональных правительств до Роспотребнадзора, который проверяет соответствие санитарным нормам, и Госстройнадзора, который контролирует процедуру и принимает объект. Это принципиально отличает реконструкцию от перепланировки нежилого здания, где сегодня согласовательной процедуры для собственника, по сути, нет вообще.

Этапы строительно-монтажных работ при реконструкции
Последовательность работ задаёт проект организации строительства — раздел ПОС. Именно он определяет очерёдность и продолжительность этапов, устанавливает контрольные точки, рассчитывает потребность в технике и трудовых ресурсах. На основании ПОС подрядчик разрабатывает проект производства работ (ППР) — уже рабочий документ для площадки. ПОС отвечает на вопрос «что и в какой очерёдности», ППР — на вопрос «как именно и какими средствами».
Работы делятся на три крупных блока. Подготовительный этап — ограждение площадки, демонтаж того, что подлежит замене, организация геодезического и лабораторного контроля, временные сети и бытовки. Основной этап — собственно реконструкция: усиление и замена несущих конструкций, надстройки, пристройки, монтаж инженерных систем, изменение фасада, если он затрагивается. Завершающий этап — пусконаладка, благоустройство территории, подготовка к вводу.
Раздел КР здесь играет ключевую роль, потому что весь он построен на расчётах. Когда в несущей стене делают проём, элемент ослабляется, и его нужно вернуть в прежнюю несущую способность — устанавливают металлическую раму, сверху наваривают перемычку, которая распределяет нагрузку и не даёт стене провалиться. Когда ставят антресоль, в КР закладывают балки, стойки, узлы соединений и спецификацию металла — чтобы понимать, сколько и какого швеллера заказывать. Антресоль под три столика в кафе и антресоль под промышленное оборудование весом в несколько тонн — это разные конструкции, и металл подбирается под фактическую нагрузку.
Константин М, инженер-проектировщик:
«Раздел КР по сути — это рабочая документация, по которой потом будут собирать. Это как конструктор: мы предоставляем схему, расчёты на прогиб и растяжение, спецификацию. Если выбранная балка по расчёту не проходит, берём более широкий швеллер или меняем шаг, либо ставим дополнительные стойки. Узлов обычно много — где сварные, где болтовые соединения, как это собрать на месте.»
Как организовать СМР при реконструкции: пошаговая инструкция
Показать пошаговую инструкцию
- Шаг 1. Проверьте статус земли и ВРИ участка, закажите инженерные изыскания и обследование несущих конструкций.
- Шаг 2. Закажите проект реконструкции со всеми разделами в организации с допуском СРО, при площади свыше 1500 кв.м пройдите экспертизу проектной документации.
- Шаг 3. Получите разрешение на строительство в региональном Госстройнадзоре — до начала любых работ.
- Шаг 4. Заключите договор с подрядчиком, состоящим в СРО, организуйте строительный контроль и авторский надзор, разработайте ППР на основании ПОС.
- Шаг 5. Выполните работы строго по проекту, ведите общий и специальные журналы работ, оформляйте акты на скрытые работы и собирайте исполнительную документацию.
- Шаг 6. Закажите технический план у кадастрового инженера, подайте его в Госстройнадзор и получите разрешение на ввод объекта в эксплуатацию.
Строительный контроль и авторский надзор: как фиксируют ход работ
Строительный контроль проводится в процессе реконструкции для проверки соответствия выполняемых работ проектной и рабочей документации, техническим регламентам и результатам изысканий. Это требование статьи 53 Градостроительного кодекса РФ. Заключение договора с техническим заказчиком не снимает с застройщика ответственности за надлежащий строительный контроль.
Контроль идёт в несколько слоёв. Входной контроль проверяет рабочую документацию, ППР, поступающие материалы и оборудование на соответствие проекту. Операционный контроль сопровождает выполнение работ. Отдельно фиксируются скрытые работы — то, что после следующего этапа уже не увидеть: арматура перед заливкой бетона, узлы усиления перед обшивкой. На каждую такую работу составляется акт освидетельствования, иначе при вводе доказать, что внутри конструкции всё сделано правильно, будет нечем.
Авторский надзор — это контроль со стороны проектировщика. Он проверяет, что СМР идут по проектным решениям, вносит записи в журнал авторского надзора и информирует заказчика об отступлениях. Порядок ведения авторского надзора установлен сводом правил СП 246.1325800.2016. На опасных производственных объектах авторский надзор обязателен в силу закона о промышленной безопасности.
Параллельно ведётся вся исполнительная документация — общий журнал работ, специальные журналы, исполнительные схемы, сертификаты и паспорта на материалы. За 15 лет работы Смарт Вэй мы видим одну и ту же картину: чем аккуратнее велись журналы и акты скрытых работ во время стройки, тем спокойнее проходит ввод. Когда исполнительной документации нет, безопасность конструкций потом приходится доказывать обследованием постфактум, а это лишние деньги и время.
Самый рискованный момент реконструкции — вмешательство в несущий каркас: проёмы в несущих стенах, замена перекрытий, надстройки и антресоли под тяжёлое оборудование. Здесь ошибка в расчёте усиления стоит не переделки документа, а безопасности здания. Если на вашем объекте затрагиваются несущие конструкции, расчёт раздела КР и усиление лучше доверить инженерам, которые делают это на потоке.
Образцы документов и технических заданий для реконструкции нежилого здания
Открыть список документов
| Документ | Скачать |
|---|---|
| Техническое задание на проектирование нежилого общественного здания | Скачать |
| ТЗ на проектирование торгового центра | Скачать |
| ТЗ на проектирование складов | Скачать |
| Техническое задание на проектирование офиса | Скачать |
| ТЗ на проектирование реконструкции фасадов | Скачать |
| Договор аренды нежилого помещения (образец) | Скачать |
| Договор аренды части нежилого помещения (образец) | Скачать |
| Образец проекта перепланировки (графика и состав) | Скачать |
| Образец паспорта фасада | Скачать |
| Образец инструкции по пожарной безопасности склада | Скачать |
Что будет, если реконструировать здание без разрешения
Реконструкция объекта капитального строительства без разрешения на строительство влечёт штраф. По статье 9.5 КоАП РФ для юридического лица это от 500 000 до 1 000 000 рублей, вплоть до приостановления деятельности на срок до 90 суток. Но штраф — не самое тяжёлое. Объект становится самовольной постройкой по статье 222 Гражданского кодекса, его нельзя нормально продать, заложить, ввести в эксплуатацию, а в худшем сценарии собственника обязывают привести здание в прежнее состояние.
Отдельная ловушка — вера в то, что на уже выполненные работы можно получить разрешение задним числом. Это невозможно. Процедура получения разрешения обязательно включает выезд инспектора, и ключевая цель проверки — убедиться, что работы ещё не начаты. Если инспектор видит выполненную реконструкцию, Госстройнадзор выносит гарантированный отказ.
Константин М, судебный эксперт:
«Получить разрешение на строительство на уже выполненные работы нельзя ни при каких условиях, никогда и никому. Самое неприятное: подавая заявление в Госстройнадзор по готовому объекту, собственник официально сообщает государству о наличии самовольной постройки. Это запускает проверку и штрафы. Суд потом спросит: а на что вам проект, если работы уже сделаны? Вам нужно не проектное решение на будущее, а заключение о безопасности того, что уже построено.»
⚠️ Внимание: Подача проекта в Госстройнадзор на уже выполненную реконструкцию — это не путь к легализации, а добровольное уведомление о самострое. Клиенты заказывают дорогой проект с экспертизой, получают отказ, а сверху — штраф до 500 000 рублей для юрлица. Деньги за такой проект потрачены впустую.
Сколько стоит ошибка при организации реконструкции
Цена неправильного старта складывается не из одной суммы. Разработка ненужного проекта на уже выполненные работы — это сотни тысяч рублей, которые не дадут результата. Штраф по КоАП — до миллиона для юрлица. Если объект продаётся, приостановка регистрации срывает сделку: следующий собственник получает здание с недостоверными сведениями в ЕГРН и сам потом приводит всё в порядок. А судебная легализация, к которой в итоге всё равно приходится прибегнуть, занимает месяцы. Складывая это, разница между «сделать сразу по закону» и «сэкономить на разрешении» обычно оказывается не в пользу экономии.
Когда разрешение на строительство не нужно
Не каждое вмешательство в здание — реконструкция. Разрешение на строительство не требуется, когда работы относятся к капитальному ремонту: замена кровли без изменения высоты и конфигурации, замена инженерных систем на аналогичные, ремонт фасада без изменения архитектурного облика, замена отделки. Перепланировка внутри нежилого здания без затрагивания несущих конструкций тоже идёт по другому, упрощённому порядку и регистрируется по проекту и техническому плану. Если ваши работы укладываются в эти рамки — дорогостоящая процедура с проектом, экспертизой и разрешением вам просто не нужна.

Когда реконструкцию можно узаконить только через суд

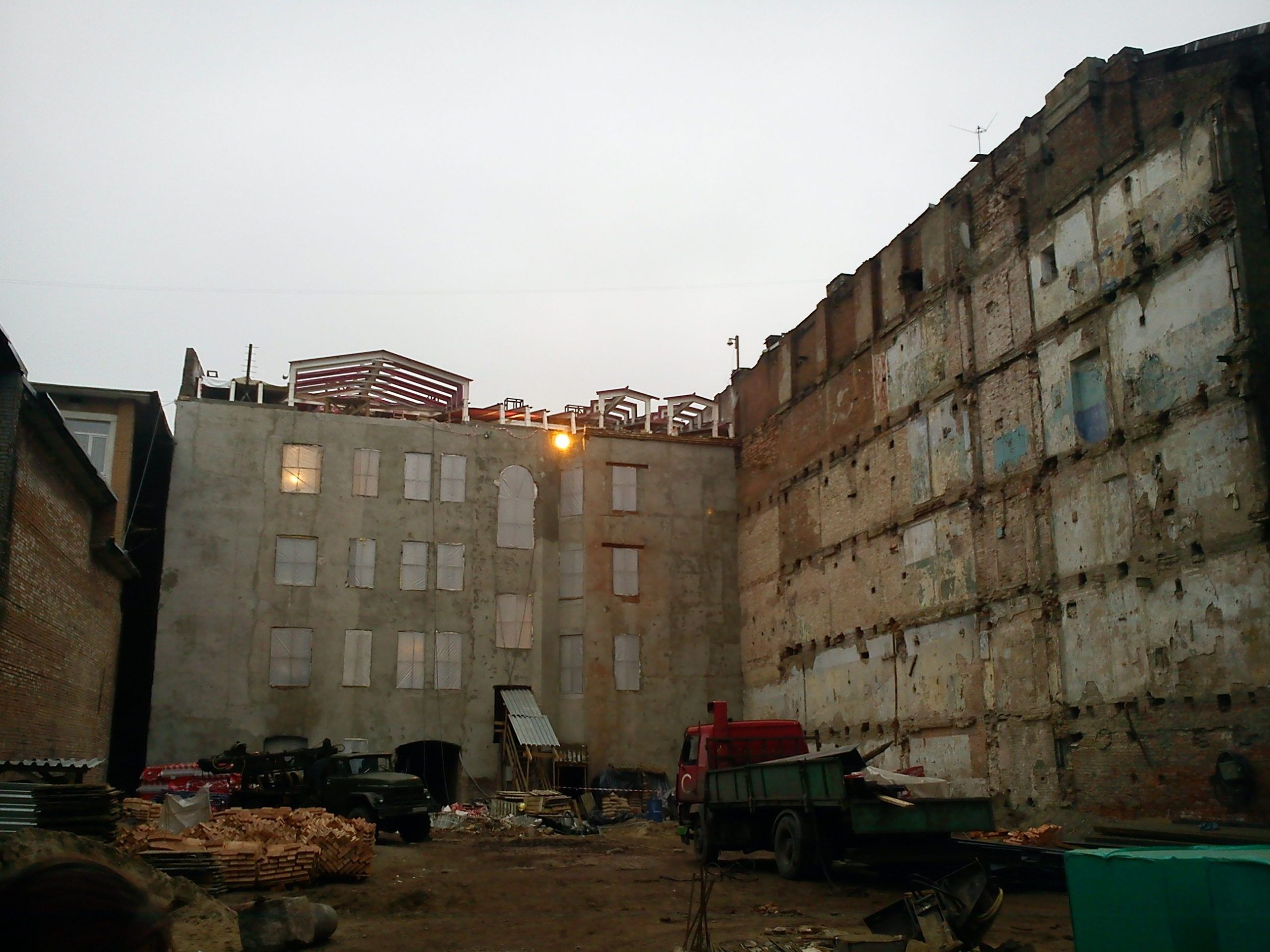

Если работы уже выполнены без разрешения, остаётся один рабочий механизм — легализация самовольной постройки через суд по статье 222 ГК РФ. Здесь нужно доказать три вещи: постройка безопасна и соответствует строительным, пожарным и санитарным нормам; она не нарушает права третьих лиц; собственник соблюдал досудебный порядок, то есть пытался узаконить объект административно и получил отказ.
Алгоритм отработан годами. Сначала выезд эксперта — и цель выезда не скрыть нарушения, а найти все несоответствия, чтобы играть на опережение. Затем устранение нарушений и сбор доказательной базы: обследование несущих конструкций сторонней лабораторией с пробами бетона, проекты по пожарной безопасности, расчёт пожарных рисков, раздел КР, проект изменения фасадов, заключение кадастрового инженера. После этого юристы готовят иск. Суд почти всегда назначает независимую судебную строительно-техническую экспертизу — её проводят уполномоченные организации при Минюсте. Судебная процедура в среднем занимает около 9 месяцев, но из-за экспертизы к концу 2025 года реальные сроки доходили до 12-14 месяцев.
Константин М, начальник технического отдела:
«Даже в качественно построенных зданиях всегда есть элементы, которые нужно исправить. По одному из объектов готовили проект сигнализации на недостающие комнаты и пристройку, считали категории по взрывопожарной опасности на новые помещения, а зауженные проёмы и длину путей эвакуации закрыли расчётом индивидуального пожарного риска. Задача — довести объект до состояния, когда эксплуатировать его безопасно, и собрать на каждое сомнение эксперта готовый контраргумент в виде расчёта.»
ℹ️ Полезно знать: При узаконивании реконструкции через суд вид разрешённого использования земли может не совпадать с назначением реконструированного здания — это позиция Верховного Суда РФ. Если у вас был склад, а стал магазин, и ВРИ участка «под склад», через суд это узаконить можно. При обычном согласовании — нет.
Аренда земли — тоже не приговор. Раньше суды отказывали, считая, что реконструкция нарушает права арендодателя. Сейчас практика скорректировалась в пользу собственников зданий, если объект безопасен и реконструкция не изменила конфигурацию здания снаружи. В практике Смарт Вэй легализация идёт и по участкам в долгосрочной аренде, и по участкам в собственности.
Ввод реконструированного здания в эксплуатацию
Ввод в эксплуатацию — финальный юридический этап, который подтверждает, что реконструкция завершена в соответствии с проектом и разрешением. Несколько лет назад порядок изменился на федеральном уровне. Раньше технический план готовили после получения разрешения на ввод. Сейчас технический план — неотъемлемая часть пакета документов для получения этого разрешения.
Когда работы завершены, кадастровый инженер выезжает на объект, делает обмеры, координирует здание на земельном участке, фиксирует фактические характеристики и готовит технический план. Этот техплан застройщик прикладывает к заявлению в Госстройнадзор. Госстройнадзор сверяет данные с проектом и разрешением на строительство и, если всё корректно, выдаёт разрешение на ввод. После этого Госстройнадзор сам, по каналам межведомственного взаимодействия, направляет техплан в Росреестр для постановки на кадастровый учёт. Проверить итоговые сведения по объекту можно на официальном сайте Росреестра.
Константин М, кадастровый инженер:
«Процедура единая для всех регионов — Москва, Петербург, Сочи, без разницы, она внесена в Градостроительный кодекс. И это упростило жизнь, особенно по московским объектам: регистраторы Росреестра вряд ли откажут Госстройнадзору, потому что проверку достоверности уже выполнил он. Если есть замечания, их снимают на стадии проверки перед выдачей разрешения на ввод.»
Здесь же всплывают пять типичных проблем, из-за которых готовый объект застревает на вводе: просроченное разрешение на строительство, неполный пакет проектов по всем разделам, несоответствие фактической планировки проектной, расхождение площадей сверх допустимого и пересечение здания с границами земельного участка. Первые две проверяются заранее, по документам. Остальные три выявляются только после выезда и обмеров. Мы закладываем время на эту проверку до подачи — дешевле потратить пару дней на сверку, чем получить приостановку и встать на месяц.

Сценарии реконструкции: что критично, а что вторично
Объём организации СМР сильно зависит от параметров объекта. Один и тот же подход к зданию на 200 квадратов и к комплексу на 5000 квадратов не работает.
| Сценарий | Что критично | Что вторично |
|---|---|---|
| Здание до 1500 кв.м, земля в собственности | Проект и разрешение до начала работ, экспертиза не нужна | Многоступенчатое согласование с госорганами |
| Здание свыше 1500 кв.м | Экспертиза проектной документации, полный комплект разделов, ПОС | Скорость — срок объективно длительный |
| Реконструкция уже выполнена | Собственность на землю, заключение о безопасности, судебная стратегия | Попытка получить разрешение задним числом |
| Затронут несущий каркас | Раздел КР, расчёт усиления, акты на скрытые работы | Изменение фасада, если облик не меняется |
Стоимость согласования и узаконивания реконструкции в 2026 году
Итоговая сумма зависит от площади здания, его типа, стадии проекта и объёма работ. Ниже — ориентиры по основным позициям, связанным с реконструкцией нежилого здания и её последующим узакониванием.
| Услуга | Стоимость |
|---|---|
| Согласование выполненной реконструкции под ключ | от 1 000 000 руб. |
| Разработка АГР/АГО | от 500 000 руб. |
| Техническое заключение о допустимости и безопасности работ | от 350 000 руб. |
| Заключение о пожарной безопасности реконструированного объекта | от 350 000 руб. |
| Расчёт и оценка пожарных рисков | от 590 000 руб. |
| Сопровождение реконструкции в суде / оспаривание актов госорганов | от 950 000 руб. |
| Технические планы и регистрация изменений в ЕГРН/БТИ | от 300 000 руб. |
Проекты всех разделов считаются индивидуально — стоимость зависит от стадии проекта, конкретного раздела и площади. Точную смету по вашему объекту удобнее собрать после первичного анализа, а сориентироваться по позициям поможет полный прайс на согласование реконструкции.
Мы реализовали более 7000 проектов в коммерческой недвижимости Москвы, Петербурга и других городов — подборка завершённых кейсов показывает типичные объекты, сроки и решения по реконструкции и легализации.
Результат работы оценивают сами собственники и застройщики — отзывы клиентов Смарт Вэй отражают, как проходят согласование и ввод на реальных объектах.
Выводы
Грамотная организация строительно-монтажных работ при реконструкции — это последовательность, где разрешение и проект идут до площадки, а на стройке всё фиксируется журналами, актами скрытых работ и авторским надзором. Тогда ввод в эксплуатацию проходит предсказуемо, а сведения попадают в ЕГРН без приостановок. Если же реконструкция уже выполнена без разрешения, прямой путь только один — доказать безопасность объекта и узаконить его через суд по статье 222 ГК РФ.
В компании Смарт Вэй мы ведём такие проекты с 2014 года — от обследования и расчёта усиления конструкций до технического плана и судебного сопровождения. Если нужен разбор конкретного здания, можно оставить заявку — инженер свяжется и предложит стратегию под вашу ситуацию.
Реконструкция нежилого здания — это длительный проект, где техническая и юридическая части идут параллельно: обследование, проект со всеми разделами, расчёт усиления, пожарная безопасность, строительный контроль и ввод в эксплуатацию. Смарт Вэй работает на этом стыке с 2013 года: более 7000 реализованных проектов, собственные методики согласований и судебного сопровождения, специалисты по проектированию, кадастру и пожарной безопасности в одной команде.
Мы начинаем с анализа объекта — смотрим статус земли, фактическое состояние, риски при вводе — и предлагаем рабочую стратегию: либо организация СМР по закону с получением разрешения, либо легализация уже выполненной реконструкции через суд.
