Изменение площади застройки в разрешении на строительство

Изменение площади застройки в разрешении на строительство отдельной процедурой не оформляется: переписать этот показатель в уже выданном документе закон не позволяет. Если фактический контур здания разошелся с проектом, застройщик вносит изменения в проектную документацию, подтверждает их по правилам статьи 49 Градостроительного кодекса и получает новое разрешение на строительство взамен ранее выданного, причем до окончания работ. Разберем, чем площадь застройки отличается от площади объекта, почему допуск в 5 процентов на нее не распространяется и что именно сверяет Госстройнадзор при выдаче разрешения на ввод в эксплуатацию. Сценарная таблица по стадиям, чек-лист проверки перед подачей, стоимость работ и ответы на частые вопросы — во второй половине статьи.

Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.

Содержание

Какие показатели зафиксированы в разрешении на строительство

Разрешение на строительство содержит таблицу показателей объекта: площадь земельного участка, площадь застройки, общая площадь, строительный объем с выделением подземной части, количество этажей, включая подземные, высота. Эти цифры переносятся из технико-экономических показателей проектной документации, прошедшей экспертизу. При выдаче разрешения на ввод объекта в эксплуатацию те же строки заполняются дважды: по проекту и фактически. Расхождение между колонками — это то, что инспектор Госстройнадзора видит в первую очередь.

Площадь застройки и площадь объекта — разные величины, и путаница между ними стоит проектировщику месяцев. Площадь застройки считается по внешнему обводу здания на уровне цоколя с учетом выступающих частей, то есть описывает пятно на земельном участке. Общая площадь складывается из площадей помещений внутри контура и именно она попадает в ЕГРН как характеристика объекта. Здание можно надстроить этажом, увеличив общую площадь на треть, и не сдвинуть площадь застройки ни на квадратный метр. И наоборот: вынос крыльца, устройство приямка или пристройка тамбура меняют площадь застройки, почти не влияя на общую.

Бланк разрешения на строительство с таблицей показателей объекта капитального строительства
Бланк разрешения на строительство: отметка о реконструкции и таблица показателей, по которым потом сверяют фактически построенный объект.

В практике Смарт Вэй мы сталкиваемся с этим почти на каждом объекте, который приходит к нам на технический план для ввода: заказчик говорит про расхождение площадей, а по документам расходятся два разных показателя одновременно, и пути их исправления не совпадают. Ниже сведено, где живет каждый параметр и чем он подтверждается на этапе ввода.

Нет времени читать статью? Позвоните нам!

В статье много нюансов, но ваша ситуация может требовать индивидуального подхода. Мы реализовали более 7000 проектов и знаем, как ускорить процессы согласования. Свяжитесь с нами для бесплатного анализа объекта:

8-499-322-05-14 — Москва;
8-812-425-35-90 — Санкт-Петербург;
8-800-775-09-82Москва.
Показатель Где зафиксирован Чем подтверждается при вводе
Площадь застройки Разрешение на строительство, раздел ПЗУ и пояснительная записка проекта, процент застройки в ГПЗУ Геодезическая съемка контура и координаты в техническом плане
Общая площадь объекта Разрешение на строительство, раздел АР, сведения ЕГРН после учета Обмеры помещений и поэтажные планы в техническом плане
Количество этажей, в том числе подземных Разрешение на строительство, разделы АР и КР Разрезы и описание объекта в техническом плане
Строительный объем Разрешение на строительство, технико-экономические показатели проекта Расчет по фактическим габаритам и высотам
Расположение объекта на участке Схема планировочной организации земельного участка, ГПЗУ, кадастровый номер участка в разрешении Координаты характерных точек контура, наложенные на границы участка по ЕГРН

Из таблицы следует практический вывод для проектировщика: площадь застройки — единственный из показателей, который проверяется не обмером, а координатами. Спор о ней нельзя закрыть уточненной экспликацией, он закрывается только съемкой и границами земельного участка.

Порог 5 процентов: на какую площадь он распространяется

Часть 6.2 статьи 55 Градостроительного кодекса разрешает расхождение: различие данных о площади объекта капитального строительства, указанной в техническом плане, не более чем на 5 процентов по отношению к данным проектной документации и разрешения на строительство не является основанием для отказа в выдаче разрешения на ввод. Норма работает при условии, что количество этажей, помещений и машино-мест в техническом плане совпало с проектом. Для линейных объектов аналогичный порог установлен по протяженности.

Площадь застройки в эту норму не входит. В тексте речь о площади объекта капитального строительства, а не о пятне на участке. Поэтому попытка закрыть расхождение по контуру ссылкой на пятипроцентный допуск в Госстройнадзоре не проходит: показатель другой, а условие о совпадении этажности и состава помещений к нему не применимо в принципе.

Факт: расхождение площади по проекту и по факту в пределах 5 процентов Госстройнадзор обычно пропускает, но отклонение в меньшую сторону вызывает больше вопросов, чем в большую: заявленный объем работ и сметы перестают сходиться с построенным.

Константин М, кадастровый инженер: «Это такое условное негласное правило, что у нас площадь по проекту и площадь по факту должны отличаться не более чем на 5%. При этом нужно еще понимать, что не в меньшую сторону, а в большую. Больше построили, чуть-чуть — ничего страшного. Меньше заявленного объема — это, конечно, минус.»

Важный нюанс из практики: факт всегда немного гуляет относительно проекта, и это не признак нарушения. При инвентаризации многоквартирного дома одинаковые квартиры, расположенные друг над другом с 1 по 26 этаж, разошлись по площади от 0,2 до 0,8 кв. м. Причина техническая: разная геометрия железобетонных изделий, разная толщина отделки и погрешность выставления стен на стройке. Для площади застройки такой разброс тоже нормален, но он должен оставаться разбросом, а не результатом другого проектного решения.

Пятно застройки и границы земельного участка

Кадастровый инженер выезжает на завершенный объект, снимает координаты каждого угла и поворотной точки внешнего контура, а затем накладывает съемку на границы земельного участка по сведениям ЕГРН. Если контур вышел за границу, разрешение на ввод в эксплуатацию еще можно попытаться получить, договорившись с Госстройнадзором, а вот кадастровый учет останавливается: в разрешении на строительство указан конкретный кадастровый номер участка, и сравнение координат занимает у регистратора считанные минуты.

Внимание: пересечение контура здания с границей соседнего участка в 3-5 см обычно списывается на погрешность съемки. Крупное пересечение решается только исправлением реестровой ошибки в межевании либо приобретением или арендой прирезка земли, а если земля частная — договоренностью с соседним собственником.

Константин М, начальник технического отдела: «Росреестр нам 100% отказывает в этом моменте, потому что в разрешении на строительство будет прописано, на каком земельном участке, с каким кадастровым номером происходит создание объекта недвижимости. Дальше сравнить координаты, которые мы заявляем в техническом плане, по сведениям ЕГРН — это дело двух минут со стороны Росреестра.»

Отдельный фактор, который проектировщики редко закладывают в график, — доступность спутникового сигнала. Наши геодезисты работают связкой GNSS-приемника и электронного тахеометра, и на съемку влияют плотная застройка, навесы и козырьки, металлоконструкции промзоны, а также отключения мобильного интернета при городских мероприятиях и введении особых режимов. Мы закладываем дополнительный день на геодезию по объектам в центре Москвы и на промышленных площадках, потому что выезд может закончиться безрезультатно.

Публичная кадастровая карта Росреестра с карточкой здания и границами участков
Границы участка и контур здания по данным ЕГРН можно посмотреть до выезда геодезиста: карточка объекта показывает площадь, этажность и дату ввода в эксплуатацию.

Сверьте сведения ЕГРН о своем объекте перед корректировкой проекта

Получите выписку из ЕГРН и о кадастровой стоимости

Вид объекта недвижимости
Кадастровый номер
Местоположение
Кадастровая стоимость по состоянию на 05.09.2026
Дата утверждения кадастровой стоимостив Едином государственном реестре недвижимости сведения отсутствуют
Дата определения кадастровой стоимости
Дата внесения сведений о кадастровой стоимости в Единый государственный реестр недвижимости
Дата подачи заявления о пересмотре кадастровой стоимостиданные отсутствуют
Площадь объекта
Особые отметкиданные отсутствуют

This site is protected by reCAPTCHA and the Google Privacy Policy and Terms of Service apply.

Что проверить до того, как заказывать корректировку проекта

Порядок проверки одинаков и для нового строительства, и для реконструкции. Каждый пункт закрывается документом, а не устным ответом заказчика.

  1. Срок действия разрешения на строительство. Он указан на обратной стороне документа, там же стоят отметки о продлении. С просроченным разрешением ввод невозможен, а продление — отдельная работа застройщика с Госстройнадзором.
  2. Комплектность проектной документации по всем разделам. Электроснабжение, водоснабжение, канализация, благоустройство, пожарная безопасность, технологические решения. Без них разрешения на ввод не будет, даже если технический план безупречен.
  3. Полнота раздела АР. Недостающие листы и пояснительные записки архитектурных решений напрямую отражаются на техническом плане и превращаются в замечания.
  4. Фактический контур против схемы планировочной организации участка. Сопоставление выполняется по координатам, а не по размерам с чертежа.
  5. Предельные параметры по ГПЗУ. Процент застройки, отступы от границ участка, линии градостроительного регулирования. Новая площадь застройки не должна выводить объект за эти значения.
  6. Отсутствие пересечений с границами участка и охранными зонами. Проверяется наложением съемки на кадастровые сведения.

Предельные параметры ГПЗУ: где увеличение пятна упирается в потолок

Площадь застройки связана с градостроительным планом земельного участка через процент застройки, а в московской практике — через коэффициент застройки, коэффициент плотности застройки и коэффициент интенсивности использования территории. Если после корректировки проекта расчетный процент застройки выходит за значение из ГПЗУ, экспертиза не подтвердит соответствие, а Госстройнадзор откажет в выдаче нового разрешения на строительство. Проверять это нужно до проектирования пристройки, а не после.

Разбор раздела ГПЗУ с предельными параметрами застройки и пересчетом в коэффициенты
Раздел ГПЗУ с предельными параметрами: этажность, процент застройки, отступы и суммарная поэтажная площадь, из которых считаются КЗ, КПЗ и КИТ.

Когда участок исчерпан, у застройщика остается два административных пути. Первый — получить разрешение на отклонение от предельных параметров разрешенного строительства. Второй — менять правила землепользования и застройки, что требует публичных слушаний и внесения изменений в постановление правительства города. Второй путь по срокам и ресурсам доступен только крупным участникам рынка, и по нашей практике собственники небольших зданий за него не берутся.

Реконструкция сложившейся застройки: коридор к плотности

Для реконструкции существующей застройки нормативы предусматривают повышающий множитель к коэффициенту застройки. Послабление не безусловное: оно применяется вместе с санитарными и противопожарными требованиями, и любое из них может обнулить полученный запас по плотности.

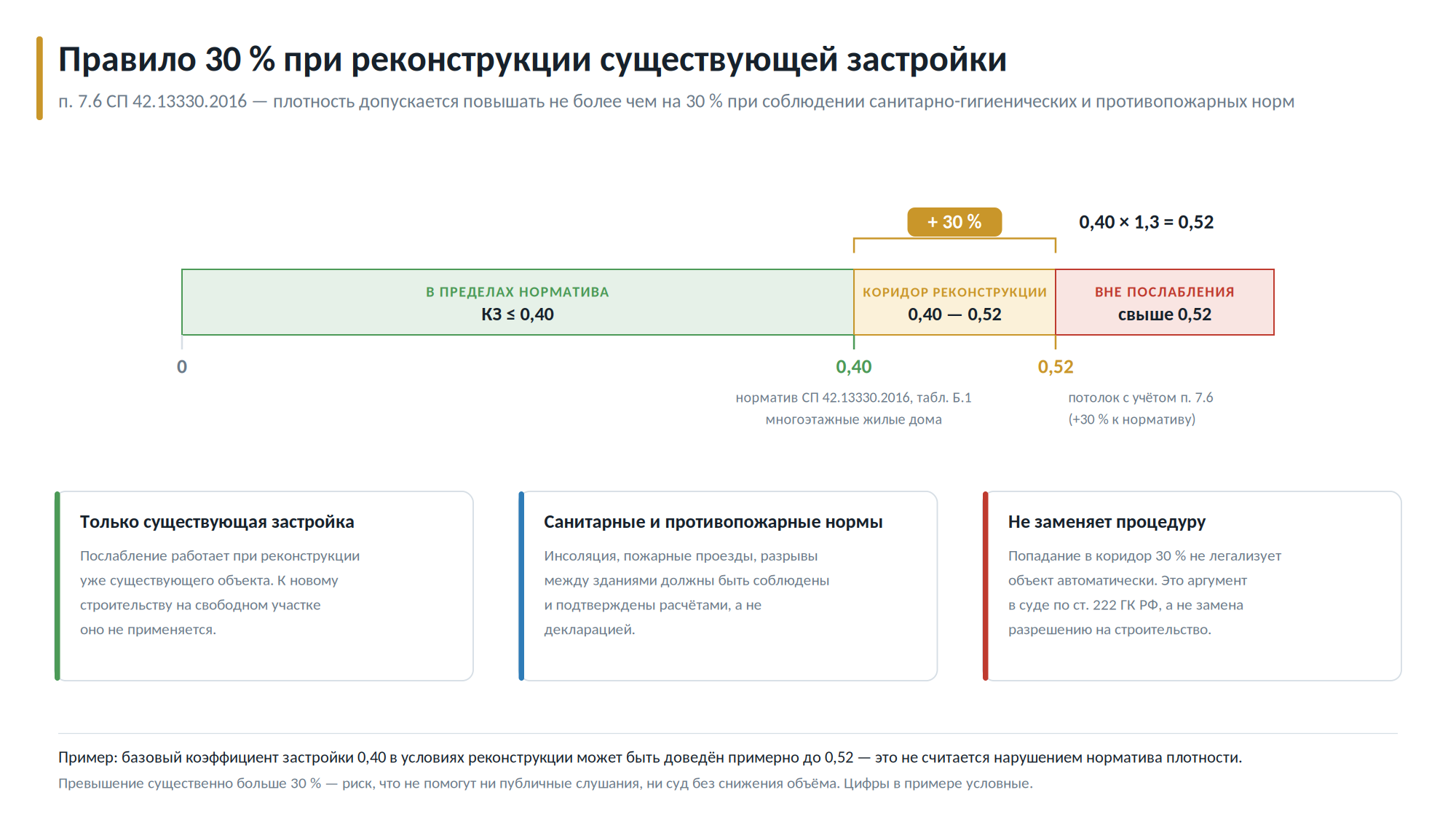

Шкала коэффициента застройки с коридором реконструкции и зоной превышения норматива
Правило плюс 30 процентов при реконструкции: зона норматива, коридор реконструкции и зона превышения на шкале коэффициента застройки.

Как привести разрешение и факт в соответствие

Часть 7 статьи 52 Градостроительного кодекса формулирует правило прямо: отклонение параметров объекта от проектной документации, необходимость которого выявилась в процессе строительства или реконструкции, допускается только на основании вновь утвержденной застройщиком проектной документации после внесения в нее изменений, в том числе в порядке частей 3.8 и 3.9 статьи 49. Сначала правится проект, и только потом документ, выданный на его основании.

Позвоните — ответим на вопрос по вашему объекту: 8 (499) 322-05-14 — Москва, 8 (812) 425-35-90 — Санкт-Петербург, 8 (800) 775-09-82 — бесплатно по России.

Внесение изменений в само разрешение на строительство предусмотрено частями 21.5-21.9 статьи 51 и привязано к земельному участку и правообладателю: переход прав на участок, образование участка путем раздела, объединения, перераспределения или выдела. Изменения проектных показателей объекта в этот перечень не входят. Новая площадь застройки оформляется не правкой строки в старом бланке, а выдачей нового разрешения на строительство взамен ранее выданного. Регламентный срок выдачи — 5 рабочих дней со дня получения заявления, но основное время уходит на подтверждение соответствия изменений в экспертизе.

Дальше все зависит от того, на какой стадии обнаружено расхождение. Развилка жесткая, и определяется она одним фактом: выполнены работы или нет.

Когда обнаружено расхождение Рабочий путь Что критично
На стадии проектирования, работы не начаты Корректировка проекта до подачи на экспертизу, разрешение выдается уже на новые показатели Соответствие площади застройки предельным параметрам ГПЗУ
В ходе строительства, разрешение действует Изменения в проектную документацию по частям 3.8 и 3.9 статьи 49, новое разрешение на строительство взамен выданного Успеть до окончания срока действия разрешения и до подачи на ввод
При обмерах перед вводом, отклонение только по площади объекта Ввод в пределах порога 5 процентов по части 6.2 статьи 55 Совпадение количества этажей, помещений и машино-мест с проектом
При обмерах перед вводом, изменился контур здания Возврат к корректировке проекта и новому разрешению, ввод откладывается Отсутствие пересечений с границами земельного участка
После завершения работ, разрешение просрочено или не менялось Легализация через суд по статье 222 Гражданского кодекса Безопасность объекта, отсутствие нарушения прав третьих лиц, досудебная процедура

Третья и четвертая строки таблицы описывают ситуации, которые внешне выглядят одинаково: цифра в техническом плане не совпала с проектом. Разводит их вопрос о том, изменился ли внешний обвод здания.

Лайфхак: в петербургской практике мелкие расхождения планировок и площадей закрывают исполнительными чертежами: обмеры передаются застройщику и включаются в состав проектной документации без повторной экспертизы. Прием не работает, если появились новые уровни, антресоли или проемы, — это уже реконструкция недостроенного объекта и гарантированный возврат на экспертизу.

Константин М, инженер-проектировщик: «Какие-то изменения в самой планировке — это очень рискованно. Никаких дополнительных перегородок, дверных проемов, уровней, антресолей вообще не должно быть. Потому что мы автоматически залетаем уже на реконструкцию. Объект еще не прошел стадию акта ввода, а мы уже заведомо реконструировали этот объект.»

Как оформить изменение площади застройки до ввода объекта: пошаговая инструкция

  1. Шаг 1. Зафиксируйте фактическое пятно застройки геодезической съемкой и наложите контур на границы земельного участка по сведениям ЕГРН. До этого момента обсуждать корректировку проекта не с чем.
  2. Шаг 2. Сверьте новую площадь застройки с предельными параметрами действующего ГПЗУ. Если процент застройки выходит за предел, готовьте заявление на отклонение от предельных параметров до корректировки проекта.
  3. Шаг 3. Внесите изменения в проектную документацию и утвердите ее заново. Разделы ПЗУ и АР правятся обязательно, состав остальных разделов зависит от того, что именно изменилось в объеме здания.
  4. Шаг 4. Подтвердите изменения в экспертизе. Если корректировка укладывается в условия части 3.8 статьи 49, повторная экспертиза не проводится, иначе используется экспертное сопровождение или полная повторная экспертиза.
  5. Шаг 5. Подайте заявление на выдачу разрешения на строительство взамен ранее выданного, приложив утвержденную проектную документацию и результаты оценки соответствия. Регламентный срок рассмотрения — 5 рабочих дней.
  6. Шаг 6. Закажите технический план по фактическим обмерам и координатам и подайте его в составе заявления на разрешение на ввод объекта в эксплуатацию. Показатели технического плана должны совпасть с показателями нового разрешения.

Технический план готовится до подачи заявления на ввод, а не после получения разрешения. После выдачи разрешения на ввод Госстройнадзор сам направляет технический план в Росреестр по каналам межведомственного взаимодействия, и объект ставится на кадастровый учет уже без участия застройщика. Порядок федеральный и одинаково работает в Москве, Московской области и Санкт-Петербурге. Регламент услуги и требования к комплекту документов в столице публикует Комитет государственного строительного надзора города Москвы.

Бланк разрешения на ввод объекта в эксплуатацию с регистрационным штампом ИСОГД
Разрешение на ввод объекта в эксплуатацию: именно этот документ, а не решение комиссии, служит основанием для кадастрового учета новых показателей.

Региональная специфика: различие проявляется не в самой процедуре, а в том, что надзорный орган готов принять без новой экспертизы. В Петербурге застройщики включают наши обмерные чертежи в проектную документацию как исполнительные и проходят Госстройнадзор без повторной оценки соответствия. По московским объектам мы такой практики не встречали и планируем корректировку проекта заранее, до выхода геодезистов на объект.

Образцы документов для оформления изменений и ввода объекта

Комплект собран под работу проектировщика и застройщика на стыке двух процедур, начинать удобнее с образца ГПЗУ: по нему проверяются предельные параметры застройки.

Документ Скачать
Образец ГПЗУ с предельными параметрами застройки Скачать
Заявление на выдачу разрешения на строительство Скачать
Заявление о выдаче разрешения на ввод в эксплуатацию Скачать
Образец технического плана объекта недвижимости Скачать
ТЗ на обследование здания под реконструкцию Скачать

Цена ошибки при расхождении по площади застройки

Расхождение по контуру редко обходится переделкой одного чертежа. Если проектная документация уже прошла экспертизу, заменить в ней листы нельзя: конкретный документ в конкретном составе получил печать, и правка возвращает комплект на новую оценку соответствия. Для объектов, где экспертиза обязательна, это месяцы и отдельный бюджет, а срок действия разрешения на строительство при этом продолжает идти.

Кейс из практики: собственник обратился с уже выполненными работами по реконструкции, но предыдущий подрядчик убедил его идти административным путем. Была разработана полная проектная документация, пройдена негосударственная экспертиза, документы поданы в Госстройнадзор. Отказ получен по одному основанию: работы на объекте уже выполнены. Для суда этот проект бесполезен, там нужно заключение о безопасности того, что уже построено. Результат — потерянные деньги на проект и экспертизу плюс штраф за самовольные работы.

Константин М, судебный эксперт: «Получить разрешение на строительство на уже выполненные ранее работы нельзя ни при каких условиях. Объект проверяется на то, что эти работы не были выполнены. Это самый важный пункт, который надо учитывать.»

Дальше включаются финансовые последствия эксплуатации без разрешения на ввод. Штраф по статье 9.5 КоАП РФ для юридических лиц доходит до 1 млн рублей, альтернативная санкция — приостановление деятельности на срок до 90 суток, и она применяется к работающим объектам: закрытый на три месяца ресторан теряет выручку целиком. В Москве сведения об объекте с признаками самовольной постройки попадают в реестр по 819-ПП, после чего Росреестр блокирует регистрацию сделок, аренды, залога и сервитута, а страховые компании отказывают в страховании имущества.

Судебный путь по статье 222 Гражданского кодекса дороже и дольше административного. Судебную строительно-техническую экспертизу по самовольным постройкам проводят уполномоченные организации при Минюсте, и в 2025 году ее стоимость составляла от 500 тыс. до 1,5 млн рублей в зависимости от площади объекта. Оплачивает ее собственник до проведения, и даже при выигранном деле эти расходы не компенсируются. Сама процедура занимала около 9 месяцев, а к концу 2025 года сроки выросли до 12-14 месяцев за счет экспертизы.

Полезно знать: положительное решение комиссии Госинспекции по недвижимости в Москве снимает претензии по сносу, но не является разрешением на ввод и не дает зарегистрировать новую площадь в ЕГРН. Основанием для учета изменений остается разрешение на ввод либо решение суда с прямым указанием подлежащих учету площадей.

Когда изменение разрешения на строительство уже не решает задачу

Административный путь закрыт, если работы фактически выполнены. Процедура выдачи разрешения включает проверку объекта на то, что строительство не начато, инспектор фиксирует выполненные работы, и отказ следует автоматически. Подача заявления в такой ситуации дополнительно уведомляет надзорный орган о самовольной постройке.

Корректировка проекта не поможет и тогда, когда новая площадь застройки физически не помещается в границы земельного участка либо выводит объект за предельные параметры, а разрешение на отклонение получить не удалось. Здесь вопрос решается землей: исправлением реестровой ошибки в межевании, приобретением или арендой смежного участка. Наконец, если суд с органом власти уже прошел и закончился отказом в иске о признании постройки самовольной, регистрация новых площадей все равно невозможна: такое решение не содержит сведений о площадях и основанием для учета не является, нужен отдельный иск о легализации.

Стоимость работ по согласованию и легализации изменений

Стоимость зависит от того, идет ли объект административным путем через корректировку проекта и новое разрешение или уже требует легализации выполненных работ. На цену влияют площадь объекта, состав затронутых разделов проектной документации и необходимость судебного сопровождения.

Услуга Стоимость Сроки
Согласование выполненной реконструкции под ключ от 1 млн рублей рассчитывается индивидуально
Техническое заключение о допустимости и безопасности выполненных работ по реконструкции от 350 000 рублей рассчитывается индивидуально
Разработка АГР/АГО от 500 000 рублей рассчитывается индивидуально
Заключение о пожарной безопасности реконструированного объекта от 350 000 рублей рассчитывается индивидуально
Расчет и оценка пожарных рисков от 590 000 рублей рассчитывается индивидуально
Технические планы и регистрация изменений в ЕГРН/БТИ от 300 000 рублей рассчитывается индивидуально
Сопровождение реконструкции в суде, оспаривание актов госорганов от 950 000 рублей рассчитывается индивидуально
Проекты всех разделов рассчитывается индивидуально рассчитывается индивидуально

Итоговая смета собирается по составу работ: обследование, перечень корректируемых разделов проекта, заключения и сопровождение процедуры. Действующие позиции и условия расчета опубликованы на странице согласования реконструкции, там же указаны варианты работы через государственную комиссию и через судебное оспаривание.

Как проходят такие проекты на практике и с какими объектами мы работали, видно из отзывов заказчиков по реконструкции и вводу зданий в эксплуатацию.

Выводы

Площадь застройки живет по другим правилам, чем площадь объекта: пятипроцентный допуск части 6.2 статьи 55 Градостроительного кодекса на нее не распространяется, а проверяется она координатами, а не обмером помещений. Переписать показатель в выданном разрешении на строительство нельзя, перечень оснований для внесения изменений закрыт и касается земельного участка и правообладателя. Рабочая последовательность одна: корректировка проектной документации, подтверждение изменений в экспертизе, новое разрешение на строительство взамен выданного и только затем технический план и заявление на ввод. После завершения работ административный путь закрывается, остается суд по статье 222 Гражданского кодекса.

Смарт Вэй ведет такие объекты целиком: геодезия и обмеры, корректировка разделов проекта, техническое заключение и заключение по пожарной безопасности, технический план для ввода и сопровождение в суде, когда легализация уже неизбежна. Разобрать ситуацию по конкретному объекту можно через форму заявки.

Частые вопросы

Нужен ли новый ГПЗУ, если площадь застройки увеличилась?

Отдельного требования получать новый градостроительный план из-за изменения площади застройки нет, но проектная документация должна соответствовать действующему ГПЗУ. Сведения градостроительного плана используются для подготовки проектной документации в течение трех лет со дня выдачи, поэтому при корректировке проекта первым делом проверяют дату выдачи плана и предельные параметры в нем. Если ГПЗУ выдан давно или процент застройки по новому решению выходит за предел, план запрашивают заново.

Позвоните — ответим на вопрос по вашему объекту: 8 (499) 322-05-14 — Москва, 8 (812) 425-35-90 — Санкт-Петербург, 8 (800) 775-09-82 — бесплатно по России.

Что делать, если разрешение на строительство истекло, а объект уже достроен?

Технический план подготовить можно, в его состав включается имеющееся разрешение. Ввести объект в эксплуатацию с просроченным разрешением нельзя, Госстройнадзор откажет. Продление — самостоятельная работа застройщика с надзорным органом: нужно объяснить причины задержки и согласовать новые сроки, мгновенно это не делается. Срок действия указан на обратной стороне разрешения, там же ставятся отметки о ранее выданных продлениях.

Как считается площадь застройки, если у здания есть крыльцо, пандус или приямок?

Площадь застройки определяется по внешнему обводу здания на уровне цоколя с учетом выступающих частей, поэтому крыльца, пандусы и приямки в нее попадают. На практике именно эти элементы дают расхождение между схемой планировочной организации участка и фактической съемкой: их часто добавляют по требованиям доступности уже в ходе стройки. Состав контура согласуют с автором раздела ПЗУ до того, как кадастровый инженер зафиксирует координаты.

Меняется ли что-то в ЕГРН, если изменилась только площадь застройки, а общая площадь осталась прежней?

Да. В ЕГРН вносятся координаты характерных точек контура объекта, и их изменение подлежит учету независимо от общей площади. Технический план в этом случае содержит новое описание местоположения здания на участке. Если контур меняется, а разрешительные документы остались прежними, регистратор видит расхождение и запрашивает основание, по которому изменились габариты объекта.

Отличается ли порядок в Москве, Московской области и Санкт-Петербурге?

Сама процедура федеральная: технический план готовится до подачи заявления на ввод, а после выдачи разрешения надзорный орган направляет его в Росреестр по межведомственному взаимодействию. Отличаются органы, выдающие разрешения, и региональная практика. В Петербурге мелкие расхождения планировок и площадей закрывают исполнительными чертежами в составе проектной документации, в Москве такой практики нет, зато в столице действует отдельный порядок выявления самовольных построек по 819-ПП.

Можно ли внести изменения в разрешение на строительство при смене застройщика?

Да, это как раз тот случай, для которого предусмотрены части 21.5-21.9 статьи 51 Градостроительного кодекса: переход прав на земельный участок и образование участка путем раздела, объединения, перераспределения или выдела. Показатели объекта при этом не меняются, корректируются сведения о правообладателе и участке. Если параллельно потребовалось изменить площадь застройки, это отдельная задача, которая решается через корректировку проекта и новое разрешение.

Была ли эта статья полезной?

Нажмите на звезду для оценки!

Среднее 5 / 5. Проголосовало: 1

Пока ни одного голоса! Станьте первым, кто оценит эту статью.

Нам очень жаль, что эта статья была для вас бесполезной!

Давайте улучшим этот материал!

Подскажите, как мы можем улучшить этот материал?

Прокрутить вверх
