Изменение назначения здания: разрешение на ввод в 2026

Изменение функционального назначения здания закон допускает, но процедура зависит от того, что именно вы меняете: строку в ЕГРН, вид разрешённого использования земли или сами конструкции. Разберём, где проходит граница между сменой наименования и реконструкцией, какие документы понадобятся для разрешения на ввод в эксплуатацию и почему ВРИ земельного участка чаще всего оказывается главным ограничителем. Сценарная таблица по типам объектов, разбор ситуации с уже выполненной реконструкцией и стоимость работ на 2026 год — во второй половине статьи.

Автор статьи — Константин М, начальник технического отдела компании Смарт Вэй, инженер-эксперт с опытом работы более 15 лет, судебный эксперт, кадастровый инженер (аттестат 78-16-1134), инженер-проектировщик, член реестра проектировщиков НОПРИЗ (запись П-011683). Работает в компании с 2014 года. Специализация — проектирование, пожарная безопасность, архитектурные решения, согласование в МКА, КГА, МЧС.

Содержание

Назначение, наименование и ВРИ: три характеристики, которые путают чаще всего

В выписке из ЕГРН на здание есть строка «Назначение» и строка «Наименование». Это разные характеристики, и меняются они по разным основаниям. Назначение для ЕГРН бинарно: жилое или нежилое (плюс частные случаи вроде многоквартирного дома). Написать в этой строке «бизнес-центр» или «цех» технически невозможно. Наименование, наоборот, может быть любым: «Цех №1», «Поликлиника», «Автомобильная мойка», «Дом купцов Елисеевых». Или пустым.

Когда собственник говорит «хочу поменять назначение здания с производственного на офисное», юридически он почти всегда имеет в виду наименование. Смена назначения в чистом виде — это перевод жилого помещения в нежилое и обратно, отдельная процедура по Жилищному кодексу. Всё остальное лежит в плоскости наименования, ВРИ земли и фактического использования объекта.

Константин М, начальник технического отдела:
«В любой выписке на здание и на помещение есть строка «Наименование» и есть строка «Назначение». Самое главное — никогда их не путать. Для ЕГРН назначение — это только «жилое» и «нежилое», а наименование может быть любым.»

Офисное помещение, которое ранее использовалось как магазин, после смены функционального назначения
Здесь офис, который раньше был магазином. Статус нежилого помещения не изменился, а функциональное назначение поменялось — именно такие ситуации и порождают спор о том, что нужно оформлять.

Третья характеристика — вид разрешённого использования. Для зданий классификатора ВРИ не существует, ВРИ относится только к земельному участку. Собственники регулярно говорят «у меня ВРИ здания», и это неточность, которая ломает всю дальнейшую логику. Наименование здания должно укладываться в ВРИ участка под ним, а наименование помещения — в наименование здания. Иерархия жёсткая: помещение, здание, земля.

Нет времени читать статью? Позвоните нам!

В статье много нюансов, но ваша ситуация может требовать индивидуального подхода. Мы реализовали более 7000 проектов и знаем, как ускорить процессы согласования. Свяжитесь с нами для бесплатного анализа объекта:

8-499-322-05-14 — Москва;
8-812-425-35-90 — Санкт-Петербург;
8-800-775-09-82Москва.

Ниже сведены три характеристики и документы-основания для их изменения. Таблица помогает за минуту понять, в какую процедуру вы попадаете.

Характеристика Объект, к которому относится Допустимые значения Чем меняется
Назначение Здание, помещение Жилое, нежилое (плюс МКД и иные частные случаи) Процедура перевода по Жилищному кодексу
Наименование Здание, сооружение, помещение Любое, в пределах ВРИ земельного участка Разрешение на ввод в эксплуатацию, охранное обязательство ОКН, техпаспорт автодороги (ст. 70 п. 18 218-ФЗ), либо решение суда
Вид разрешённого использования Только земельный участок Коды классификатора (приложение к приказу П/0412) Внесение изменений в ПЗЗ через публичные слушания
Фактическое использование Здание, помещение Офис, торговля, производство, склад Акт обследования Госинспекции по недвижимости, влияет на налог

Из таблицы следует вывод, который экономит месяцы: до начала любых действий нужно определить, какую именно строку вы двигаете. Значительная часть обращений закрывается на уровне наименования и не требует трогать ни землю, ни конструкции.

📌 Факт: по статье 70, пункту 18 Федерального закона № 218-ФЗ наименование объекта вносится в ЕГРН только на основании трёх документов: разрешения на ввод объекта в эксплуатацию, акта о признании объекта культурным наследием и технического паспорта автомобильной дороги. Других оснований для прямого внесения через Росреестр нет.

Когда назначение меняется на бумаге, а когда требует строительных работ

Практика делит запросы на две категории, и от того, в какую попал объект, зависит бюджет проекта и его срок.

Категория А, близкие смены. Функционал уточняется, а не переворачивается: «Нежилое здание» становится «Офисом» или «АБК», «Цех» превращается в «Склад», «Гараж» в «Автосервис». Строительных работ почти нет. Готовится раздел ТХ (технологические решения), в котором описываются рабочие места, оборудование, потоки людей и материалов, санитарная обработка, хранение спецодежды и инвентаря. Раздел ТХ подшивается в технический план, техплан уходит в Росреестр, и дальше начинается формальная часть, о которой ниже.

Категория Б, смена функционала. Производственный цех превращается в поликлинику, гараж в детский сад, офис в медицинский центр. Здесь смена строки в ЕГРН — следствие, а не цель. Под новый функционал вступают в силу свои СП и СанПиНы: вентиляция, доступ маломобильных групп населения, лифты, перекрытия. Если в цеху потолки 16 метров, а нужен бизнес-центр, речь идёт об устройстве новых перекрытий, то есть о полноценной реконструкции.

Константин М, инженер-проектировщик:
«Сильно убегать от изначального наименования непросто. Для медицинских учреждений свои требования, свои СП, свои СанПиНы. Ту же вентиляцию придётся переделывать. Это действительно придётся сделать ради одной строки, если хочется.»

Схема из пяти признаков, отличающих перепланировку от реконструкции здания
Пять признаков, по которым работы квалифицируются как реконструкция: изменение габаритов и объёма, вмешательство в несущие конструкции, устройство фундамента под новые элементы, появление объёма за наружной стеной. Если хотя бы один признак есть, административный путь через перепланировку закрыт.

Граница между категориями проходит не по амбициям собственника, а по тому, придётся ли трогать конструкции и параметры объекта. В практике Смарт Вэй мы начинаем с обследования: инженеры выходят на объект, снимают фактическую планировку и высоты, сверяют их с ЕГРН и БТИ. После этого понятно, сколько строительных работ стоит за желаемой записью в реестре, и разговор о процедуре становится предметным.

Сверьте назначение и наименование вашего объекта по данным ЕГРН

Получите выписку из ЕГРН и о кадастровой стоимости

Вид объекта недвижимости
Кадастровый номер
Местоположение
Кадастровая стоимость по состоянию на 05.09.2026
Дата утверждения кадастровой стоимостив Едином государственном реестре недвижимости сведения отсутствуют
Дата определения кадастровой стоимости
Дата внесения сведений о кадастровой стоимости в Единый государственный реестр недвижимости
Дата подачи заявления о пересмотре кадастровой стоимостиданные отсутствуют
Площадь объекта
Особые отметкиданные отсутствуют

This site is protected by reCAPTCHA and the Google Privacy Policy and Terms of Service apply.

ВРИ земельного участка и ПЗЗ: где процедура упирается в градостроительный регламент

Наименование здания можно менять только в пределах ВРИ участка. Если участок отнесён к коду 4.6 «Общественное питание», то «Ресторан» превращается в «Кафе», «Столовую», «Бар», «Закусочную». В «Гостиницу» или «Автозаправку» — нет, потому что это уже другой вид разрешённого использования. Формулировка ВРИ в ЕГРН должна дословно совпадать с классификатором из приложения к приказу П/0412, а расхождения вроде «под ДК Космос» — наследие старого учёта, а не действующий вид использования.

Смена ВРИ тянет за собой внесение изменений в правила землепользования и застройки. Это не заявление в окно, а изменение местного нормативного акта через публичные слушания. Администрация не проводит слушания по одному участку: заявки накапливаются, объединяются в один пакет, и от подачи до слушаний проходит от нескольких месяцев до полугода. Результат не гарантирован, отказ по итогам слушаний законен.

Константин М, кадастровый инженер:
«Вид разрешённого использования относится к земельным участкам. Классификатор описывает ВРИ для земельных участков, но классификатора ВРИ зданий или помещений у нас нет. Поэтому мы всегда отталкиваемся от ВРИ земли.»

Второй ограничитель, специфичный для Москвы, — предельные параметры застройки. На карте ПЗЗ у большинства участков стоит индекс, фиксирующий плотность, высоту и процент застройки по факту. Это означает, что надстроить этаж или увеличить площадь застройки в обычном административном порядке не получится: разрешение на строительство просто не выдадут. Параметры разбираются по 120-му постановлению Правительства Москвы, там же прописаны минимальная и максимальная площадь участка под конкретный вид использования и предельный процент застройки.

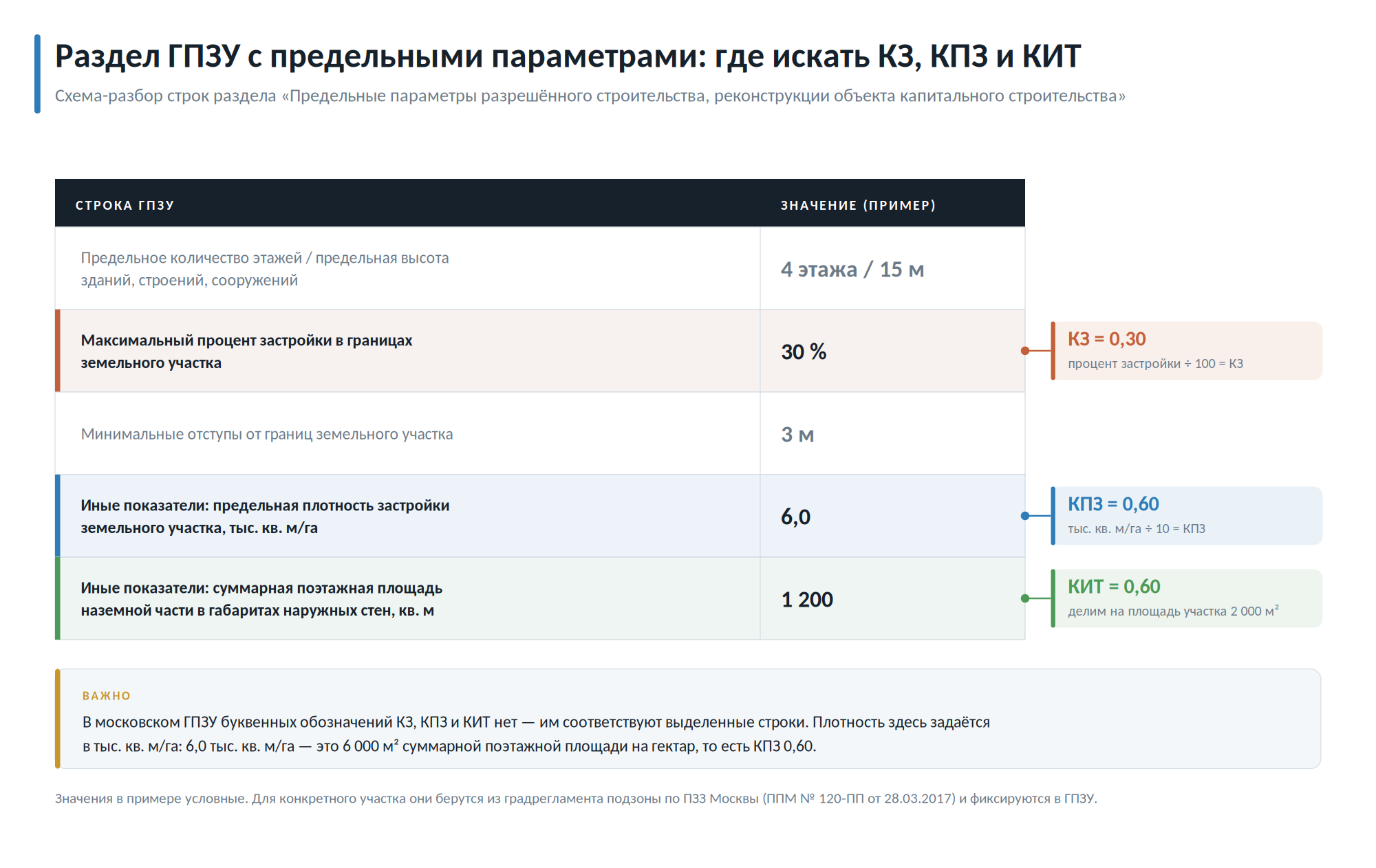

Раздел ГПЗУ с предельными параметрами застройки: коэффициент застройки, плотность, интенсивность использования
Раздел ГПЗУ с предельными параметрами: этажность, процент застройки, отступы, плотность. Именно эти строки определяют, можно ли под новое назначение увеличить объём здания или придётся укладываться в существующий контур.

ℹ️ Полезно знать: есть исключение из связки «ВРИ — наименование». Если объект проходит реконструкцию и легализуется через суд, наименование здания может отличаться от ВРИ земельного участка. Позиция Верховного суда допускает ситуацию, когда земля числится под гаражи и автосервис, а здание по решению суда получает наименование «Столовая».

Реконструкция, разрешение на строительство и разрешение на ввод в эксплуатацию

Когда изменение функционального назначения требует работ, меняющих параметры объекта, действует обычный градостроительный цикл. Проектная документация, экспертиза, разрешение на строительство, работы, технический план, разрешение на ввод объекта в эксплуатацию. Разрешение на строительство для реконструкции называется так же, как для нового строительства: отличается только отметка о виде работ в бланке.

Ключевой момент для юриста: порядок ввода изменился на федеральном уровне. Раньше технический план готовился после получения разрешения на ввод, теперь он входит в пакет документов для его получения. Требование закреплено в пункте 12 части 3 статьи 55 Градостроительного кодекса: к заявлению прикладывается технический план, подготовленный по 218-ФЗ. Госстройнадзор сверяет техплан с проектом и разрешением на строительство, выдаёт разрешение на ввод и сам направляет техплан в Росреестр по каналам межведомственного взаимодействия. Порядок единый для Москвы, Московской области, Санкт-Петербурга и остальных регионов.

Позвоните — ответим на вопрос по вашему объекту: 8 (499) 322-05-14 — Москва, 8 (812) 425-35-90 — Санкт-Петербург, 8 (800) 775-09-82 — бесплатно по России.

Порядок оказания услуги и перечень документов Мосгосстройнадзор публикует на странице госуслуги разрешение на ввод объекта в эксплуатацию: в Москве услуга оказывается за 5 рабочих дней и только в электронном виде.

Бланк разрешения на строительство с отметкой о реконструкции объекта капитального строительства
Бланк разрешения на строительство. Для реконструкции выдаётся тот же документ, отличается только отметка о виде работ. Разрешение не перевыпускается: при продлении к нему подшиваются дополнительные листы с решением комиссии.

Как изменить функциональное назначение здания: пошаговая инструкция

  1. Шаг 1. Закажите выписки из ЕГРН на здание и на земельный участок. Сверьте строки «Назначение» и «Наименование» по зданию и ВРИ по участку. Проверьте, нет ли в выписке отметки о запрете регистрационных действий.
  2. Шаг 2. Проверьте участок по карте ПЗЗ: территориальную зону, ВРИ и предельные параметры застройки. Если параметры зафиксированы по факту, увеличение объёма здания в административном порядке закрыто.
  3. Шаг 3. Проведите обследование объекта. Инженеры фиксируют фактическую планировку, высоты и состояние конструкций, сопоставляют их с документами БТИ и ЕГРН.
  4. Шаг 4. Определите категорию задачи. Близкая смена наименования закрывается разделом ТХ и техпланом. Смена функционала под новые нормы требует проекта, а изменение параметров объекта — разрешения на строительство.
  5. Шаг 5. Разработайте проектную документацию по требуемым разделам и пройдите экспертизу там, где она обязательна. Для объектов площадью до 1500 м² по Градостроительному кодексу экспертиза не требуется.
  6. Шаг 6. Выполните работы, закажите технический план и подайте заявление на разрешение на ввод объекта в эксплуатацию. Заранее проверьте срок действия разрешения на строительство и договора аренды земли.
  7. Шаг 7. Получите выписку из ЕГРН с новыми характеристиками и убедитесь, что наименование и площадь внесены так, как заявлялись в техническом плане.

Образцы заявлений и технических заданий для смены назначения объекта

Комплект собран под задачу изменения назначения через реконструкцию, начинать удобнее с технического задания на обследование.

Документ Скачать
ТЗ на обследование здания под реконструкцию Скачать
ТЗ на проект реконструкции коммерческого объекта Скачать
Заявление на выдачу разрешения на строительство Скачать
Заявление о выдаче разрешения на ввод в эксплуатацию Скачать
Заявление на отклонение от предельных параметров Скачать
Заявление о внесении изменений в ЕГРН Скачать

Два документа ломают проект чаще остальных: просроченное разрешение на строительство и просроченный договор аренды земли. Разрешение не перевыпускается, оно продлевается — к последней странице подшиваются листы с решением комиссии, и таких листов бывает три и больше. Ни то, ни другое подрядчик исправить не может, это зона ответственности застройщика. Мы в Смарт Вэй спрашиваем про срок действия обоих документов на первой же консультации, потому что просроченная аренда даёт гарантированный отказ, независимо от качества технического плана.

💡 Лайфхак: расхождение фактической площади с проектной допустимо в пределах 5%, и Госстройнадзор спокойнее относится к превышению, чем к недобору. Построенное меньше заявленного вызывает вопросы к сметам, поэтому расхождение в меньшую сторону лучше закрывать исполнительными чертежами до подачи документов.

Назначение изменено фактически: 819-ПП, Госинспекция по недвижимости и статья 222 ГК

Самая частая ситуация в практике: работы выполнены, функционал здания уже поменялся, документов нет. Собственник приходит с просьбой получить разрешение задним числом. Это невозможно. Процедура выдачи разрешения на строительство включает проверку объекта на предмет того, что работы ещё не начаты. Инспектор выезжает, фиксирует выполненную реконструкцию, и следует отказ.

⚠️ Внимание: подавая заявление в Госстройнадзор по уже выполненным работам, собственник официально уведомляет государство о самовольной постройке. Это запускает проверку и влечёт штраф до 500 000 рублей для юридического лица, а деньги на проект и экспертизу оказываются потраченными впустую.

Механизм выявления работает без участия собственника. Государственная инспекция по недвижимости, подразделение Департамента городского имущества, ведёт реестр объектов с признаками самовольной постройки в приложении к 819-му постановлению Правительства Москвы. Информация туда приходит тремя путями: наружная фотофиксация и спутниковая съёмка, акты БТИ и надзорных органов после выхода на объект, вычитка сведений ЕГРН по объектам, у которых площадь менялась без разрешения на ввод. От фиксации изменений органами БТИ до появления объекта в реестре проходит от полугода до года.

После включения в реестр сведения уходят в Росреестр, и в ЕГРН вносится отметка о запрете регистрационных действий. Продать, разделить, сдать часть площадей в аренду с регистрацией договора становится нельзя. Формально федерального основания для такого отказа нет: ни 218-ФЗ, ни Градостроительный кодекс, ни КоАП такой санкции не содержат. Оспаривать это можно, у нас есть выигранные дела о регистрации договора аренды части здания, включённого в реестр. Но сам факт отметки жизнь собственнику усложняет.

Признать объект самовольной постройкой может только суд. Правительство города такими полномочиями не наделено, его реестр фиксирует признаки, а не статус. Легализация идёт по статье 222 ГК РФ в редакции 2018 года и требует доказать три обстоятельства: безопасность объекта, отсутствие нарушения прав третьих лиц и соблюдение досудебного порядка. Досудебный порядок здесь — обращение в Госстройнадзор за разрешением на ввод и получение отказа.

Константин М, судебный эксперт:
«Если объект попал под реконструкцию и мы идём через суд, такому зданию можно присвоить практически любое наименование. При условии, что мы доказали безопасную эксплуатацию. ВРИ земельного участка при этом может остаться прежним.»

Сколько стоит ошибка в стратегии легализации

Цена неправильного пути считается не только гонораром подрядчика. Проект с экспертизой на планируемые работы по уже построенному объекту — это сотни тысяч рублей и несколько месяцев, после которых суд задаст вопрос, зачем ему проект, если работы выполнены. Суду нужно техническое заключение о безопасности того, что уже построено, а это другой документ с другой целью.

Второй частый просчёт — защищаться от иска города, не заявляя встречных требований. Юрист отбивается от требований о сносе, суд отказывает департаменту, и на этом всё заканчивается: объект из реестра не исключается, площади в ЕГРН остаются прежними, отметка о самовольной постройке никуда не девается. Дальше нужен второй процесс о признании права собственности на реконструированный объект, это ещё год-полтора. Встречный иск в том же деле решает обе задачи сразу, и юристы Смарт Вэй подают его вместе с готовым техническим планом, чтобы решение суда сразу стало основанием для регистрации.

Отдельная статья расходов — судебная строительно-техническая экспертиза. По делам о самострое в Москве её назначают в каждом деле, стоимость по объекту площадью 600 м² начинается от 600 000 рублей и ложится на собственника. Проигранная экспертиза не закрывает дорогу окончательно: реконструкция относится к длящимся нарушениям, и после устранения замечаний процесс запускается заново по новым вводным.

Когда менять назначение не нужно и когда это не сработает

Есть ситуации, в которых запись в ЕГРН менять смысла нет. Если наименование в выписке пустое, а фактическое использование не противоречит ВРИ участка, никакой обязанности вносить туда «Офис» или «Склад» закон не устанавливает. Задача возникает тогда, когда наименование мешает конкретной сделке, лицензии или расчёту налога.

Не сработает попытка сменить наименование радикально без фактического переоборудования. В суде назначается экспертиза, эксперт выходит на объект и сверяет его с заявленным функционалом. Если по документам поликлиника, а на объекте голые стены цеха, дело проигрывается. Так же не сработает надстройка этажа на участке с зафиксированными предельными параметрами: пока параметры не изменены, разрешение на строительство не выдадут.

Таблица ниже показывает, что критично в разных сценариях, а на чём внимание распылять не стоит.

Сценарий Что критично Что вторично
«Нежилое здание» в «Офис» или «АБК» Раздел ТХ, судебное решение по отказу Росреестра Строительные работы на объекте
Цех в склад Пожарная безопасность, условия хранения горючих материалов Перепланировка помещений
Производственный цех в бизнес-центр или поликлинику Перекрытия, лифты, вентиляция, доступ МГН, соответствие СП и СанПиН Скорость прохождения процедуры
Новое назначение с надстройкой этажа Предельные параметры по ПЗЗ и ГПЗУ Стоимость проектных разделов
Реконструкция выполнена, объект в реестре 819-ПП Техническое заключение о безопасности, встречный иск, работа с судебной экспертизой Проект на планируемые работы
Здание на арендованной у города земле Доказательство безопасности объекта, второй иск об изменении договора аренды Формальный запрет реконструкции в тексте договора

Отдельно про аренду. До 2021 года суды трактовали несогласованную реконструкцию на арендованном участке как нарушение прав собственника земли и отказывали в легализации. Практика изменилась: определяющим стал критерий безопасности объекта, а не формальное нарушение условий договора. После победы в первом процессе город нередко требует многомиллионную плату за внесение изменений в договор аренды. Такие требования оспариваются: Закон города Москвы № 48 в статье 17 устанавливает только две формы платы за землю — земельный налог и арендную плату.

Стоимость согласования реконструкции и смены назначения здания в 2026 году

Итоговая сумма зависит от площади объекта, состава выполненных работ, статуса земельного участка и выбранного пути: через государственную комиссию или через судебное оспаривание. Ниже позиции, которые чаще всего входят в проект по изменению функционального назначения здания.

Услуга Стоимость
Согласование выполненной реконструкции под ключ от 1 млн рублей
Техническое заключение о допустимости и безопасности выполненных работ по реконструкции от 350 000 рублей
Разработка АГР/АГО от 500 000 рублей
Заключение о пожарной безопасности реконструированного объекта от 350 000 рублей
Расчёт и оценка пожарных рисков от 590 000 рублей
Сопровождение реконструкции в суде, оспаривание актов госорганов от 950 000 рублей
Технические планы и регистрация изменений в ЕГРН и БТИ от 300 000 рублей
Проекты всех разделов рассчитывается индивидуально

Стоимость проектных разделов зависит от стадии проекта, состава разделов и площади объекта, поэтому расчёт по ним всегда индивидуальный. Сориентироваться по остальным позициям помогает полный прайс на согласование реконструкции с разбивкой по видам работ.

Результат по таким проектам оценивают по срокам и по итоговой записи в реестре: отзывы собственников и застройщиков показывают, как проходят проекты по реконструкции и вводу объектов в эксплуатацию.

Выводы

Изменять функциональное назначение здания закон разрешает, вопрос лишь в том, через какую процедуру. Если речь о строке «Наименование» и новое значение укладывается в ВРИ участка, задача закрывается разделом ТХ, техническим планом и, как правило, судебным решением по отказу Росреестра. Если меняются параметры объекта или он должен соответствовать нормам под новый функционал, работает полный цикл: проект, разрешение на строительство, работы, технический план и разрешение на ввод объекта в эксплуатацию. Когда работы уже выполнены, административный путь закрыт, и остаётся легализация по статье 222 ГК РФ со встречным иском и техпланом в материалах дела.

Позвоните — ответим на вопрос по вашему объекту: 8 (499) 322-05-14 — Москва, 8 (812) 425-35-90 — Санкт-Петербург, 8 (800) 775-09-82 — бесплатно по России.

Смарт Вэй ведёт такие проекты с 2013 года и держит внутри одной команды проектировщиков, специалистов по пожарной безопасности, кадастровых инженеров и юристов, поэтому техническая доказательная база готовится сразу под цели суда или Госстройнадзора. Если нужно оценить конкретный объект по ВРИ, предельным параметрам и реестру 819-ПП, можно оставить заявку — инженер разберёт ситуацию по выписке и документам.

Часто задаваемые вопросы

Можно ли изменить наименование здания, если оно вообще не заполнено в ЕГРН?

Да, порядок тот же, что и при замене существующего наименования. Пустая строка не даёт преимущества: оснований из статьи 70 пункта 18 218-ФЗ у собственника всё равно нет, поэтому техплан с заявленным наименованием получает приостановку, затем отказ, и наименование вносится по решению суда. Заполненная строка, наоборот, не убирается по заявлению: удалить наименование и вернуть прочерк Росреестр технически не может.

Влияет ли смена функционального назначения на налог на имущество?

Влияет через фактическое использование, а не через строку в ЕГРН. Государственная инспекция по недвижимости выходит на объект и составляет акт о фактическом использовании: какая часть площадей занята офисами, какая торговлей, какая производством. На основании этого акта объект оценивается для целей налога от кадастровой стоимости. Поэтому при перепрофилировании здания имеет смысл заранее просчитать налоговые последствия, а не только регистрационные.

Что делать, если разрешение на строительство истекло, а объект уже достроен?

Технический план подготовить можно, в него включается имеющееся разрешение. Ввести объект в эксплуатацию с просроченным разрешением нельзя, Госстройнадзор откажет. Продление — задача застройщика: он идёт в надзорный орган, объясняет причины задержки и согласовывает новые сроки. Разрешение при этом не перевыпускается, к нему подшиваются дополнительные листы с решением комиссии, и таких листов может быть несколько.

Нужна ли экспертиза проекта при изменении назначения здания?

Зависит от параметров объекта. По Градостроительному кодексу для объектов площадью до 1500 м² экспертиза проектной документации не требуется. Для многоквартирных домов проводится государственная экспертиза. Если проект уже прошёл экспертизу, замена листов без повторного прохождения невозможна: документ проверялся в конкретном составе, и любое изменение возвращает его на экспертизу.

Как проверить, попало ли здание в реестр объектов с признаками самовольной постройки?

Реестр опубликован приложением к 819-му постановлению Правительства Москвы, поиск по кадастровому номеру работает прямо в тексте документа. Удобнее пользоваться сервисом проверки на портале городских услуг: вводится адрес или кадастровый номер, и система показывает, есть ли объект в перечне и какие работы указаны как самовольные. Косвенный признак — отметка о запрете регистрационных действий в выписке из ЕГРН.

Меняется ли что-то, если земельный участок под зданием арендован у города?

Легализация возможна, но процесс делится на два последовательных суда. В первом признаётся право собственности на объект в реконструированном виде через доказывание безопасности. Во втором, если город отказывается изменить договор аренды под новую площадь или требует за это плату, требование об изменении договора заявляется через суд. Основание для оспаривания платы — статья 17 Закона города Москвы № 48, которая знает только две формы платы за землю.

Можно ли снять с объекта статус самовольной постройки без суда?

Исключение из реестра во внесудебном порядке предусмотрено: процедура применяется, когда объект утратил признаки самовольной постройки, в том числе по результатам демонтажных работ. Но само по себе исключение не легализует изменённые параметры, площадь и планировка в ЕГРН остаются прежними. Городская градостроительно-земельная комиссия рассматривает такие обращения, однако её письмо о том, что возражений нет, Росреестр основанием для учёта изменений не считает. Внести новые характеристики в реестр позволяет только решение суда.

Была ли эта статья полезной?

Нажмите на звезду для оценки!

Среднее 5 / 5. Проголосовало: 1

Пока ни одного голоса! Станьте первым, кто оценит эту статью.
